今天,水电工程终于完工,并顺利通过了各项验收测试。在这里一并感谢这些天来工作在一线的水电师傅们。从我进门的第一感觉就很舒服,横平竖直自然是没话说,开槽都是切割机开槽,也都比较直,一些目前常规的工艺要求,比如冷弯处理,交叉冷弯,线管如盒等等都处理的比较到位。另外,装修公司安排给我家做水电的师傅姓周,就是“08我家论坛”里很有名,口碑不错的水电周师傅(二周),其中因为线的原因出现点小插曲,但经过良好沟通和解释,已经取得了理解。(水电用材:水管是“伟星”PPR管,电线是“金杯”电线,电视网线是“秋叶原”,水泥是“平塘325”)。好了,话不多说进入主题:
图一
解说:

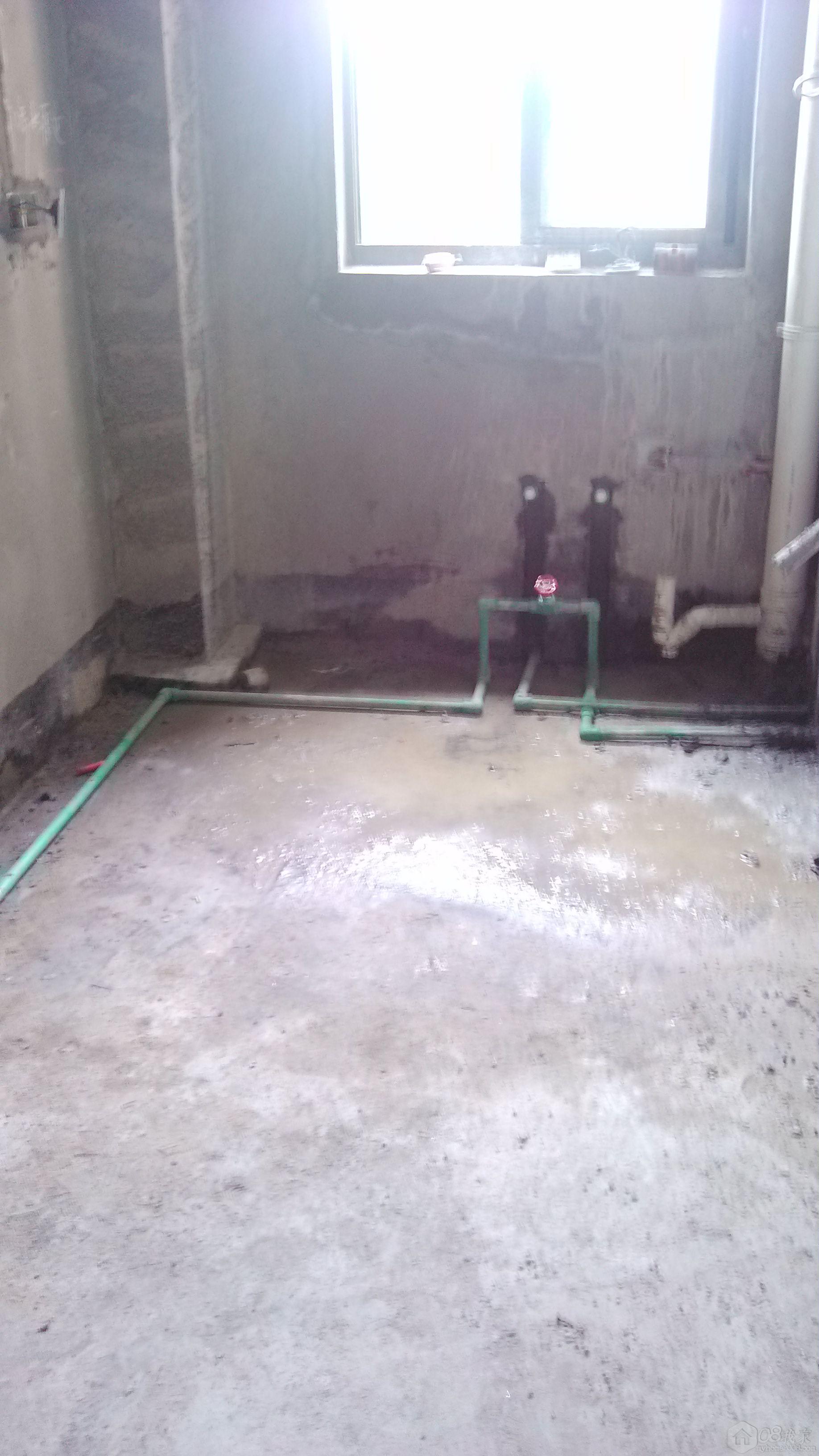

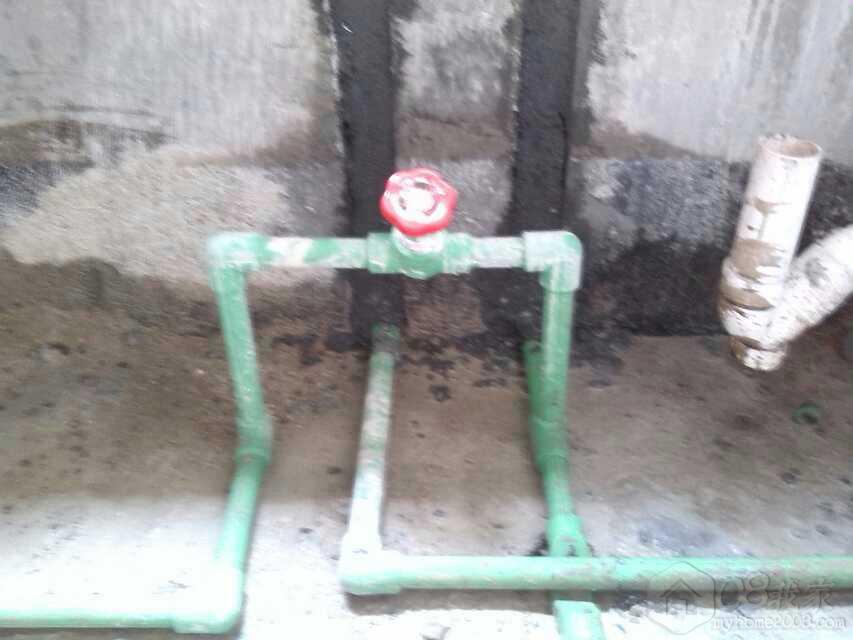

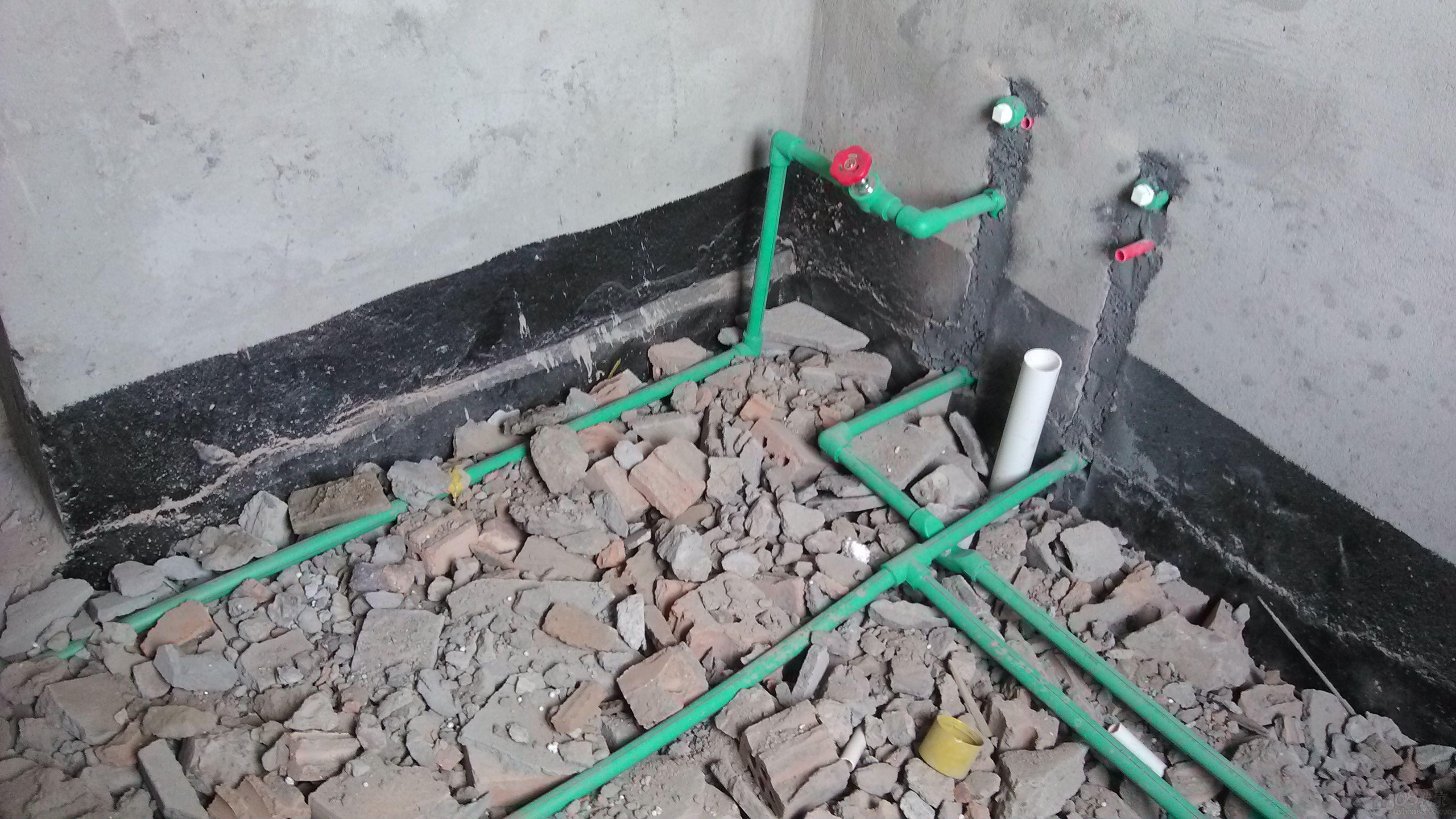

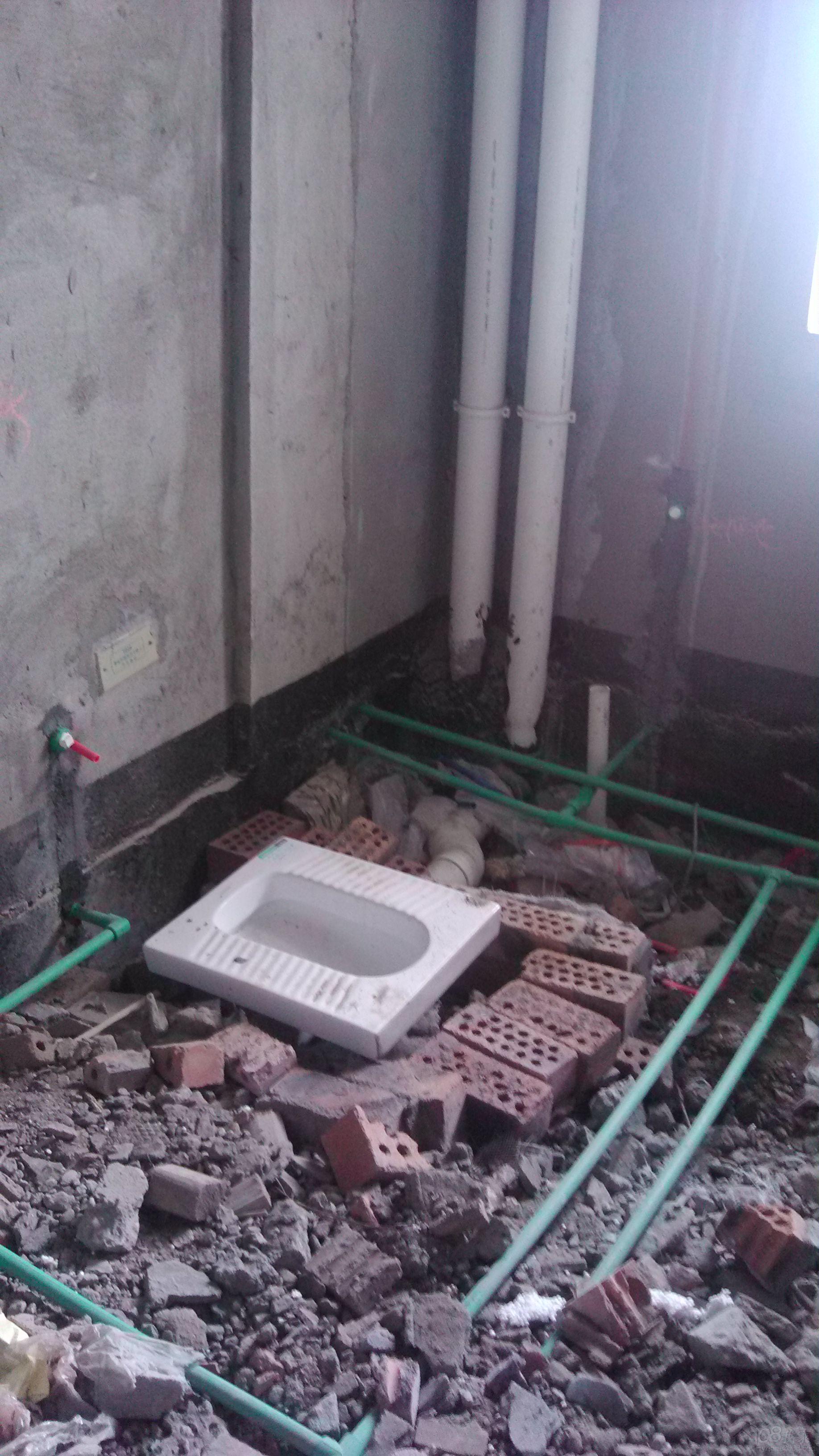

图一为水管总阀,装修公司坚持房内安装水管总阀,防止经后出现龙头漏水及暴裂等突发事件能及时关水,避免房间被淹。以及出远门关水,修龙头时方便关水。
图二
解说:图二为主卫生间热水阀门,因我家主卫生间会使用到电热水器,遂将厨房热水也一并引过来,两套热水系统兼用。例如洗澡可用厨房煤气供水,洗脸可用电热水器。
图三
图四

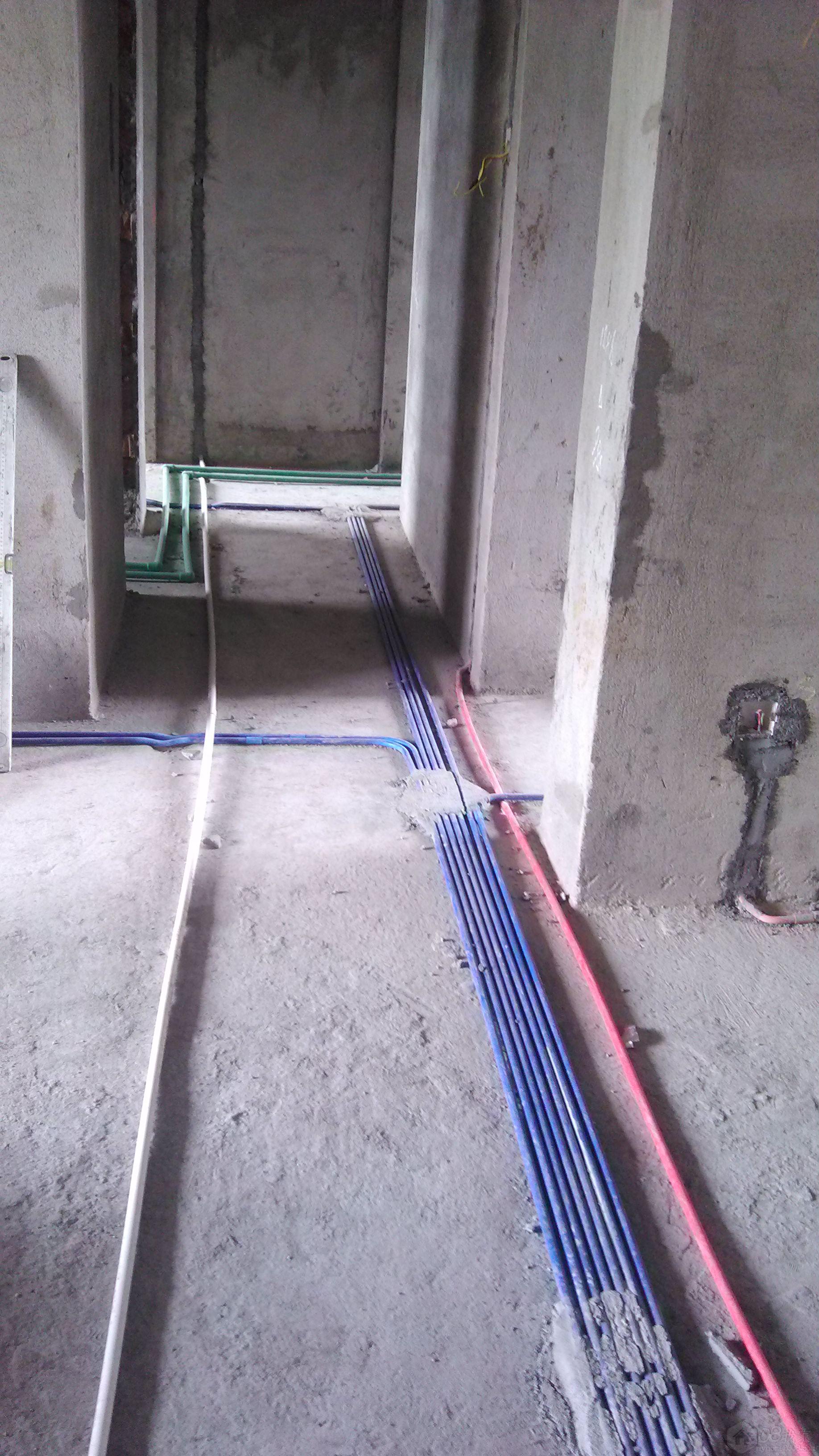

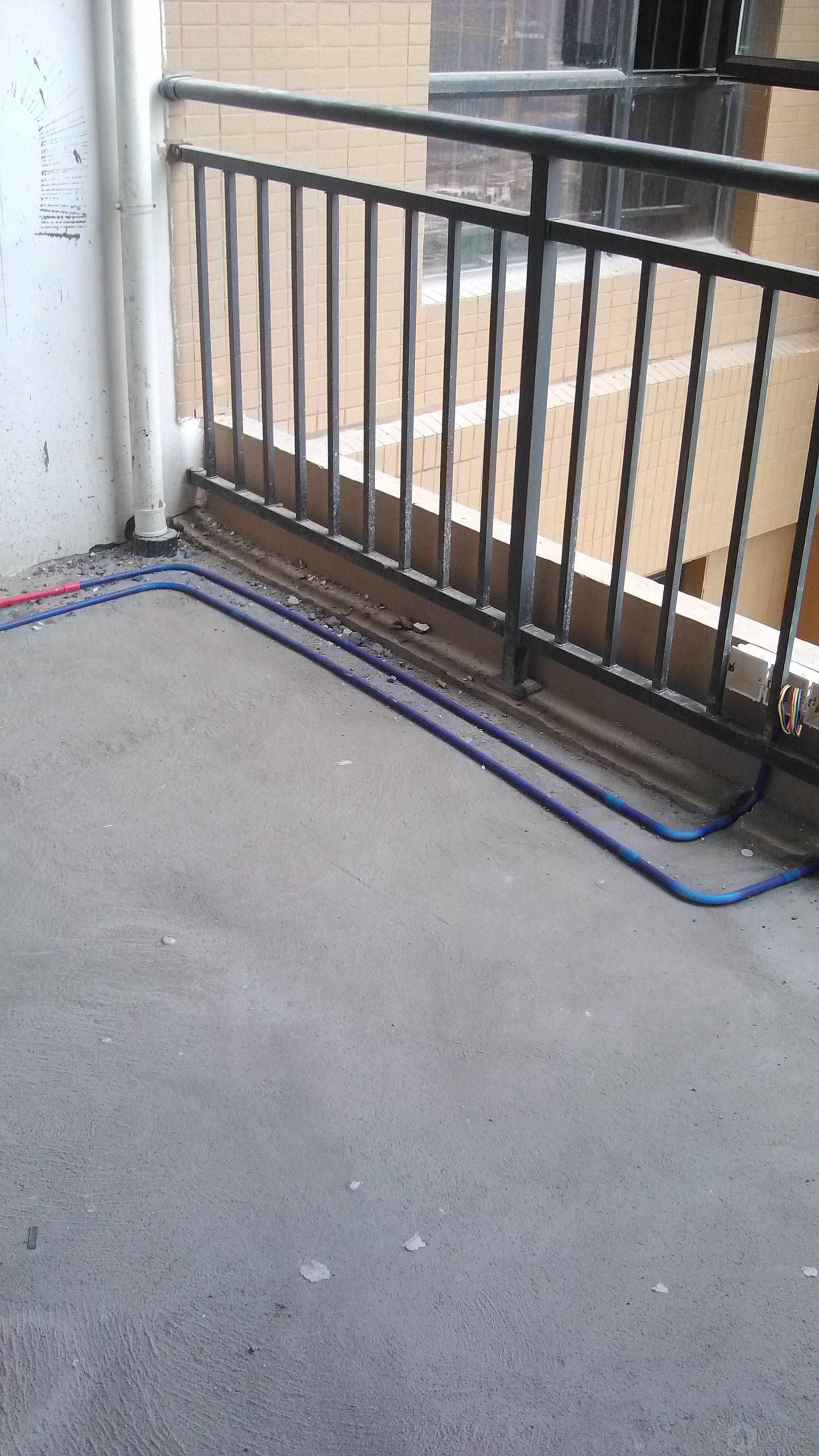

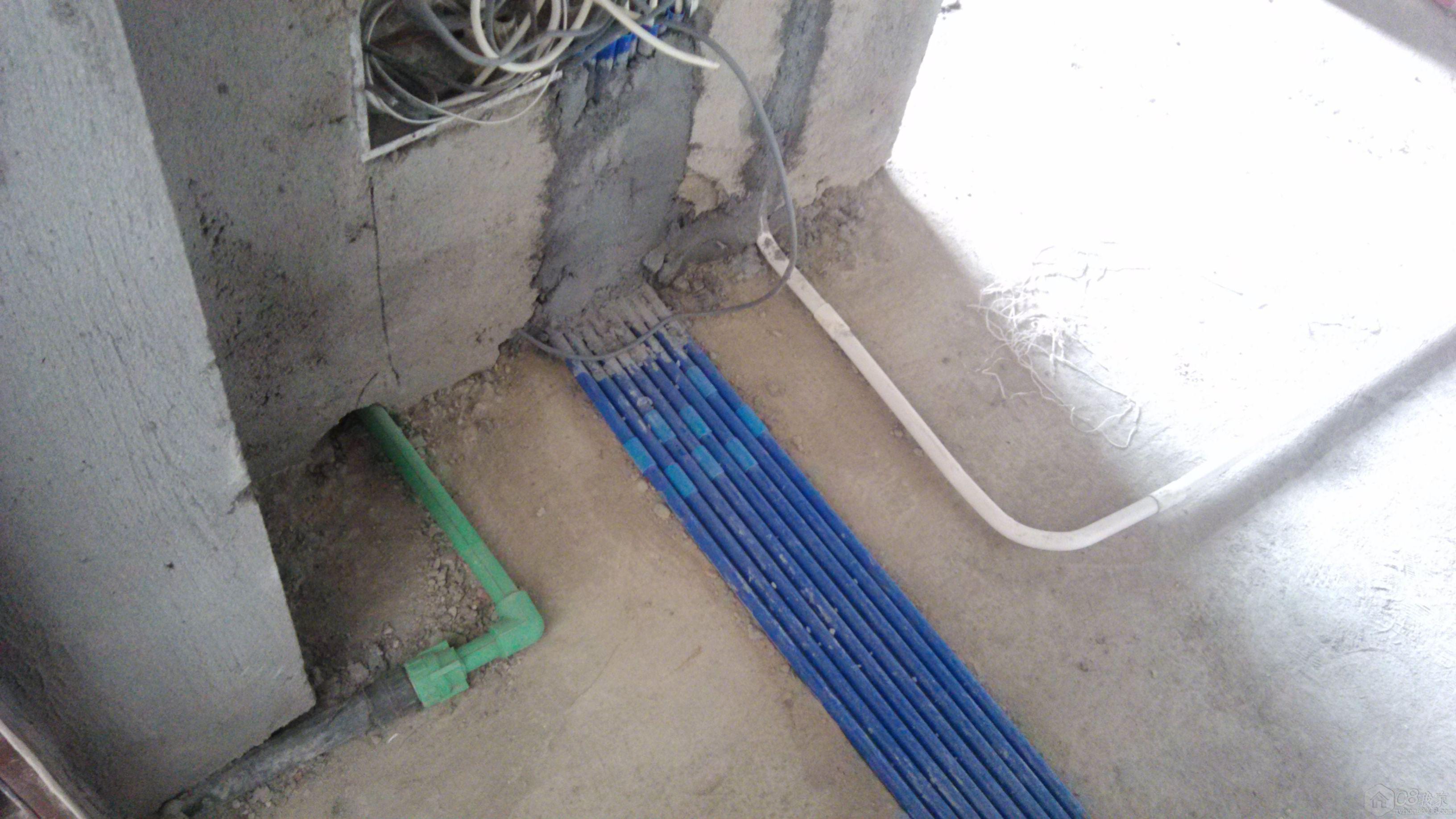

解说:图三、图四白色20线管单独走线为主卫生间电热水器专用,6平方线直接从总阀接到主卫,保证线路经久耐用,区别于有些装修公司为省材省事直接在卫生间接线,更有游击队直接用2.5的线路,从而为日后留下不少隐患。基于这一点,给装修公司赞一个,这点还是做的比较厚道。
图五
解说:

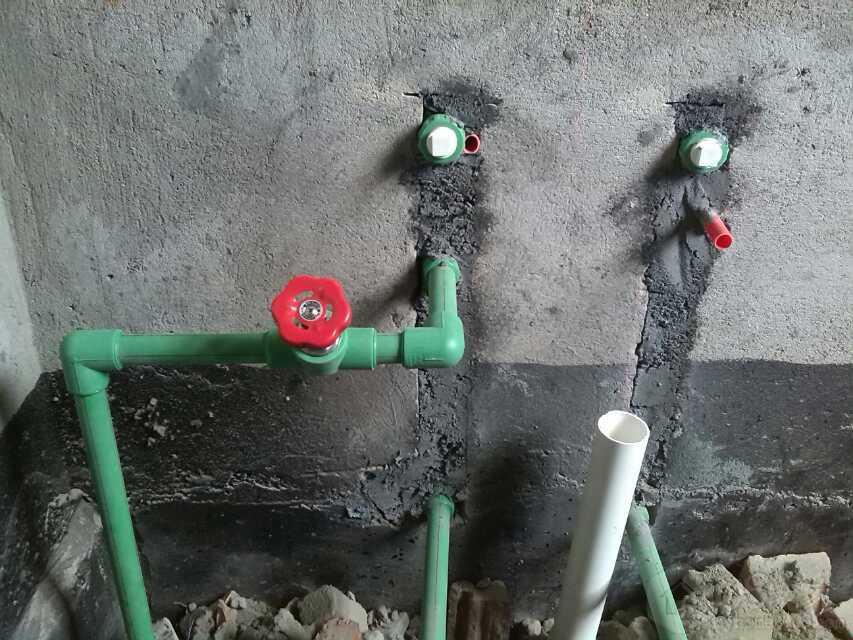

图五为底盒与线管的连接标准,线管必须穿出底盒,从而封槽时防止把线封到水泥里,技术不够到位的也可使用底盒锁扣,总之目的是一样的。对于这一块的工艺,之前我还一直在纠结锁扣的事,总觉得没弄锁扣肯定没哪好,但经过与装修公司良好的沟通和对方耐心的讲解,打消了我的疑虑,总之最终效果和质量都一样有保证就行了。
图六

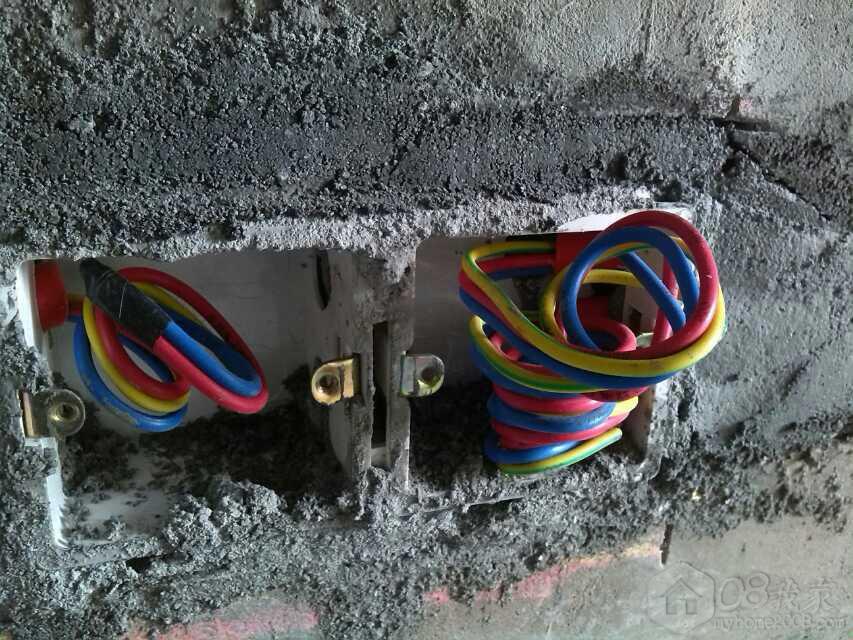

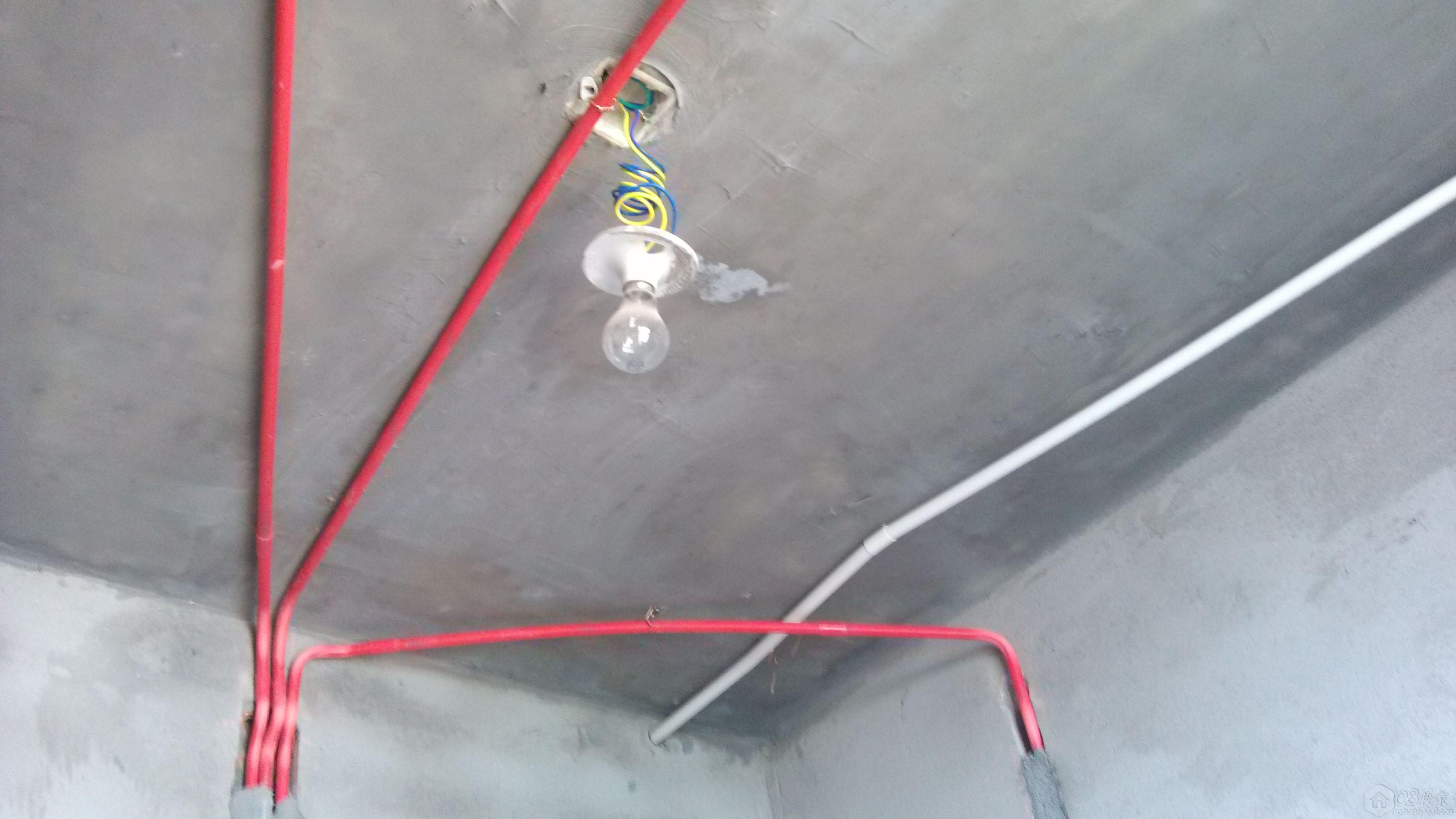

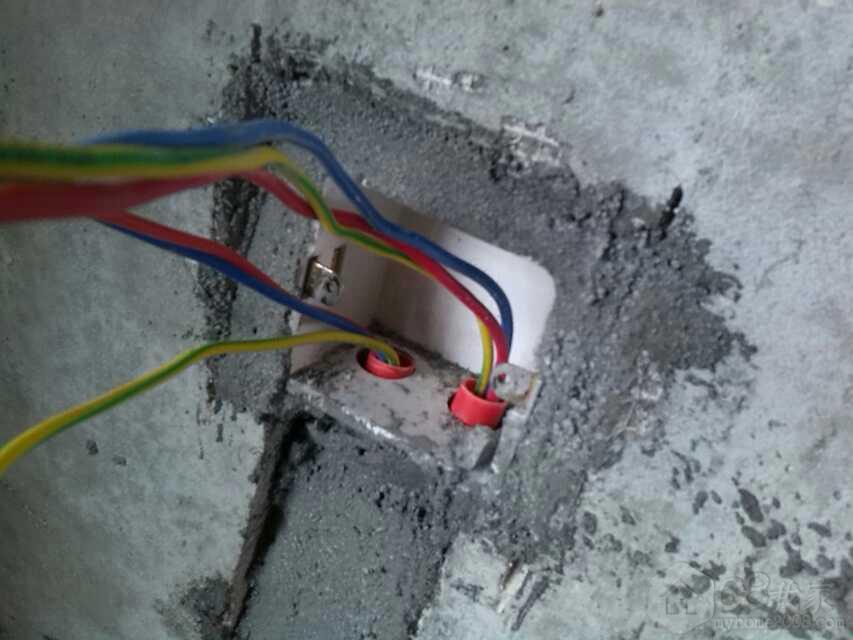

解说:图六为接线示范,两线连接处是电路最容易出问题的地方,必须连接扎实,这是其中一种接线方法。
图七

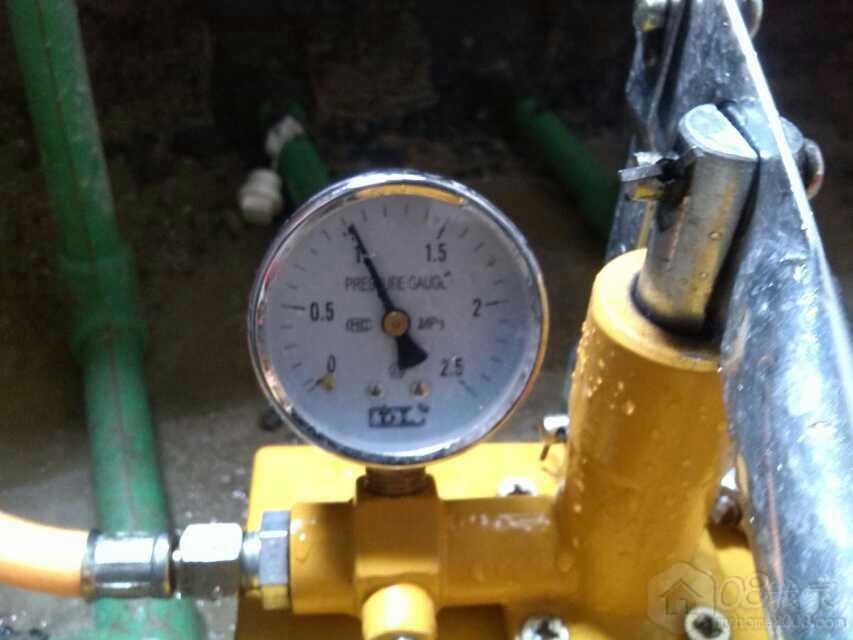

解说:图七为伟星管业公司专人打压,打压要打到1.0,并维持半小时不降压,如若降压,则需寻找漏水点进行整改。
图八
解说:图八为伟星管业公司打压合格后贴合格门贴,并开具保修卡。
图九
解说:图九为厨房插座,均采用4平方铜线,因厨房电器功率大,2.5的也可以,但装修公司给我用的是4平方,比较厚道。
好了,上面选取部份文字简要说明了一番,以下为自由发挥阶段,就不做描述了,大家将就着看吧,呵呵。
继续更新(2013.10.28晚)
现在我家装修进度已进入油漆工环节,基本轮廓模样已出来了,为了展现装修师傅们的劳动成果,为了让本人的装修日记有延续性,也为了让网友们一睹为快,本着一有题材就勤劳发贴的优良传统,故工作生活中忙里偷闲发了本贴,不容易啊,呵呵。另外,顺便说句题外话,发贴没人看是我的原因,但大家看贴不回就是你们的不对啦,希望看贴之人别只做个匆匆过客,起码也得过目留个印迹对吧,呵呵,话不多说,直入主题:

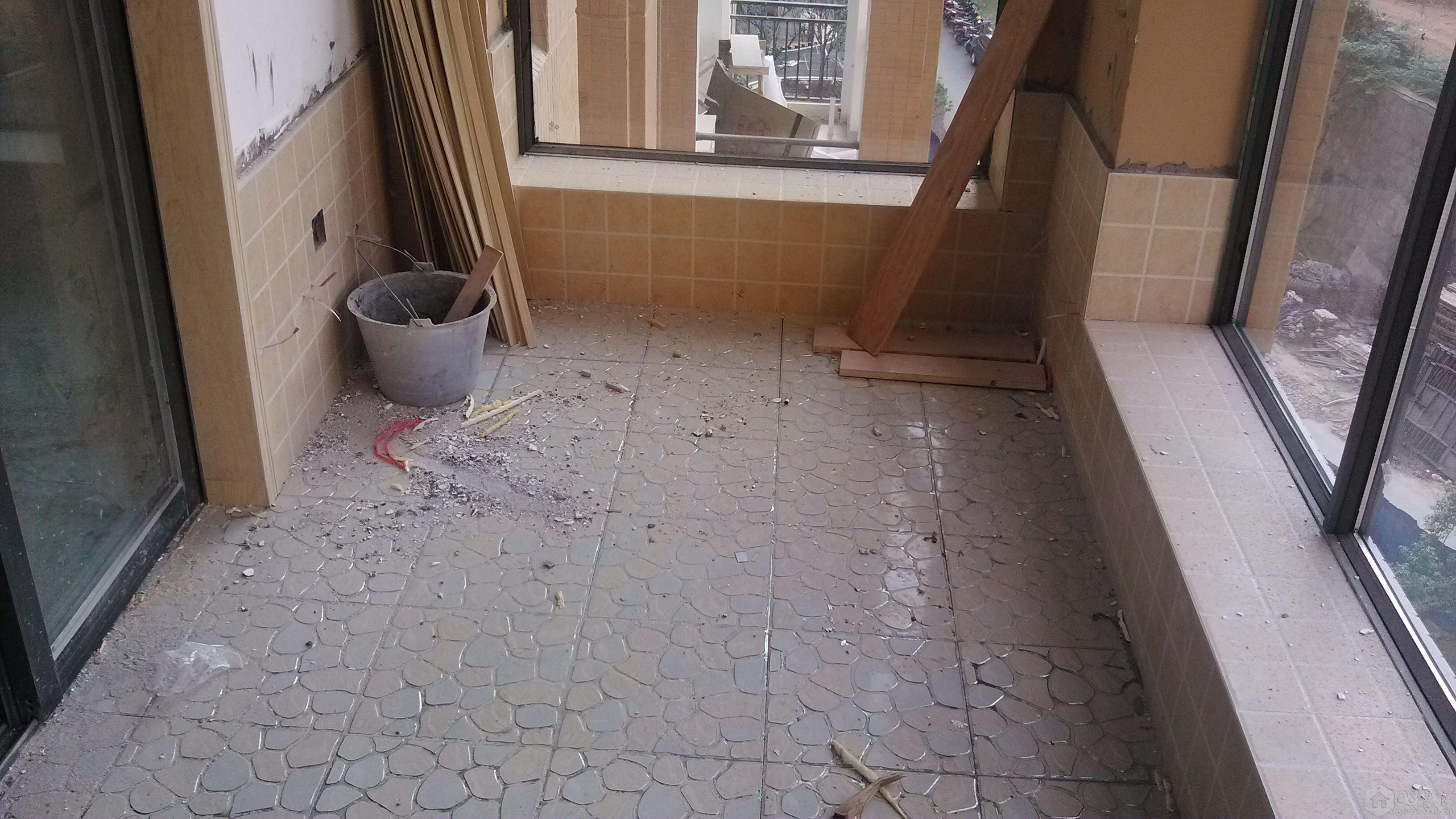

1、地面找平(这几张是晚上去看房子时用手机随便拍的,效果不太好,大家将就着看吧)
2、包管(这是主卫的一张包管效果图,其它的地方的包管类似就不上传了)
3、地面玻化瓷砖铺贴大致效果(由于拍照时天色已很晚,室内灯光也不太明亮,砖上花纹、颜色没有表现出来)
4、次卫铺贴大致效果
5、主卫铺贴大致效果
6、生活阳台铺贴效果

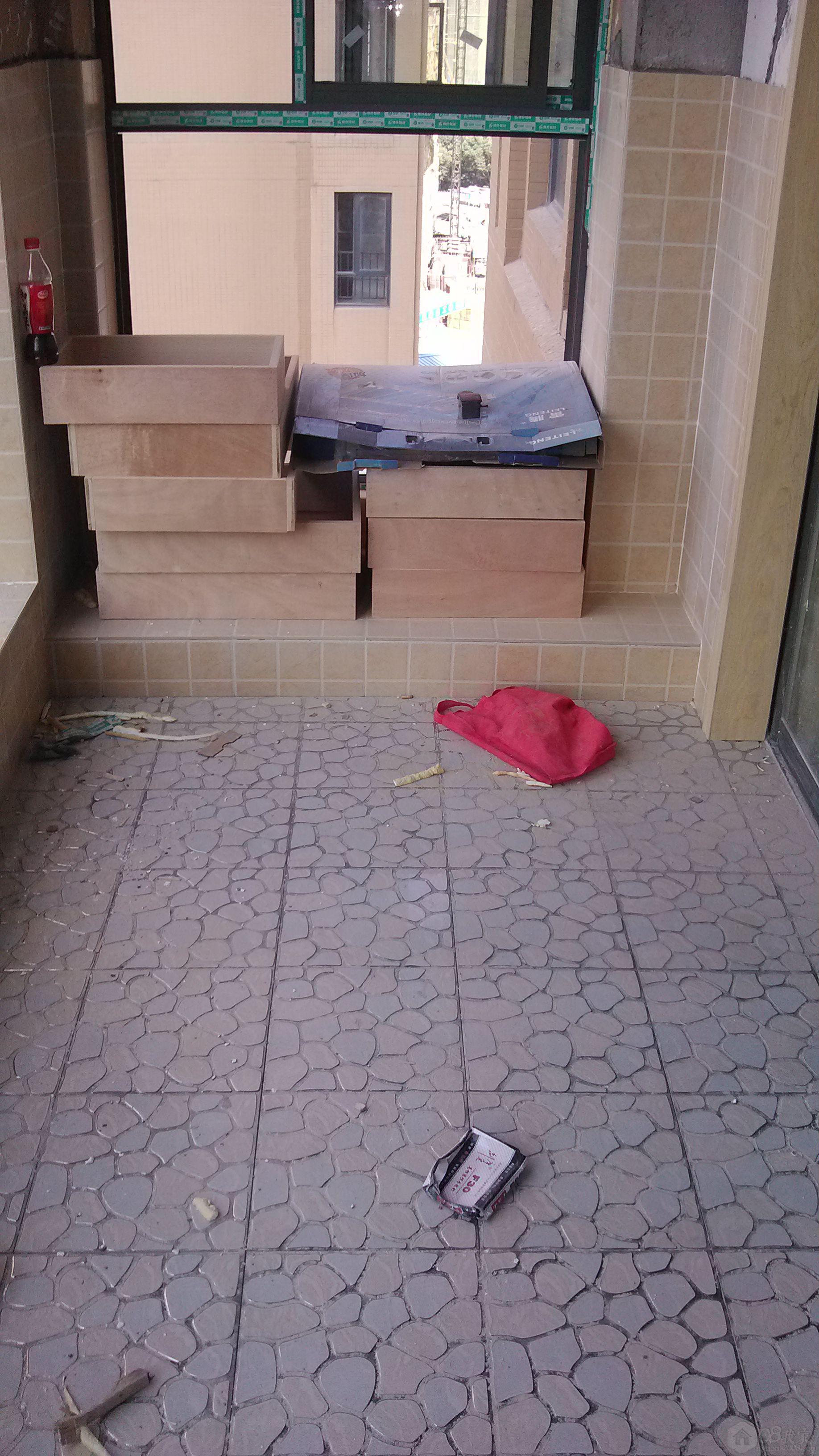

7、阳台一角,此处后续将在此基础上弄个洗淑台(左边放滚筒洗衣机、右边将弄个台上盆)

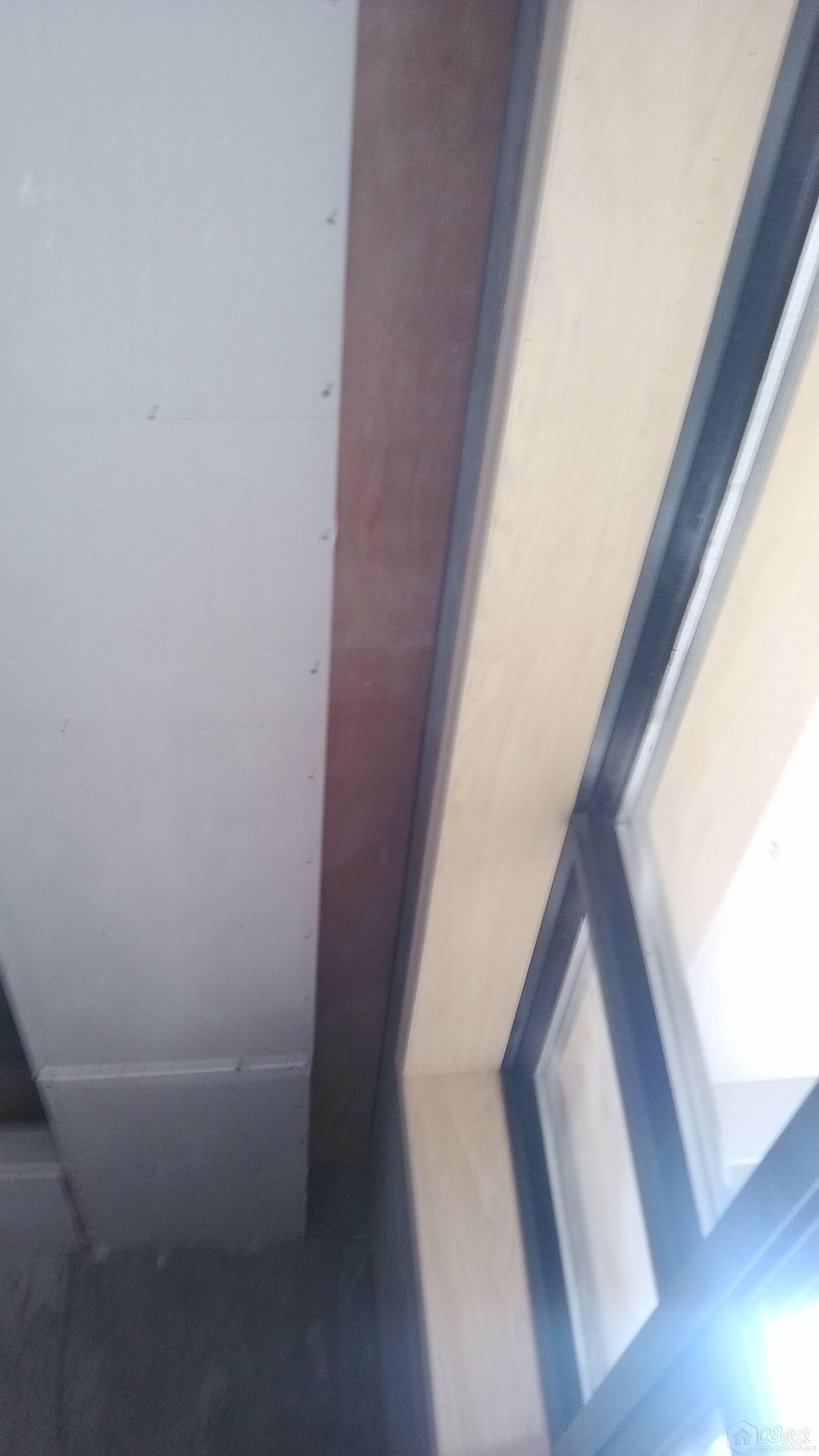

8、振升封的阳台

9、吊顶(半成品,此拍摄图片尚处未完工阶段)
10、客厅吊顶处预留的窗帘盒
11、空中花园(书房)吊顶处预留的窗帘盒。

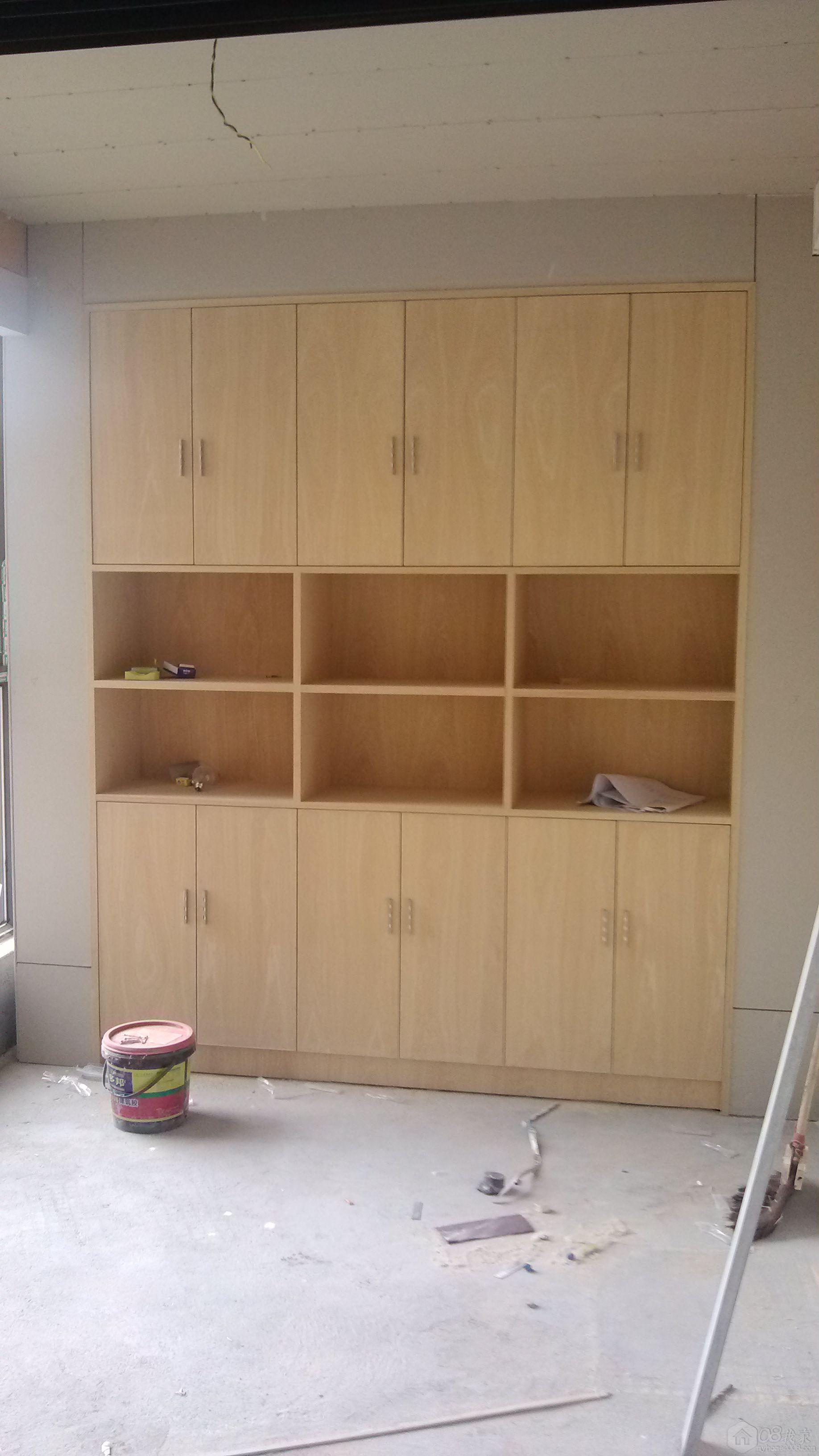

12、空中花园(书房)做的书柜
13、主、客卧做的衣柜
14、进门处做的鞋柜
15、阳台处做的吊柜

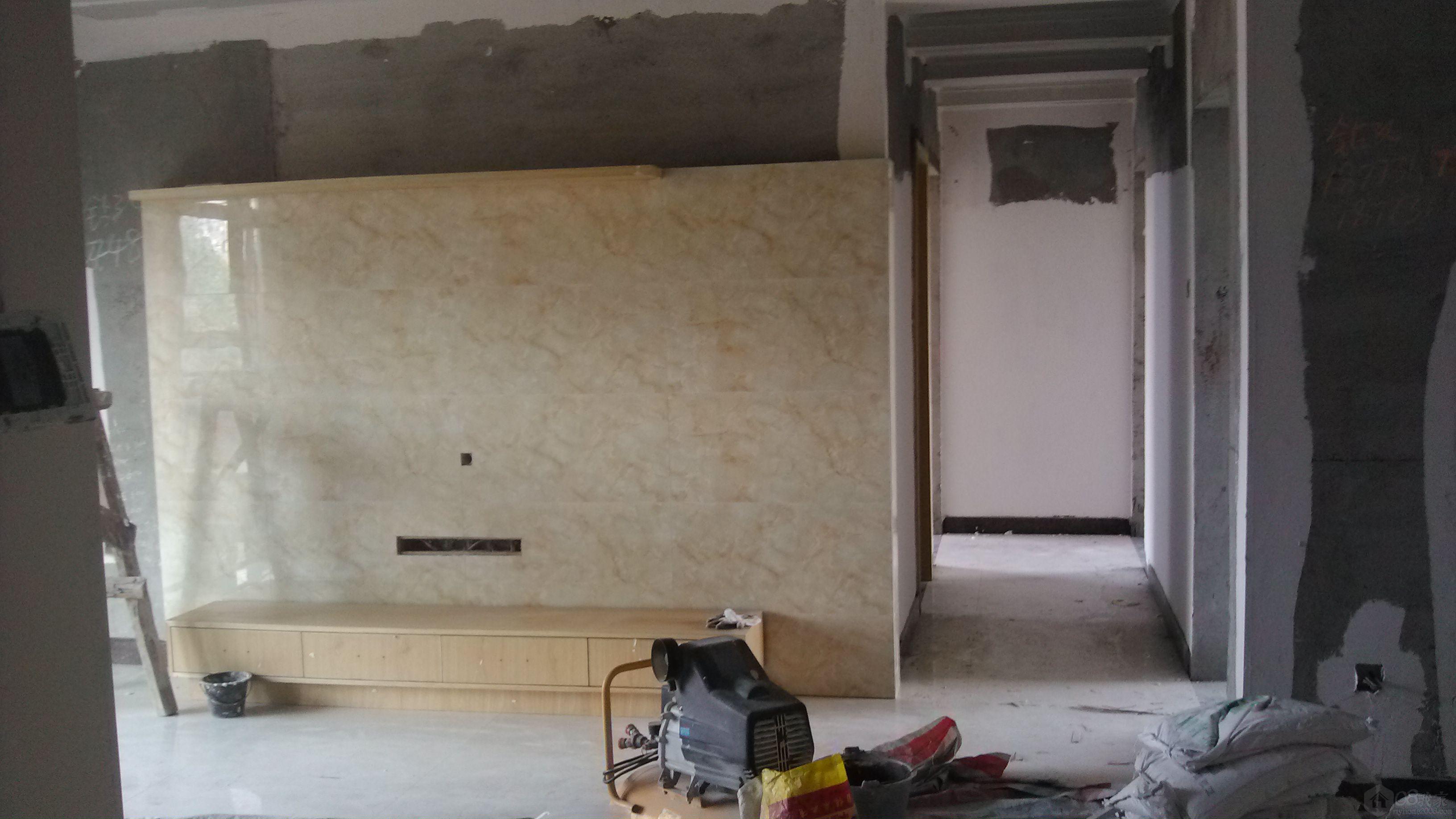

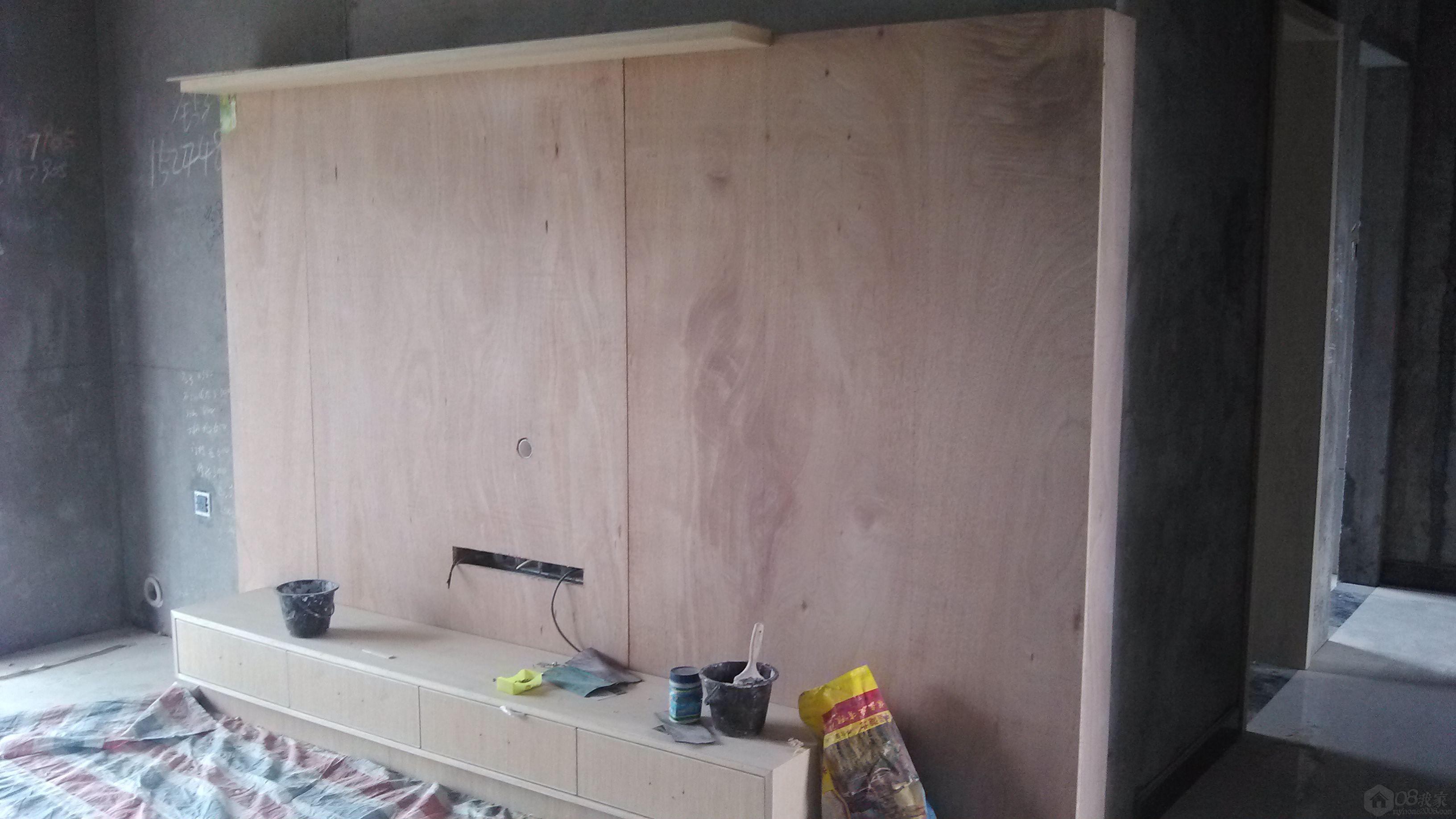

16、客厅背景墙初步效果(半成品)

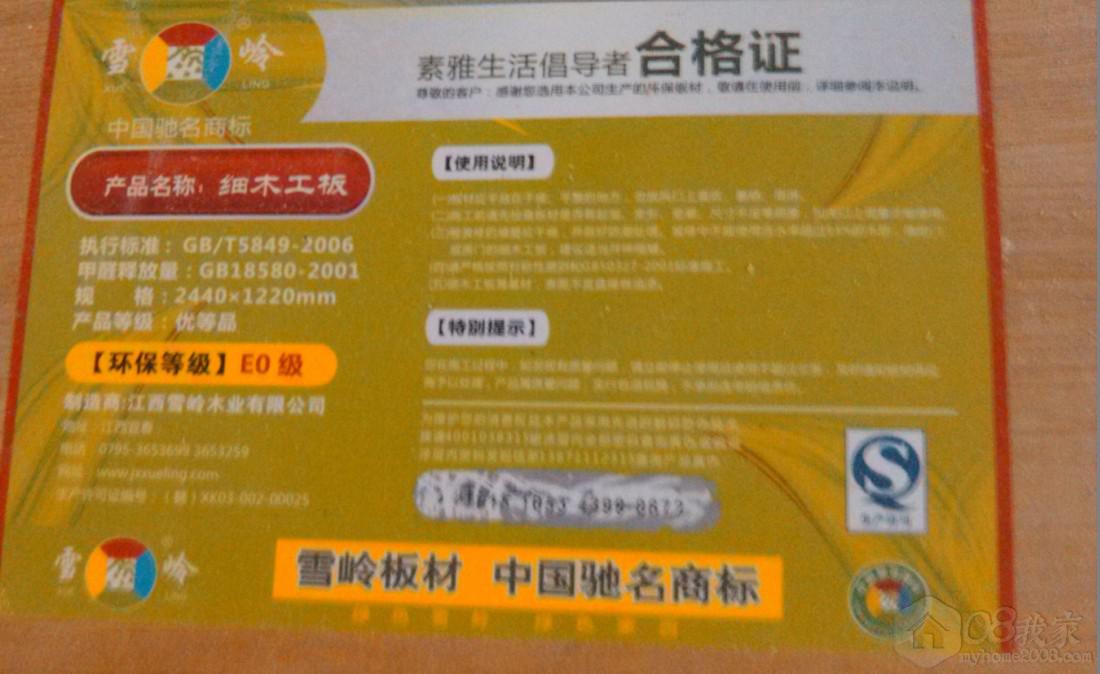

17、用的是雪岭E0级板材
18、用的是华润漆
|
-
|
