【七十】橱柜安装篇(二):折腾的安装过程,论持久战
橱柜设计基本定稿,接下来的是一波三折的安装过程。先是苦口婆心的拉锯战策价过程,其实也没有策下来多少,然后是算量。因为厨房的尺寸是较局促的L形,除掉冰箱、抽油烟机、外窗的位置,连续的吊柜面不多,对于美式风格的橱柜展示效果是不利的。权衡半天,也取消了吊柜的罗马柱造型(记得一根大约是100元左右),从美式造型角度来看,应该是比较简单的了。另外靠冰箱一侧的橱柜侧面,因为考虑冰箱的遮挡作用,视觉上看不到多少,在店员建议下不准备采用红橡面板材质,而是用与的面板同色的免漆板代替。水槽是在旺德府下定的普乐美,比戈小孽开团的时间早了几天,也多了一两百块大样!当初商家信誓旦旦说一定是全年最优惠的价格,可是。。。。。。所以时间不赶的话还是别急,慢慢等到最合适的时候下定吧。在水槽的安装方式上,因为我们定的水槽尺寸较大,老婆担心满水情况下自重太大,台下盆固定方式不保险,持久性有问题。但是我们家现在厨房水槽采用的是台上盆,美观暂且不说,台盆与台面交接的部位卫生清理是有小问题的,时间久了容易发霉。最后我在再三和橱柜店面的工作人员确认没有问题之后还是坚持采用台下盆的方式,因为安装工艺会复杂一些,比台上盆要多100的费用。柜门五金采用的是缓冲型铰链。基本细节定好之后,交付定金下单后坐等工厂排单加工了。
在其他装修过程进行中,突然告知我们橱柜工厂因为拆迁要从黎托搬到株洲,材料工厂没有地方放置,要先放到装修工地上。就这样,还未到橱柜安装的阶段,各种橱柜的材料不得已一股脑的放到了厨房。
这一堆就是两个多月,没错,两个月!积灰厚厚的一层。
好不容易油漆工序结束,终于等到了橱柜安装的阶段。痛苦的安装过程才刚刚开始。第一拨安装师傅是两口子,一上午去工地发现柜门、活页、拉篮统统没有。等到下午,中间不停的电话催促,店里总是回复货已经出发,在路上。然而就是等待。安装师傅大概也是耗不下去,下午先走了,临走前牢骚满腹。择日换了第二个师傅,又是发现拉篮等配件没有送来,于是乎又催,终于在晚上店里的小妹子亲自送货上门。然后是不清楚小区的具体位置,让我去接,中间反复电话总算接头了。小妹子确实也挺辛苦,坐电动车过来,冻得满脸通红,直说快冷死了。因为时间久远,中间的反复细节已渐行渐远,无法一一描述。所有材料送全后,已经快到元旦,碰到了我们去三亚,老婆担心安装过程没人守场出现问题无法及时发现,要安装师傅装一段落待我们回来后继续。回来后又快到年关,工人师傅都提前放假返乡了,最后的安装又到了年后上班继续开始。总之,橱柜安装是整个装修过程中最反复、战线拉得最长的一个环节,感觉店面的管理还是有比较大的问题,特别是物流的配送发货,总是遗漏搞错,原来下单写好的材料和现场实际送货的材料也存在不符之处。其实一方面店家焦头烂额,我们这边也怨气连连。这可能也和他们工厂搬家有一定的关系。我不知道现在轩昌橱柜的售前售后管理是否更有序了一些?最后的效果还是不错,只是过程却是印象深刻。

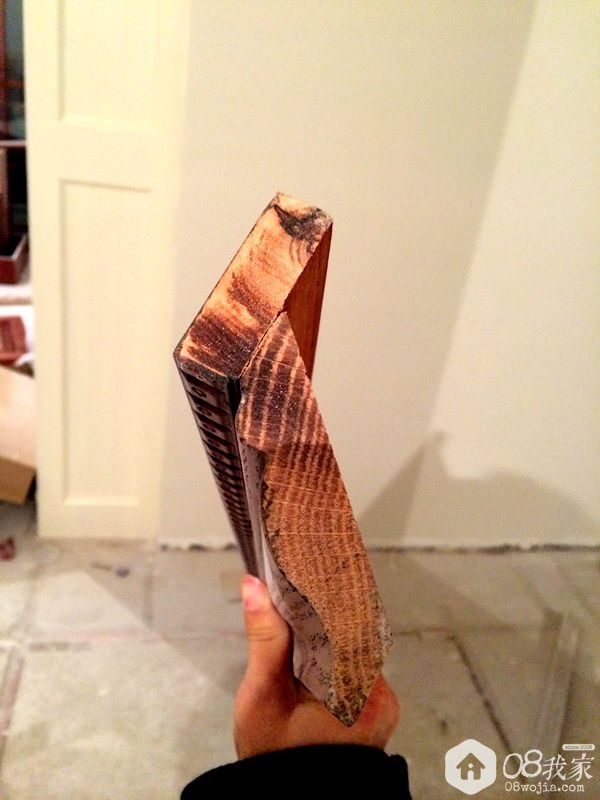

不说了,上当时拍摄的照片:

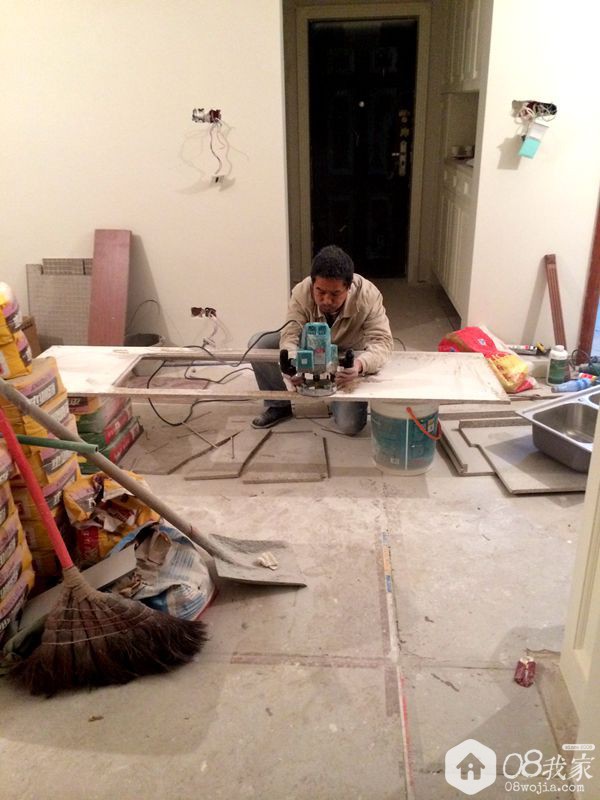

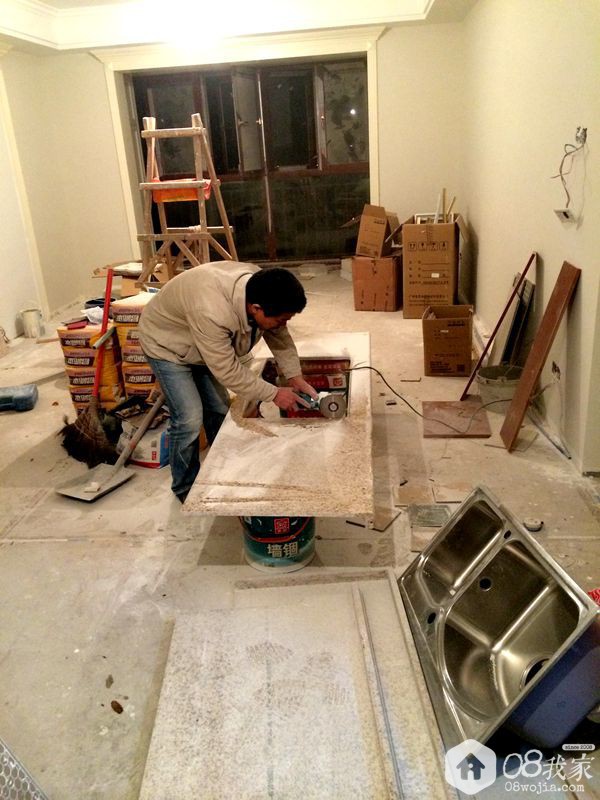

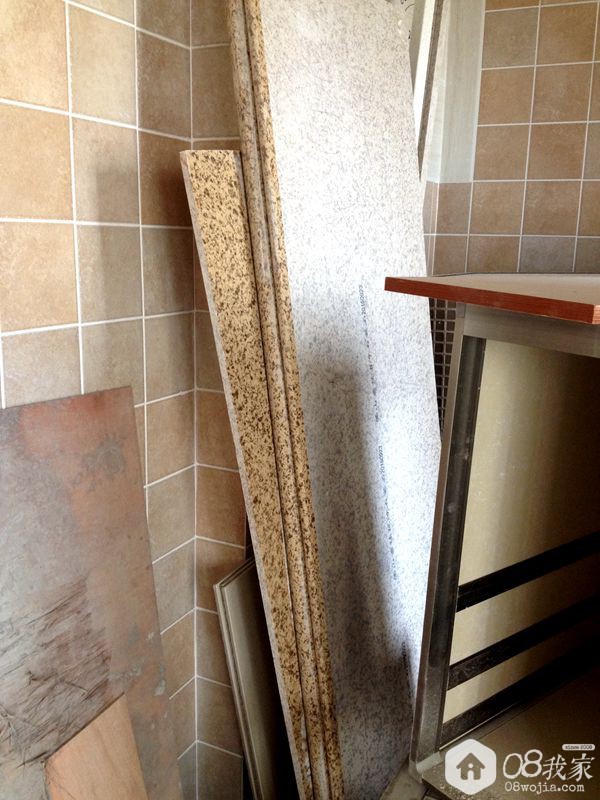

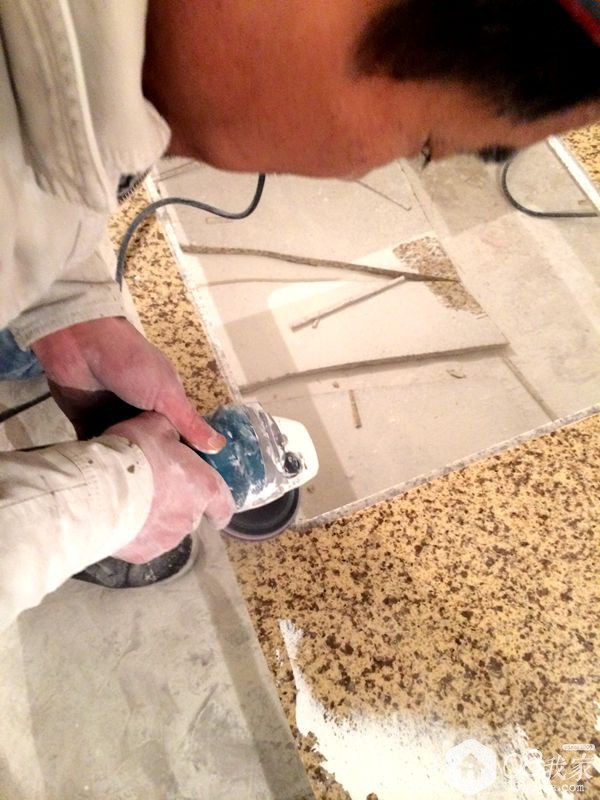

这是现场根据水槽尺寸切割石英石面板,这是本该在工厂完成的步骤,因为搬家的原因挪到了工地。

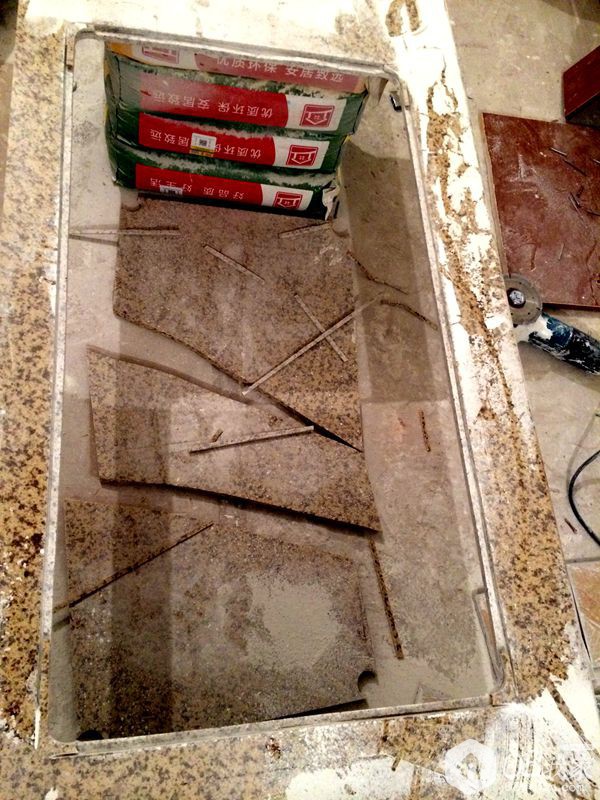

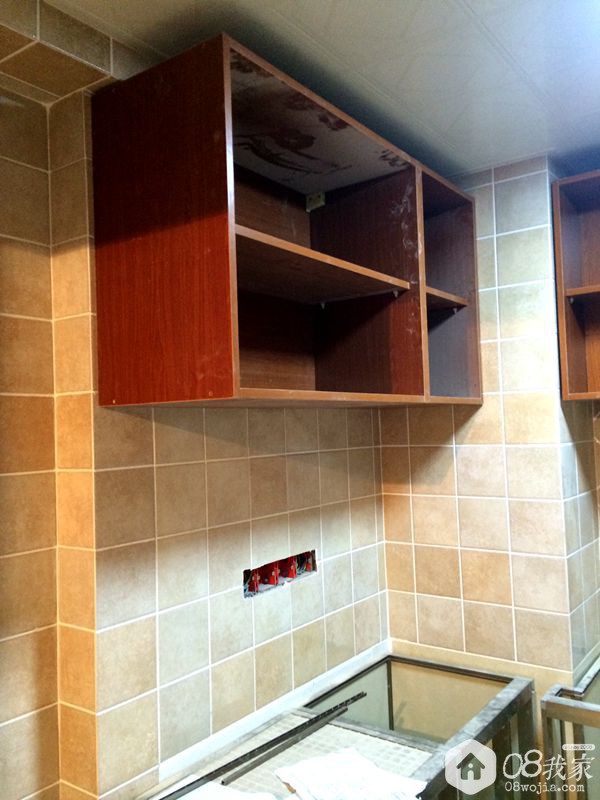

瓷砖柜体

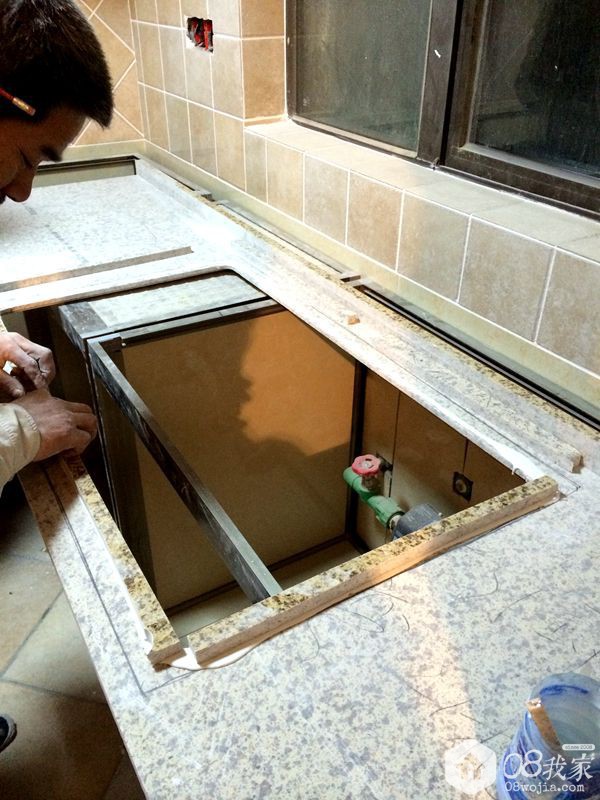

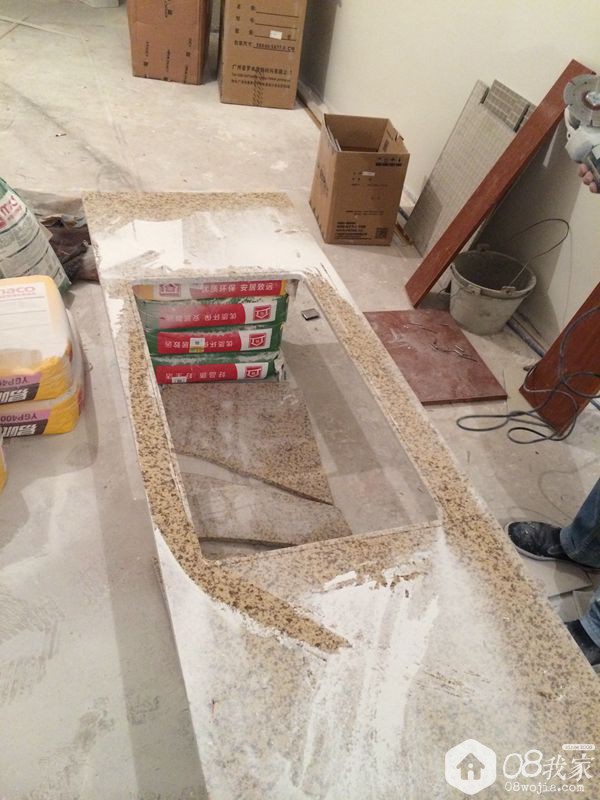

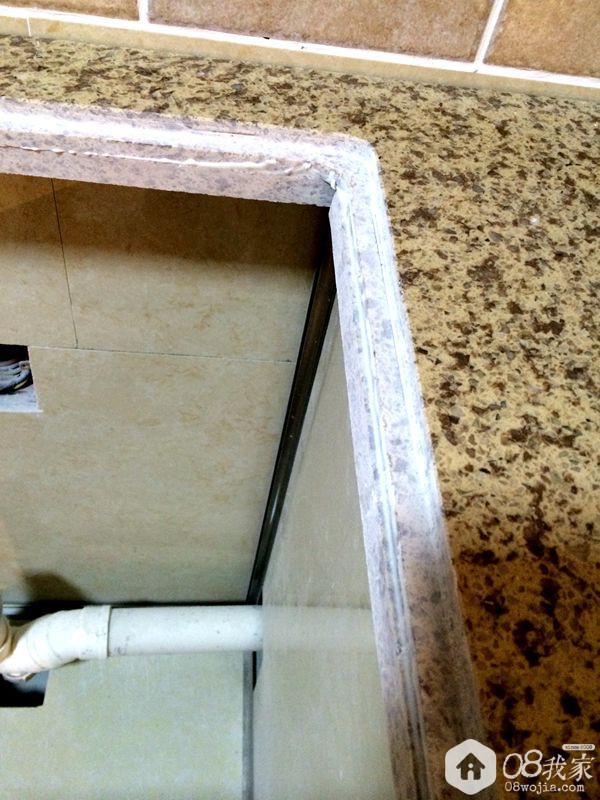

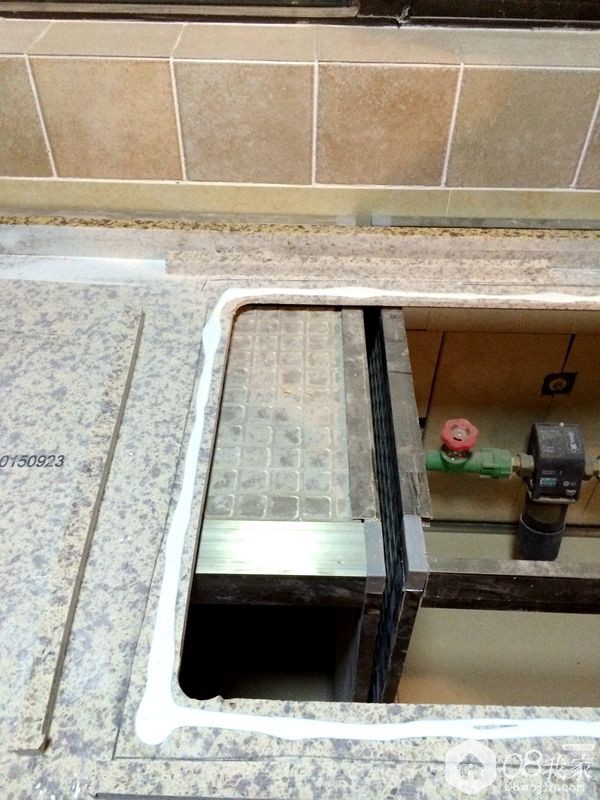

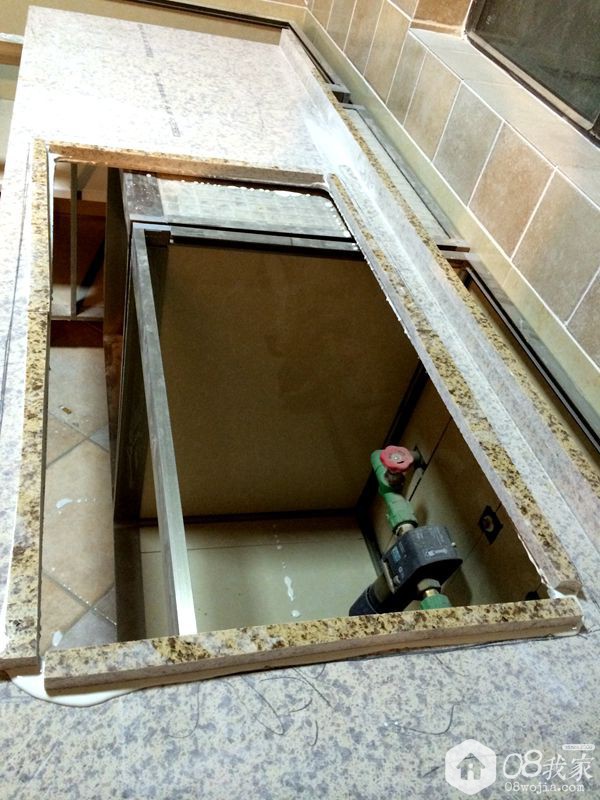

因为水槽尺寸较大,洞口两边石英石的宽度已经较小,采用台下盆的工艺要把盆整个嵌下去,边上留的支撑边更窄更薄,开洞难度和支撑牢固性均难以实现。因此师傅建议我们采用台中盆的工艺,最后修改了。

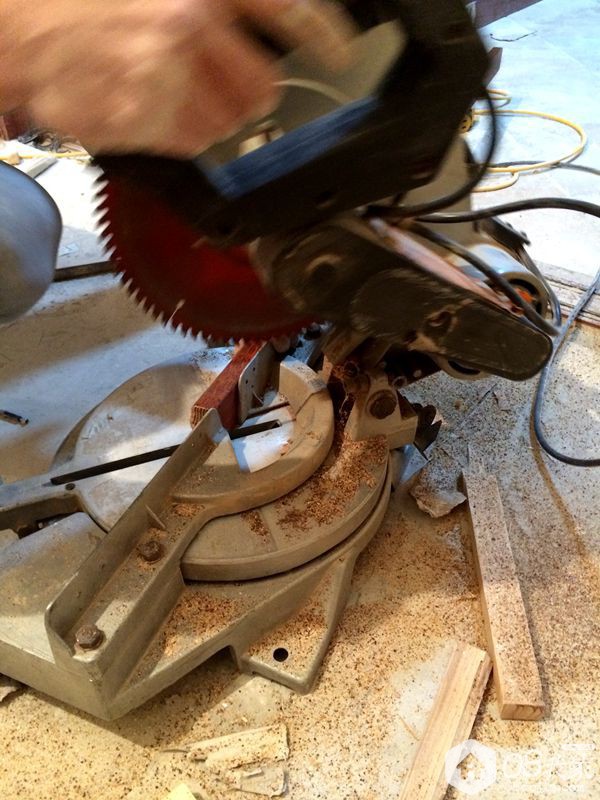

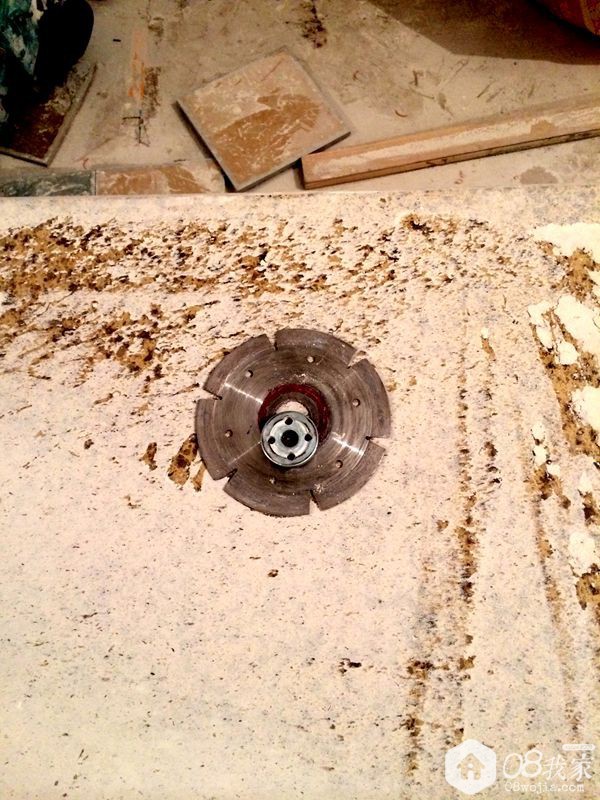

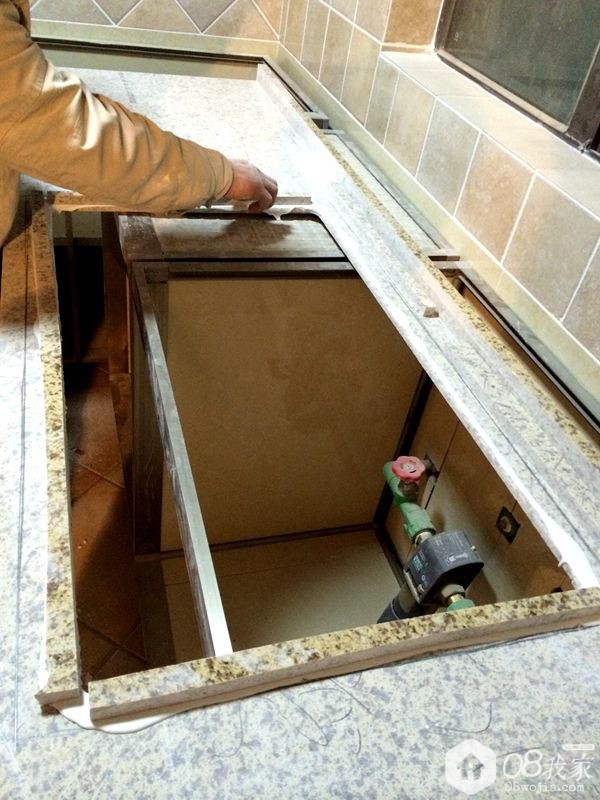

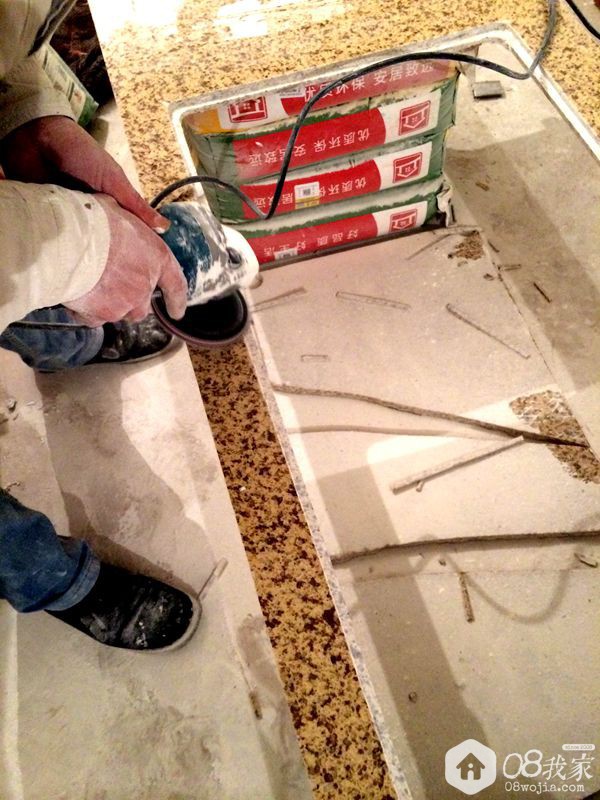

割洞是个苦差,要根据水槽尺寸反复调校,而且切割时扬尘量很大,我提醒师傅以后最好戴个口罩。这个安装师傅其实很细心很认真。认真的态度永远最重要。

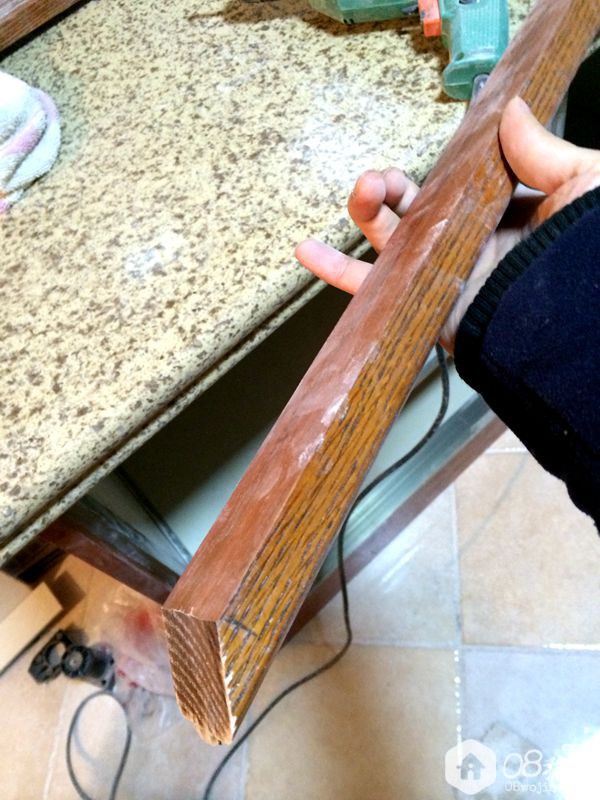

最后应我的要求,师傅在背面边缘薄弱支撑部位用肋胶粘加强一下,希望能更保险一点。

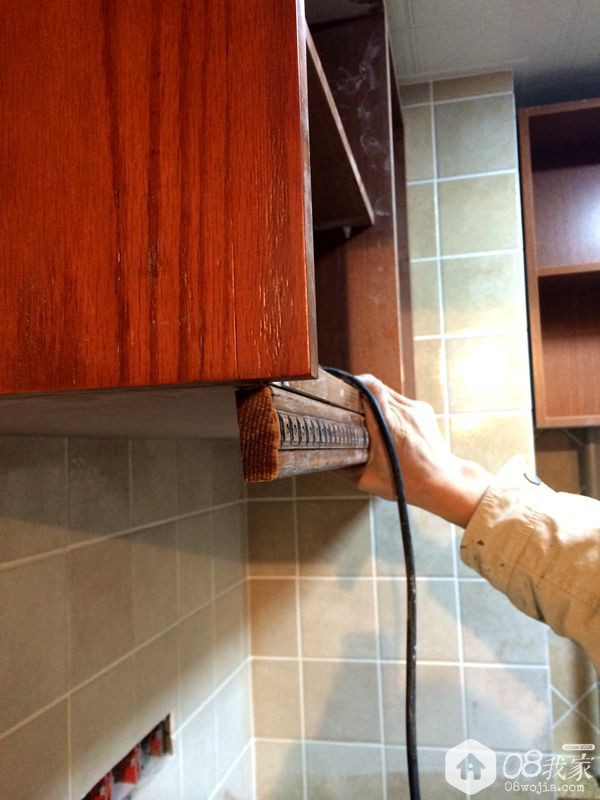

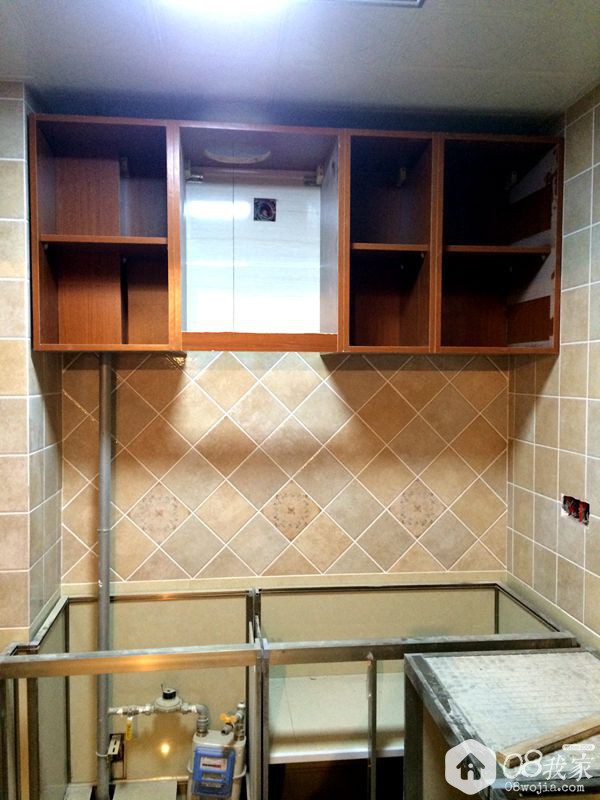

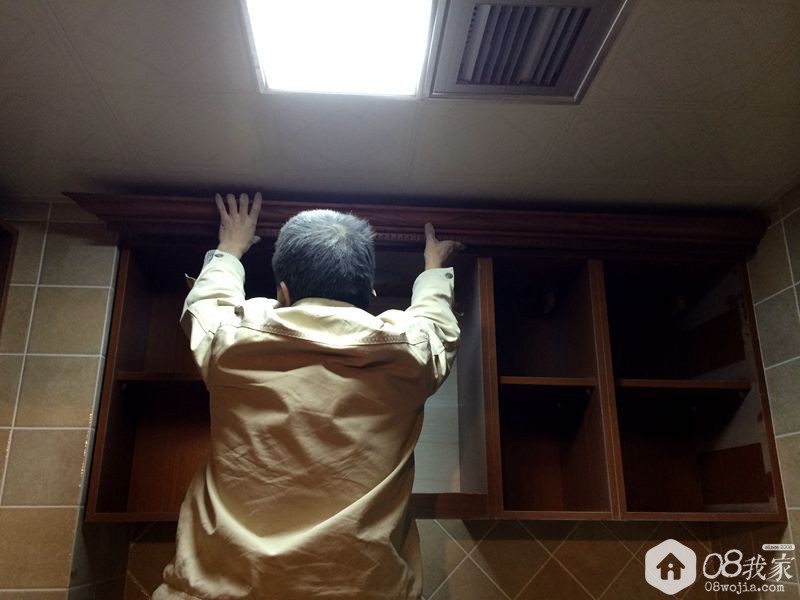

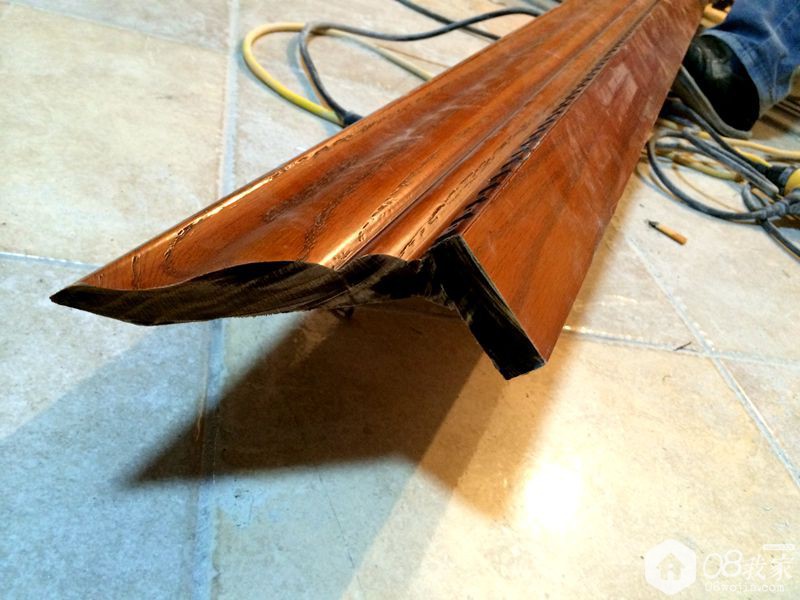

这是吊柜的顶线

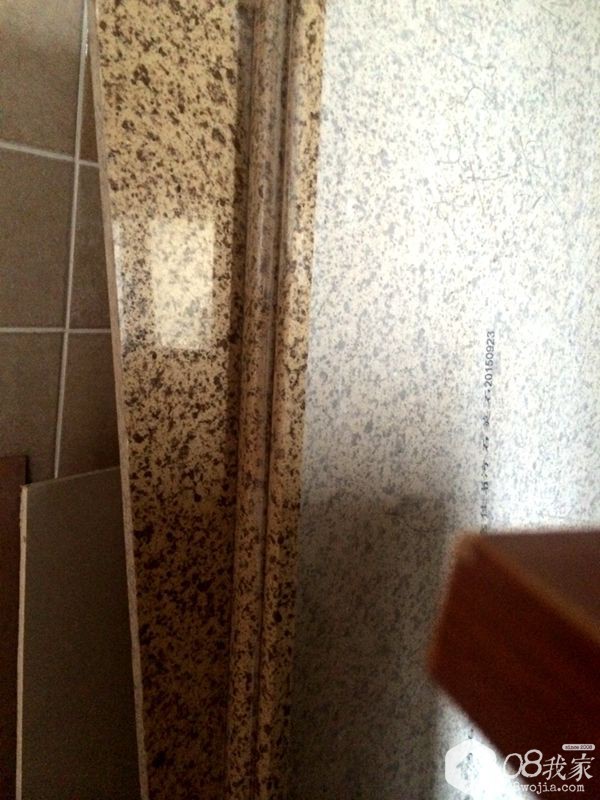

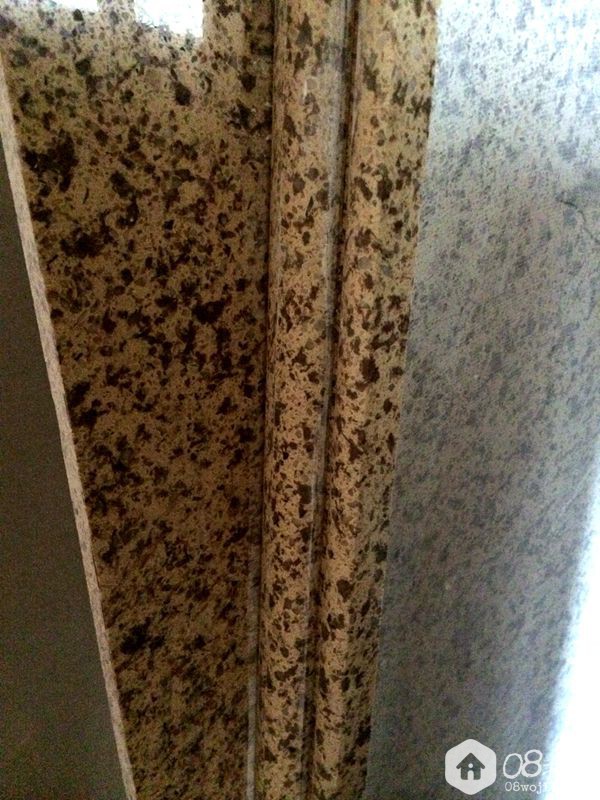

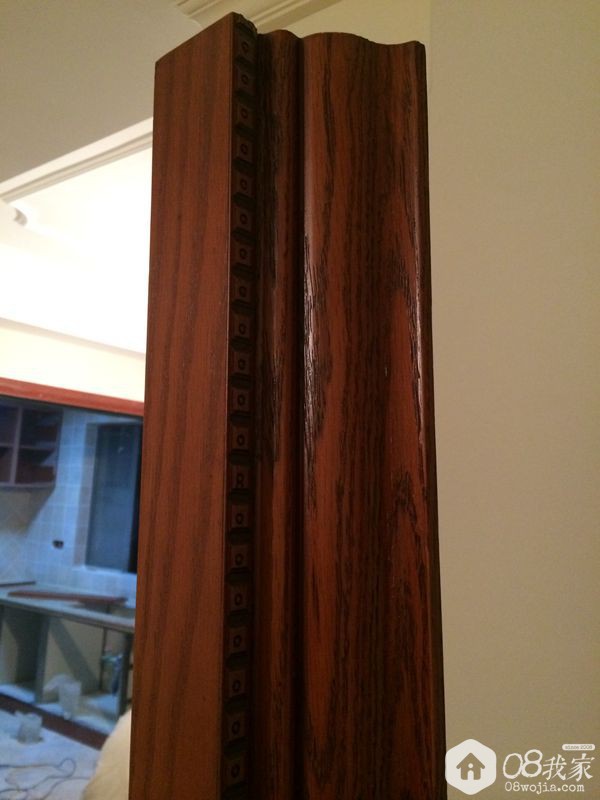

红橡材质的侧面特写

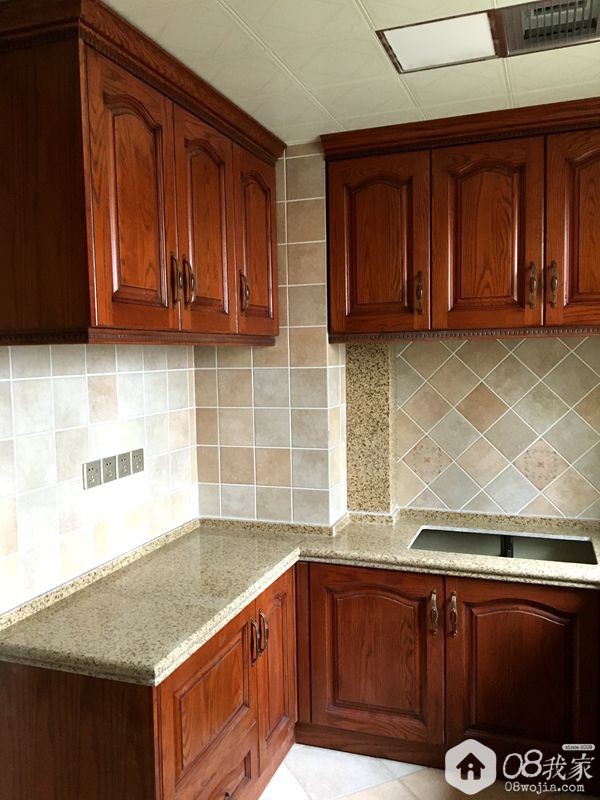

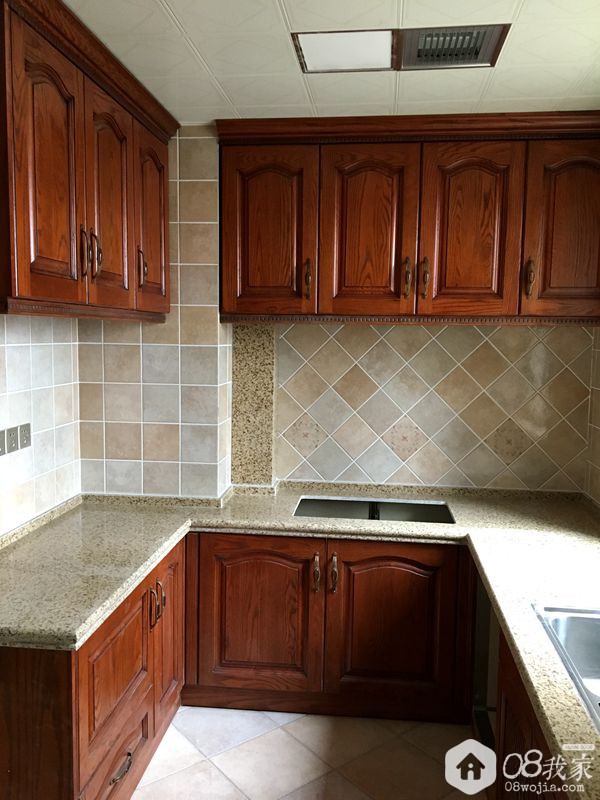

看看最后的效果吧,差强人意

燃气管用台面同材质石英石包面。

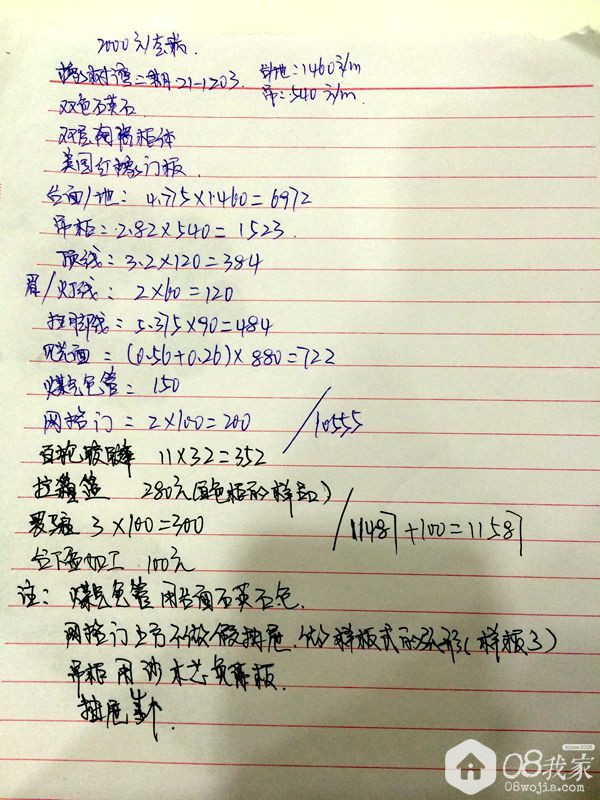

终成,不容易。最后上价格,回复可见:
|
|
