我打算全程写个装修时间表,希望对大家有帮助吧~
红色标记日期是出了错有整改或者争执的日期,
如果是我家个性问题我就不写了,
如果是大家家里可能都会出现的问题有时间会详写。

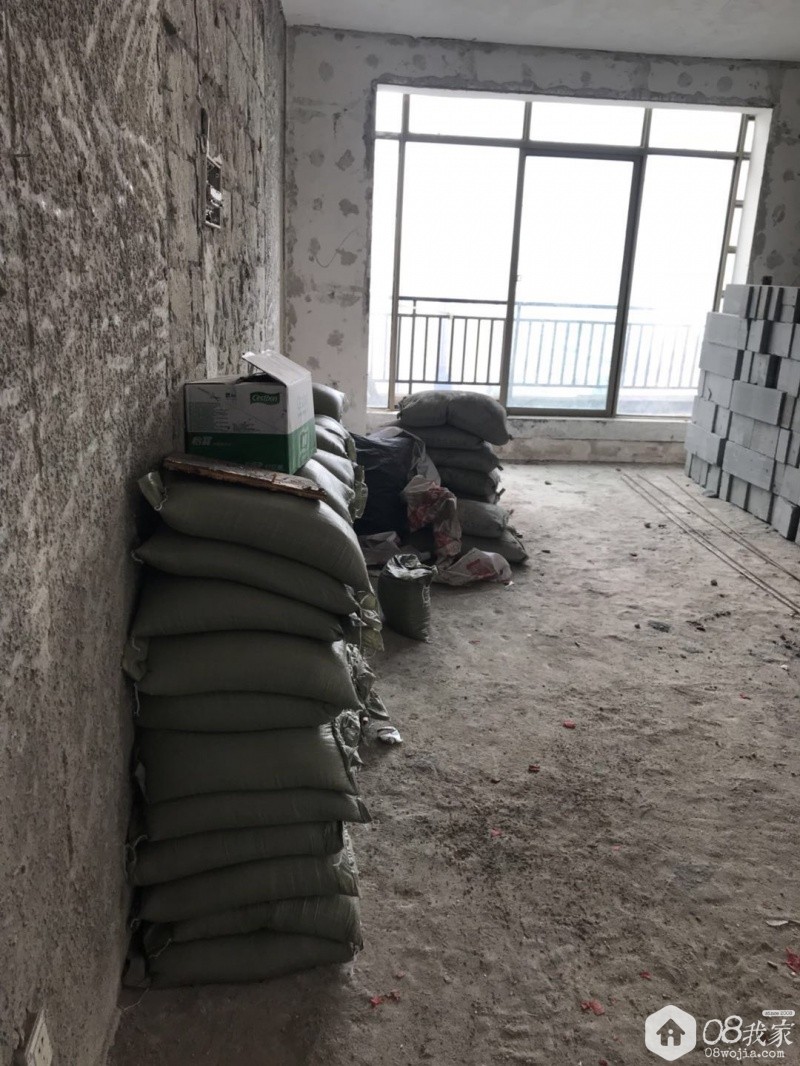

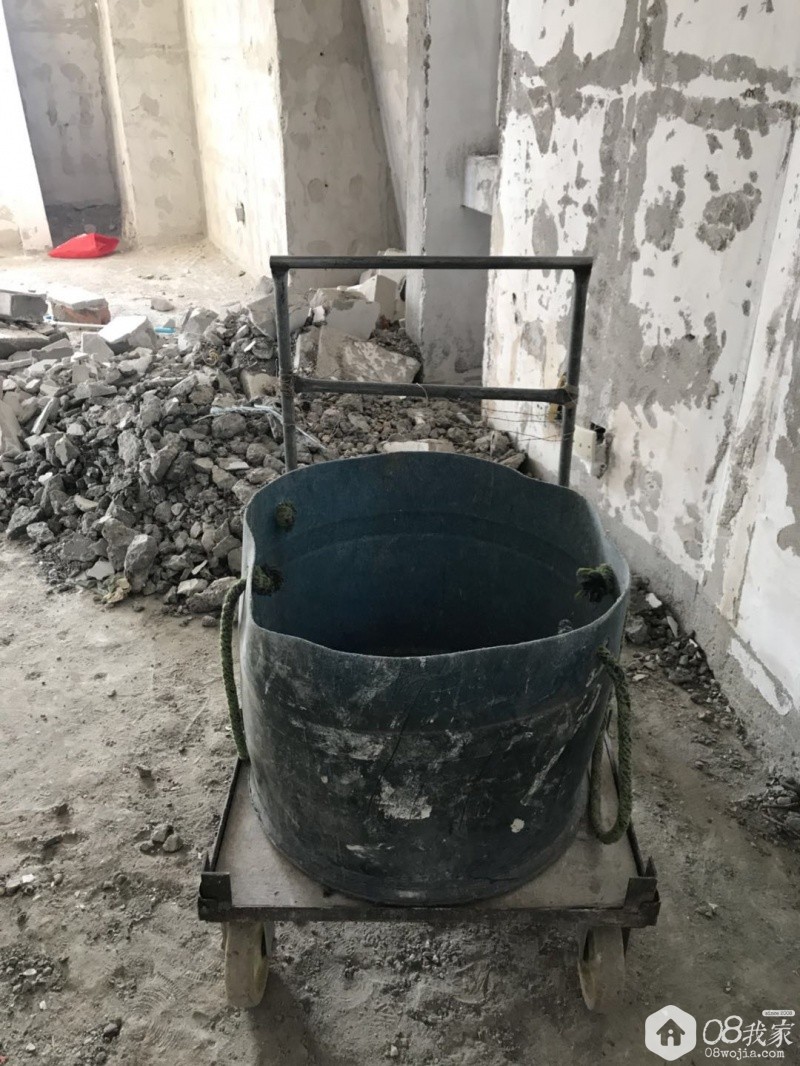

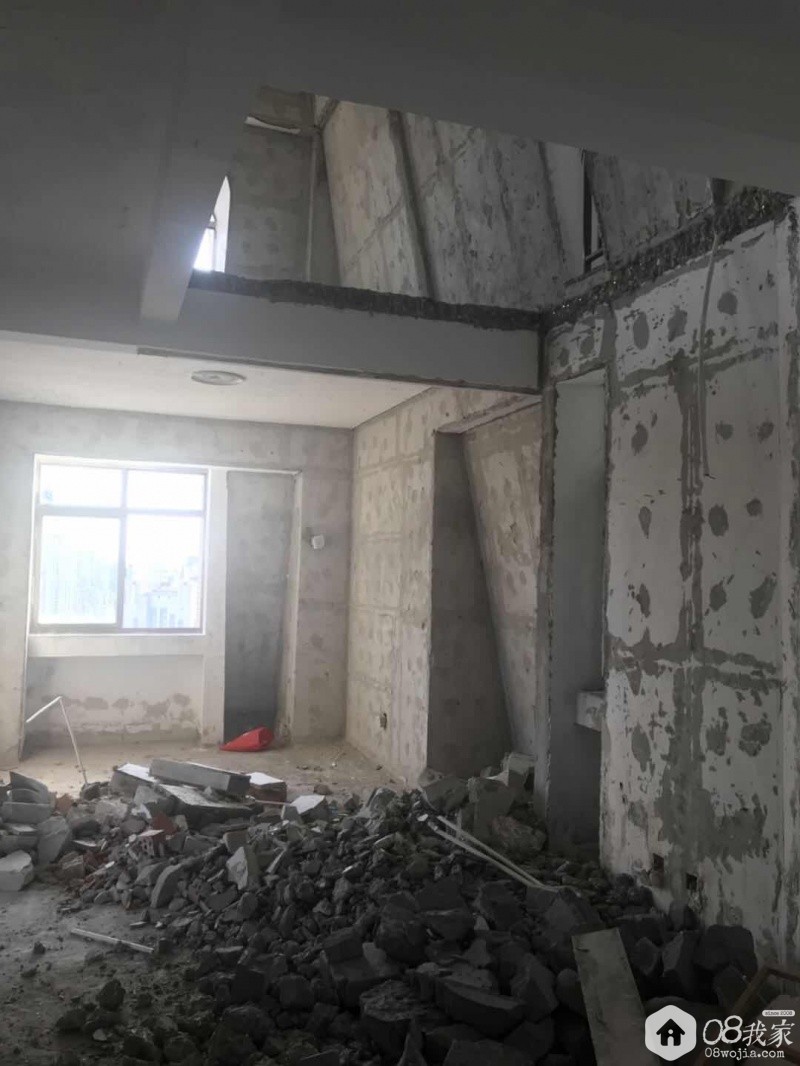

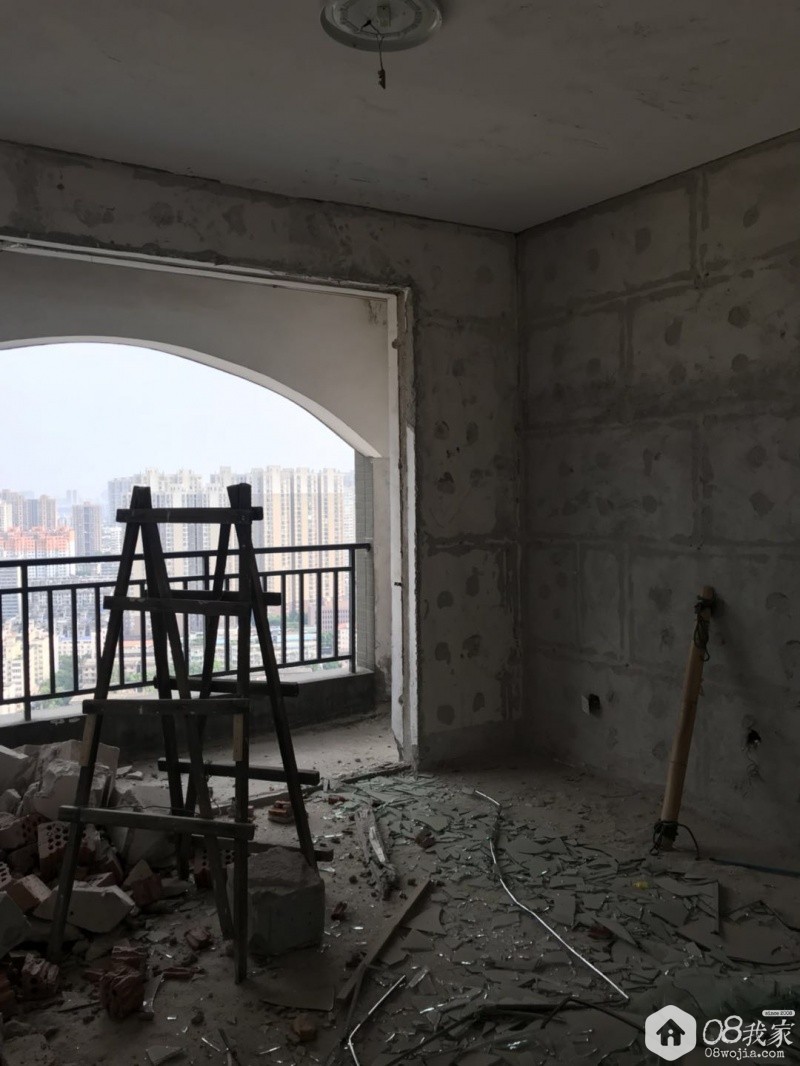

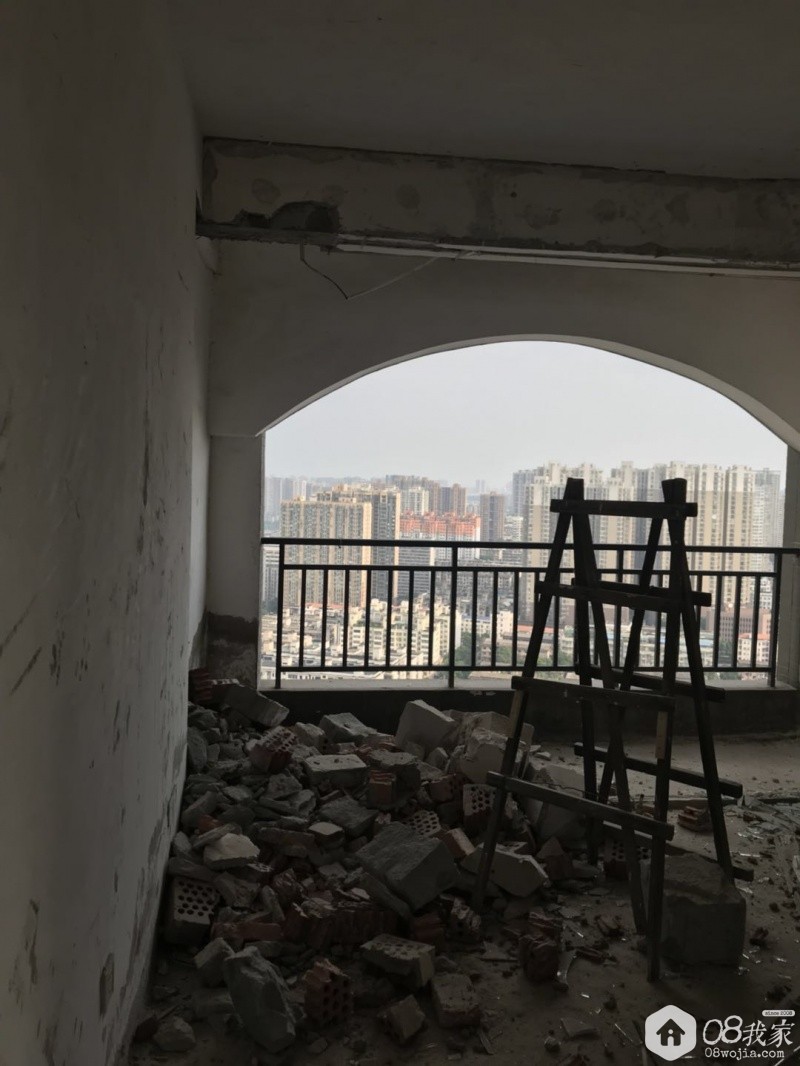

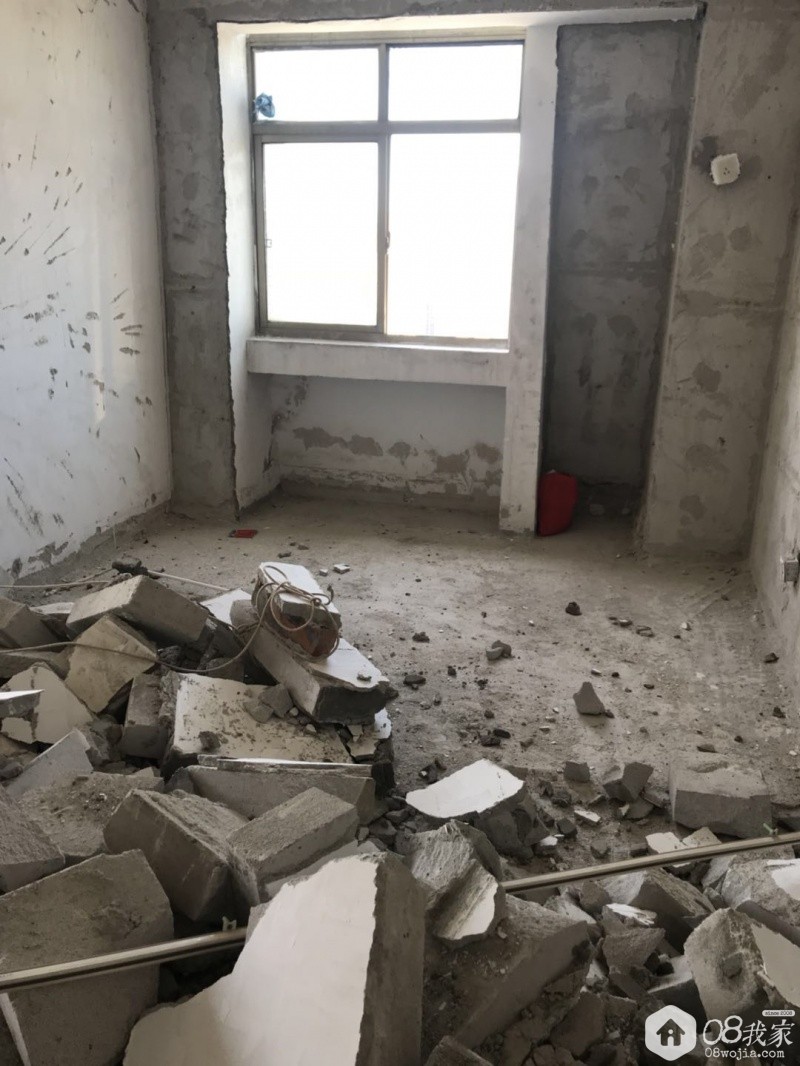

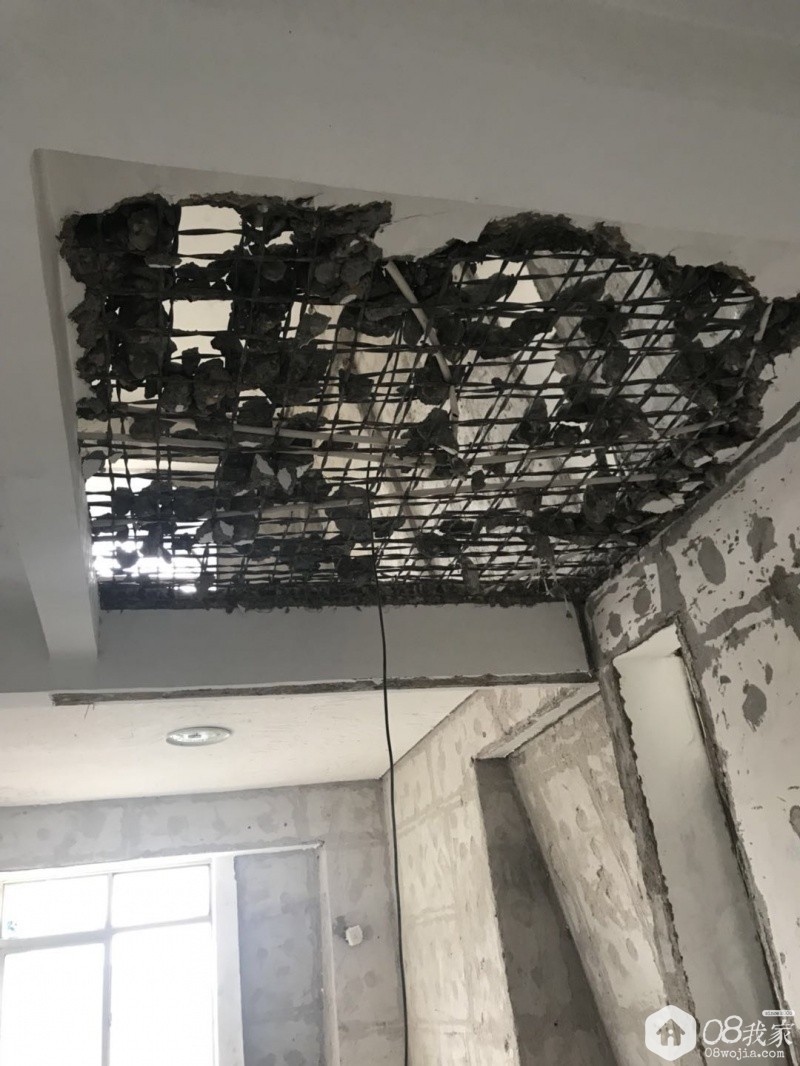

------------------------- 2017年8月设计交定金排队 2017年10月 收房 ------------------------- 2018年2月平面图定稿 2018年5月立面图定稿 2018年6月27日 开工 当天放炮 交底拆墙 师傅没做事 2018年6月28日 师傅开始拆墙 一天拆完一楼 2018年6月29日 师傅开始拆楼梯板洞 封阳台第一次量房预算、地暖第一次量房预算、橱柜第一次量房预算。周末因小区入住率高故双休 2018年7月3日因物业要求垃圾装袋,师傅没带垃圾袋停工 2018年7月8日砌墙师傅进场 2018年7月9日砌墙 2018年7月19日砌墙全部完成 2018年7月20日停工等楼梯支模师傅 2018年7月25日陶泽封窗第二次来复尺2017年8月8日楼梯开始支模 2018年8月12日楼梯浇捣完工 2018年8月18日泥工开始挂网粉墙(一般新房不存在这一步) 2018年8月21日阳光房框架组装、楼梯拆模 2018年8月23日效果图定稿 2018年8月25日粉墙结束 2018年8月28日水电定位第一次 2018年8月30日挂窗户防护网 2018年9月3日水电定位第二次 2018年9月4日拆一楼阳台高差和二楼防盗门 2018年9月9日二楼防盗门砌墙 2018年9月11日水电开槽 2018年9月12日水电开槽、陶泽调整阳光房 2018年9月16日确定封阳台方案,交款 2018年9月22日确定地暖方案,交款 2018年9月23日下雨飘雨、挂窗户彩条布 2018年10月16日马桶改位置

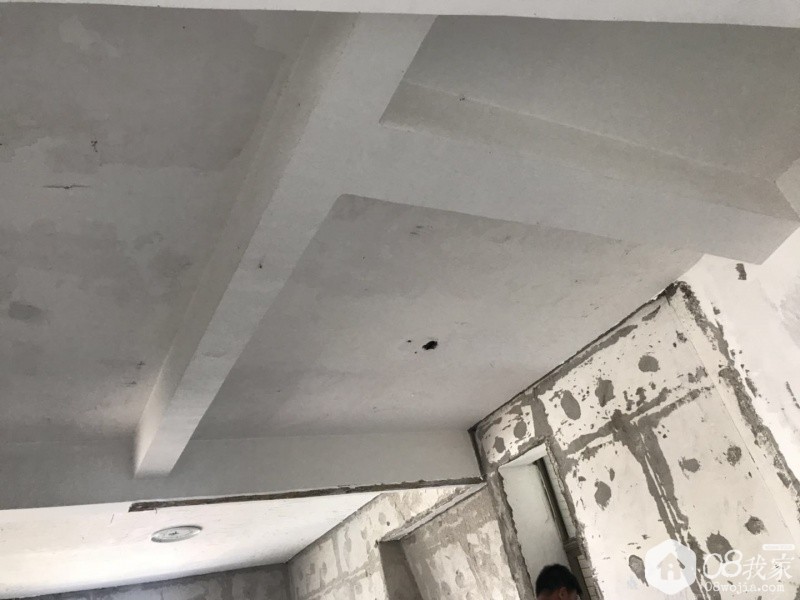

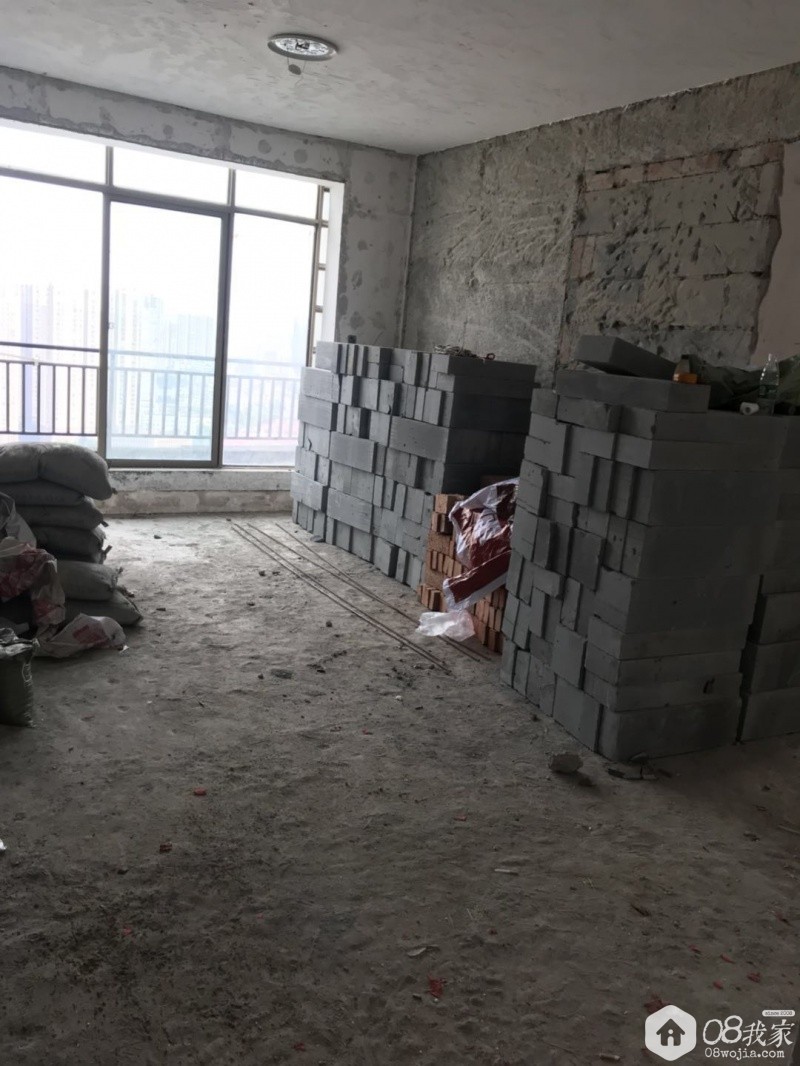

2018年10月23日水电验收、封阳台安装框架 2018年10月24日泥工进场做杂事 2018年10月31日地暖进场安装主管 2018年11月1日杂工来做窗台坡等 2018年11月2日地暖公司找平 2018年11月3日感觉生活阳台防水做矮了整改 2018年11月5日感觉二次防水堵了做整改 2018年11月8-9日装玻璃 2018年11月11日地暖开始铺保温板和地暖管 2018年11月13日地暖验收 2018年11月14日送沙子、水泥材料 2018年11月15日安、拆防盗门、淋浴房量尺、瓷砖送货、泥工交底、水电师傅粉槽 2018年11月16日水电师傅粉槽、改水表 2018年11月19日泥工进场铺地面砖 2018年11月22日泥工退场,地面做保护(地面铺完了) (客厅阳台处缺砖) 2018年11月22日泥工填缝 2018年12月6日木工搬工具来我家 2018年12月8日木工交底 2018年12月12日木工进材料 2018年12月16日送厨卫瓷砖 2018年12月26日封阳台结束 2019年1月8日泥工准备第二次进场铺墙砖 2019年1月14日泥工开始铺厨房砖 2019年1月16日装厨房门 2019年1月21日泥工L师傅来工地帮忙
|
