15.【看工地】隐蔽工程---拆砌墙,水电
本帖最后由 码农阿亮 于 2018-1-19 20:25 编辑
昨天发了看绘装和巧手两个工地的照片,有网友评论和私信说:看的都是完工的工地,没看隐蔽工程么?
非也非也,隐蔽工程我也看了,只是昨天没来得及发,我慢慢写,也给后面看工地的人参考下。
元旦我看的隐蔽工程有:拆砌墙,水电施工, 泥工的:贴砖,防水,回填。 以及木工施工。
准备分3篇写,有空就来慢慢写哈。
今天先写我看的隐蔽工程中的 拆砌墙.
装修的第一步都是拆改。我搜集的拆砌墙施工工艺标准如下:
a.拆改步骤:
1.开工时监理会对全房进行检查且做好记录,检查项目:门窗是否完好无损、 排水管处及外墙是否有漏水现象、墙面批荡层是否有空鼓、起砂、开裂现象, 等,如有不合格的,需找物业方进行整改处理,否则动工后物业会不认可, 但这些需整改的费用装修公司是没有收取的。(物业方整改好了,可以让工 长进行检查验收)
2.拆改时客户应接受尽量避开承重梁、承重柱、楼板等位置的改造,因为以 上项目的拆改严重违反了国家相关法律、法规。后期如物业方发现可能会要 求停工整顿,关水关电,扣除施工押金;同时还会导致工期的延误。
3.根据设计图纸先对拆除位置进行切割,避免周边批荡层出现空鼓;同时为 确保安全,应从上往下拆除。
b.泥工砌墙工程注意事项:
根据图纸确认好砌墙位置,如图纸尺寸与现场尺寸误差较大,需跟设计师重新确认。 在干湿分区的位置砌墙,必须先倒好挡水地梁,地梁高度20cm,可以有效 防止渗水。

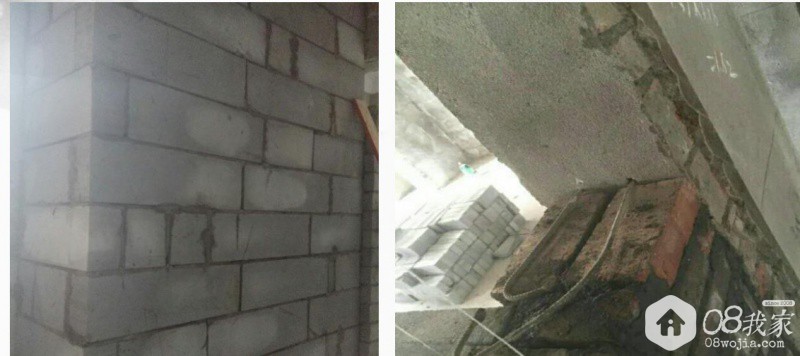

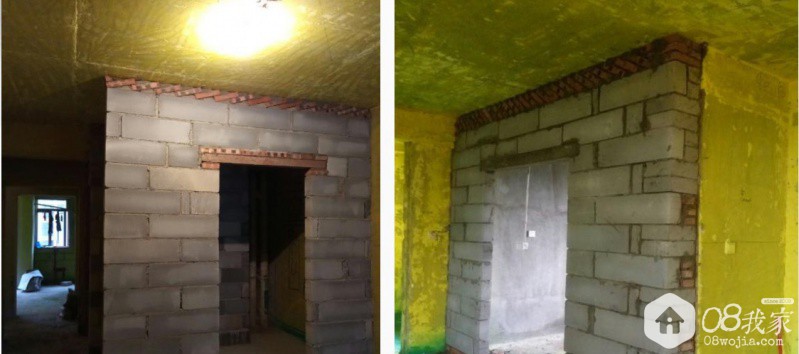

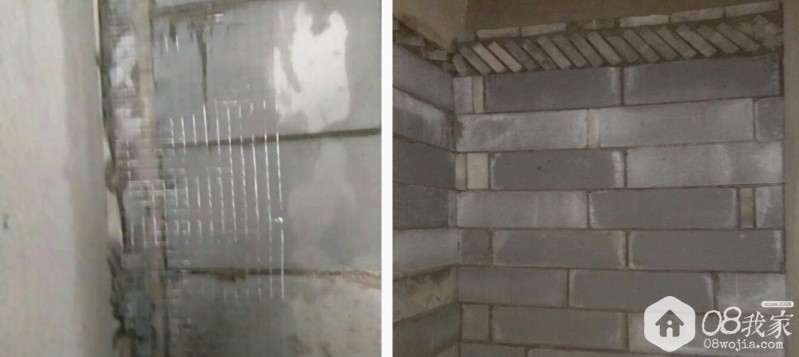

砌墙必须错缝砌制,水泥砂浆饱满;新砌墙与原墙交接处每隔60cm必须拉 筋,增强墙体稳固性。
门头过梁两边搭接10cm,厚度不低于6cm,门洞加宽过梁应相对加厚;顶 部应采用砖块斜砌。

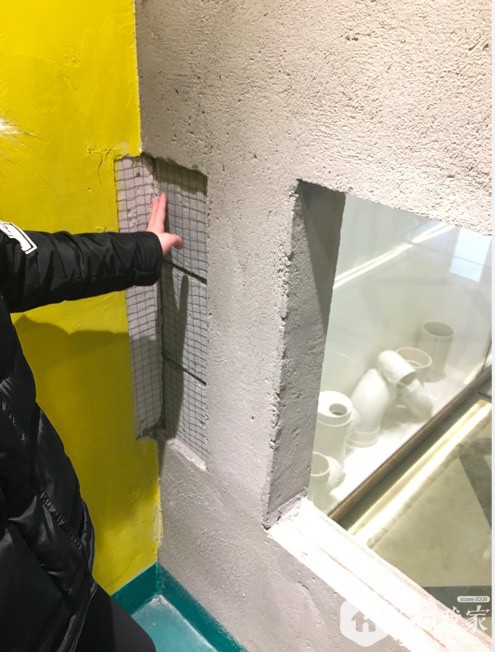

新砌墙与旧墙为一字墙时,交接处需挂网处理(10mm*10mm方格网)。新砌墙未 批荡前水泥砂浆必须饱满,无漏光现象,平整度误差小于5mm。

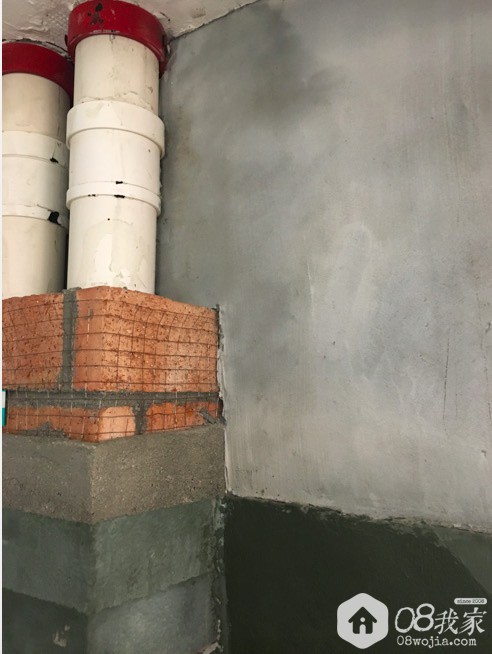

下水管采用红砖包管砌制,然后挂网批荡(加强牢固性);油烟管道必须挂网批 荡加固处理。

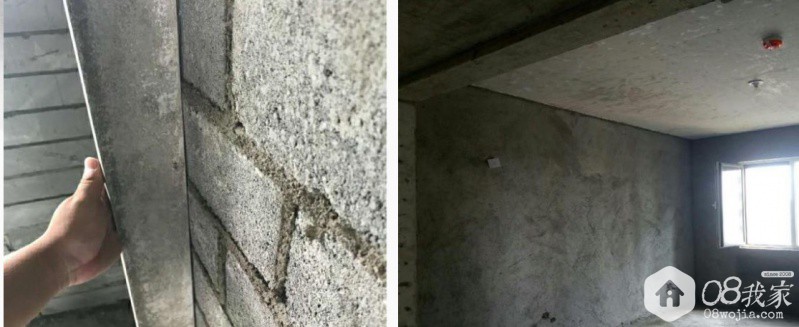

新砌墙、保温墙未批荡前平整度误差小于5mm,批荡后平整度误差小于 3mm,批荡后需浇水养护3-5天,避免出现烧浆现象。
c.拆砌墙的验收标准:
a.根据图纸施工;

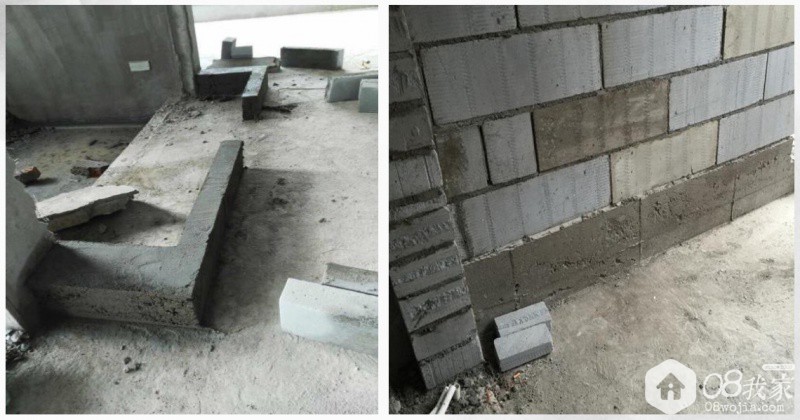

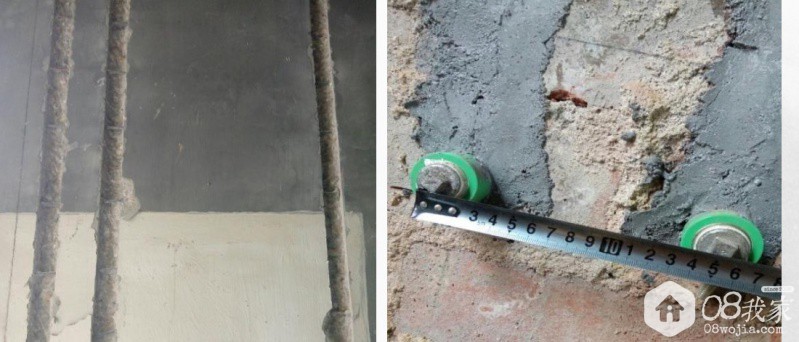

b.干湿分区区域加建挡水地梁,地梁高度完成面以上 20cm,有效防止水渗漏到干区;
c.门头过梁采用混凝土过梁;

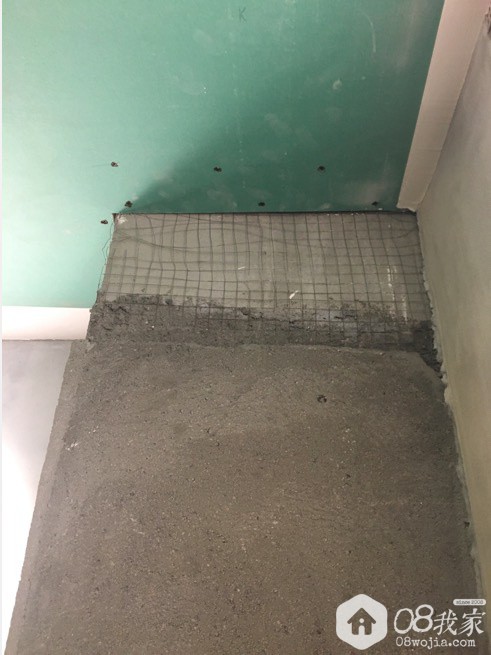

d.一字墙连 接处挂网,避免后期开裂;
e.批荡层平整度控制在3mm;
f.新砌墙需浇水养 护3-5天,避免出现烧浆、开裂。
g.包管验收标准: 1.水管用红砖包裹砌制;2.新包下水管和烟道管需挂钢丝网进行加固处理.
下面看下我元旦看的两个工地的对应施工图片,为了避免宣传,我就放些图片,不说明是哪家公司了。
反正看的两家装修公司工艺其实都差不多,就看最后施工的时候,师傅是否会按照他们宣传的工艺施工。
同行的朋友问我:工艺你现在看是这样的,但是施工的时候师傅没有这么施工这么办?
我说请放心, 我家施工的时候,我老爸会全程每天都去工地看的,对着我08写的日记来监工。
请问下,想接我单的装修公司怕不怕,哈哈。
d.电路工程

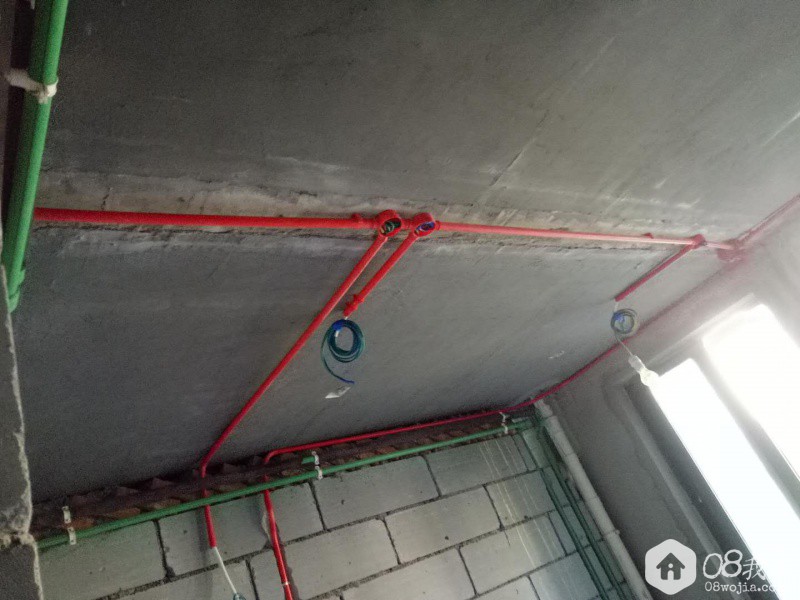

水电施工前设计师、电工、橱柜一起对水电进行交底。 确定给水管、排水管走向之前,必须深入沟通、告知购买的洁具、 具体尺寸,
如果属于非常规产品则要求供应商先提供型号和尺寸,再根据 需要来定位。
建议冰箱及大功率家电单独走线(避免不在家关掉其它回路电源,冰箱不 会断电)。

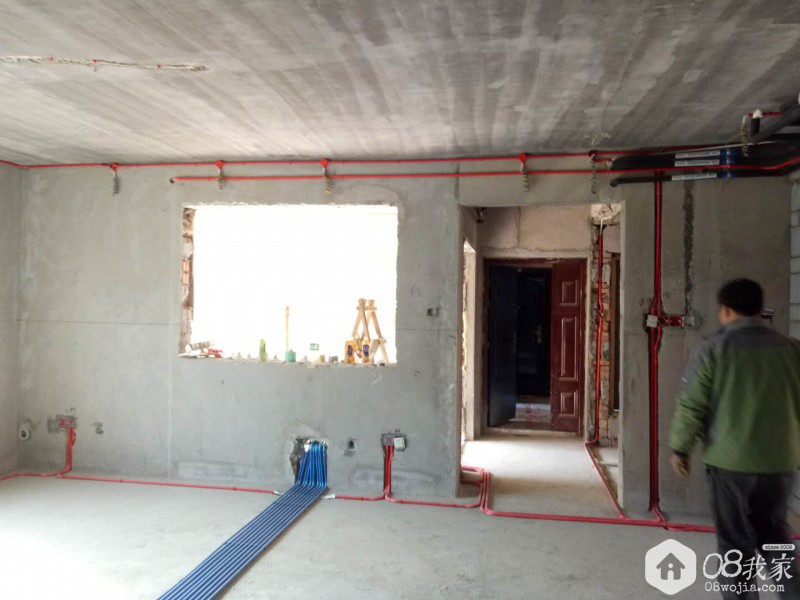

水电流程: 水电交底--开槽--布底盒--布线管--穿线--水电验收--底盒电箱保护--修补线槽

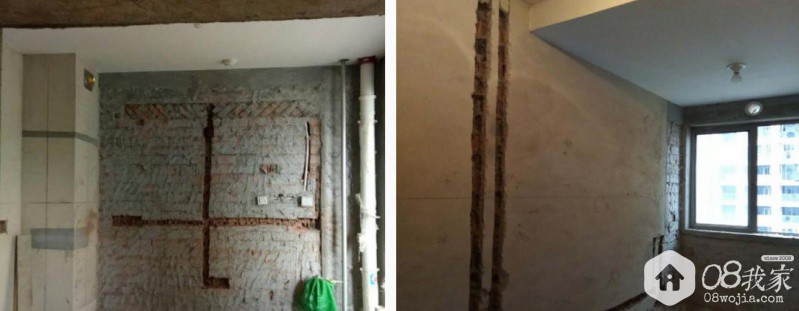

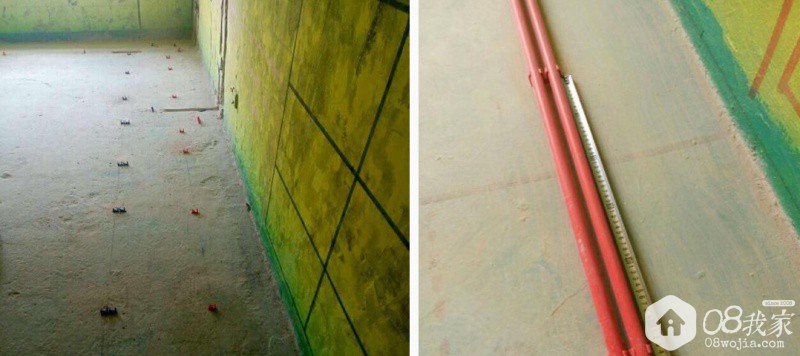

水电交底完后进行施工:先开槽,开槽深度宽度达标(宽度:线管布好后垂 直有一指宽间距、深度:布好线管后留有1cm位置批荡),开槽完成后清理 现场卫生。

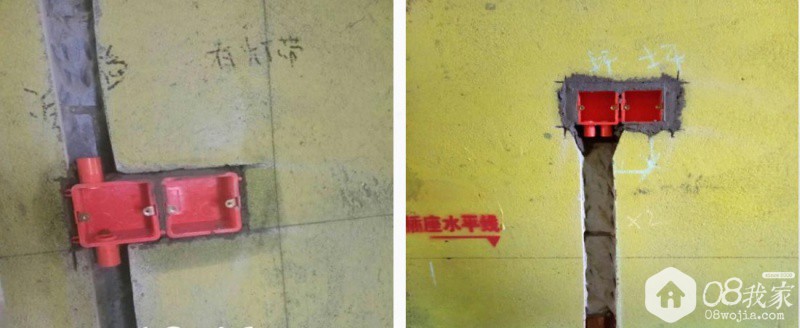

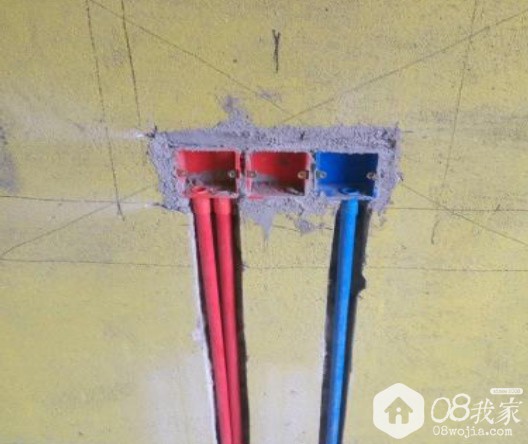

底盒布设必须方正且与墙面平齐,插座高度为地面完成面以上30cm,开关 为1.4m。

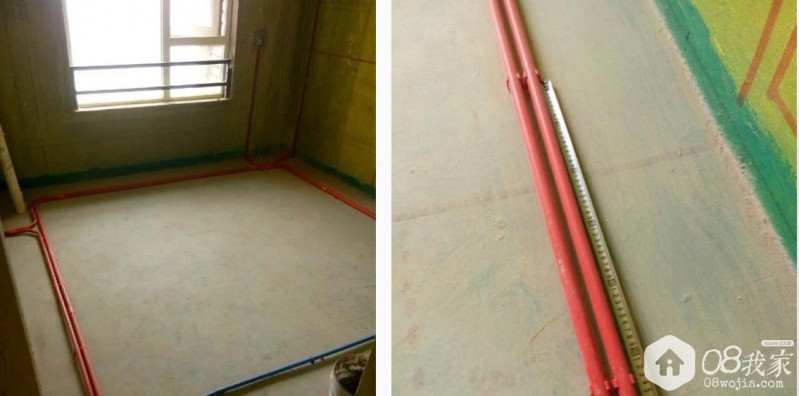

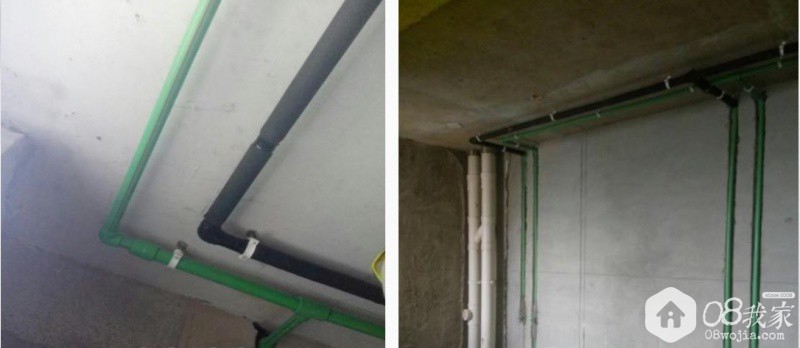

先布管后穿线,布管横平竖直、美观。 有水区域地面不能走管,从地面走管到有水区域需上墙300mm。
强弱电底盒和线管必须进行分色,可以很清楚知道各线路用途; 底盒一个面只能布两根管,如需加管必须布在底盒另一个面。

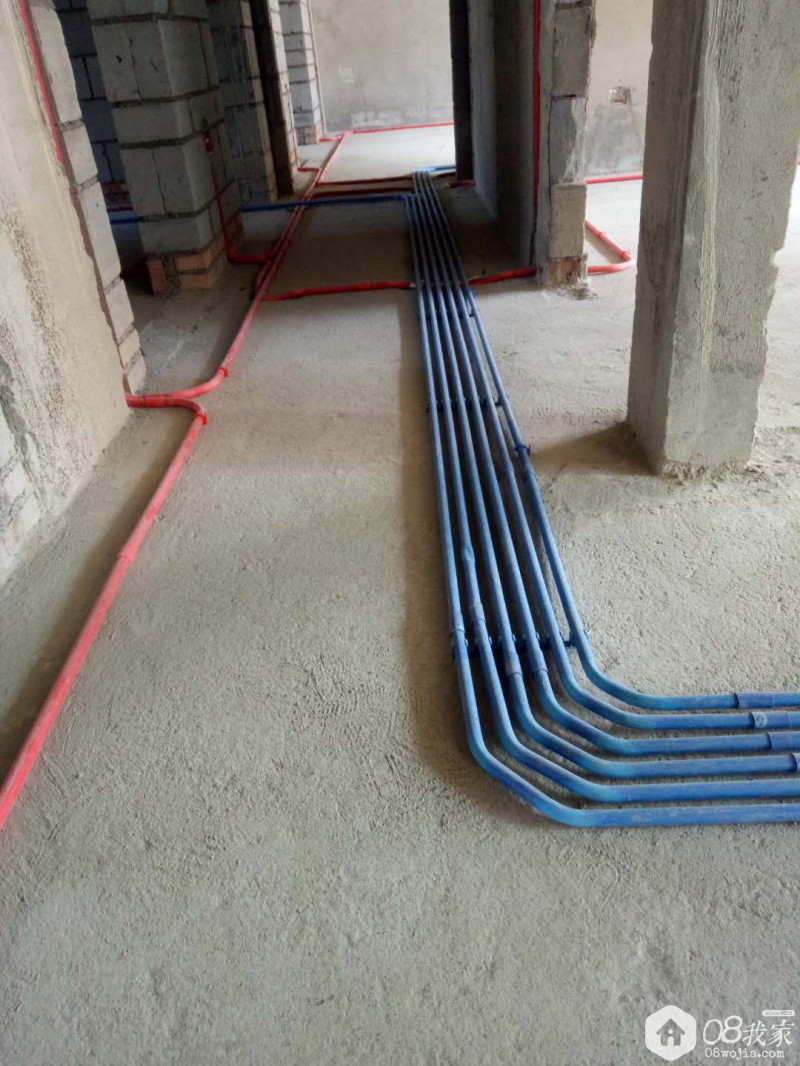

布设线管前,先把固定线管的卡子固定于地面,地面管码间距为80cm,更 好的固定线管。

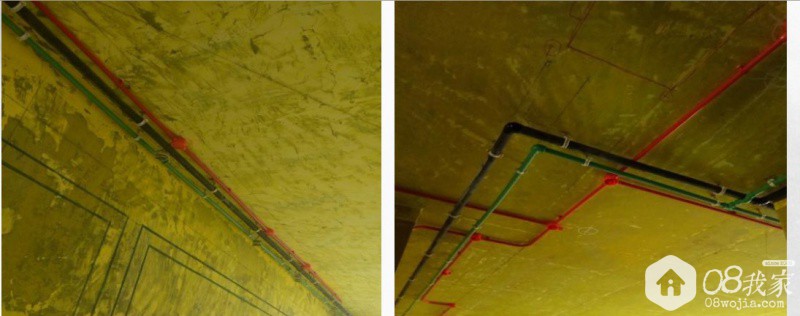

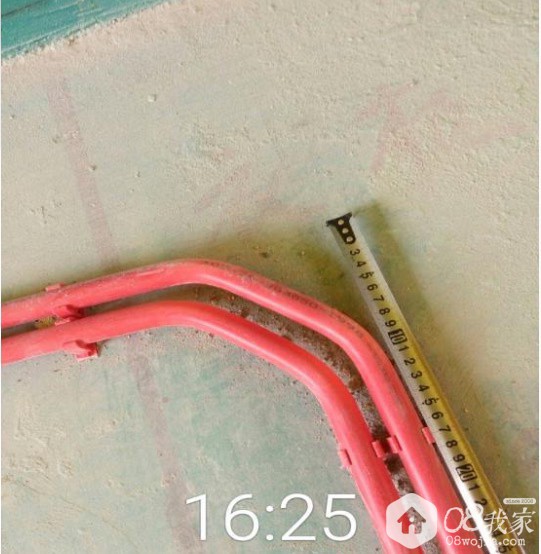

线管转角处采用两个45度角,便 于后期穿线施工,转角处20cm内 布设管码。

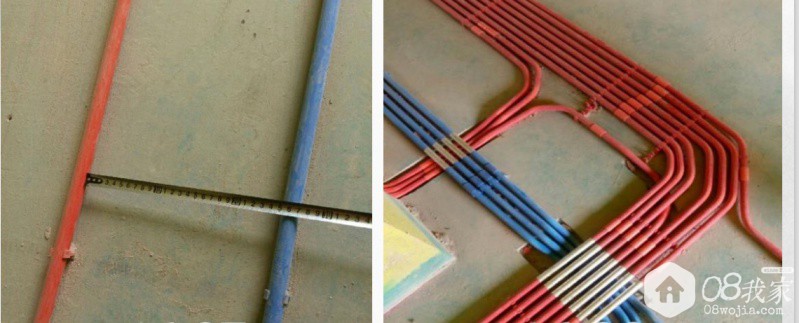

强弱电线管间距大于20cm且交叉处用锡纸包裹,避免强弱电信号干扰,导 致电视画面不清晰或信号不好等现象。
线管布设完成后穿线施工,所有线管中途不予许出现接线,所有插座需 布设地线.
电路验收需注意细节:
a.检查材料是否为指定品牌。
b.各电路回路布设是否合理(一个开关控 制一个回路)。
c.强弱电线管间距是否大于20cm且交叉处用锡纸包裹, 避免强弱电信号干扰,导致电视画面不清晰或信号不好等现象。
d.布管 的规范性,是否横平竖直,线管固定是否牢固。
e.线管进入有水区域必 须延墙走管。
f.线管上墙线管是否留有间距,便于后期用水泥砂浆补槽严实,避免出现空鼓。
g.除开关、插座、三通处外,线管内不允许有接 线情况
e.水路工程
提前确认是否做循环水,循环水优点:开热水时即开即热。
原理:所有热水 管串联起来,然后需在热水管的最后一个端口接一根水管回热水器处,再加 一个循环泵,所以在费用上面会相应增加。
水管入户后是否在室内安装水阀,便于后期生活过程中开关水
水管走天花施工,万一出现漏水情况可以及时知晓,便于维修; 如果走地面出现漏水,只有漏到楼下才可以发现,且不便于维修且维修成 本大。

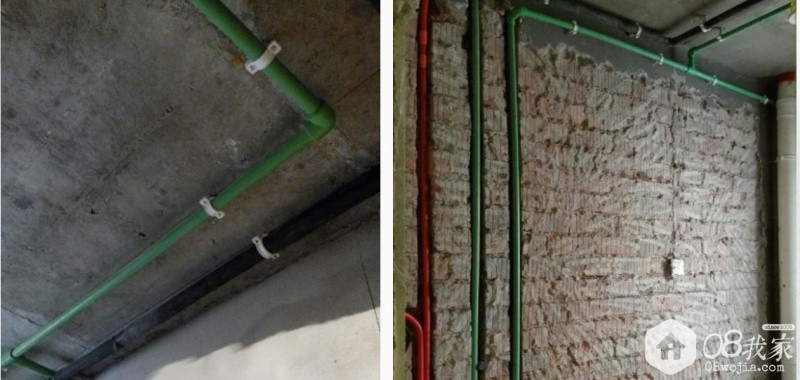

冷、热水管必须嵌入墙体敷设,冷水管表面批荡层不低于10mm,热水管 表面批荡层不低于15mm。 冷热水管间距为15cm(冷热水混合龙头间距为15cm),左热右冷,上热 下冷。
热水管用保温棉包裹严实,(顾名思义,用保温棉包裹可以起到热水保温作用)包括转角处;水管入墙处,热水管不用包保温棉,因为水泥沙跟保温棉粘接性不好,避免粉墙出现空鼓。

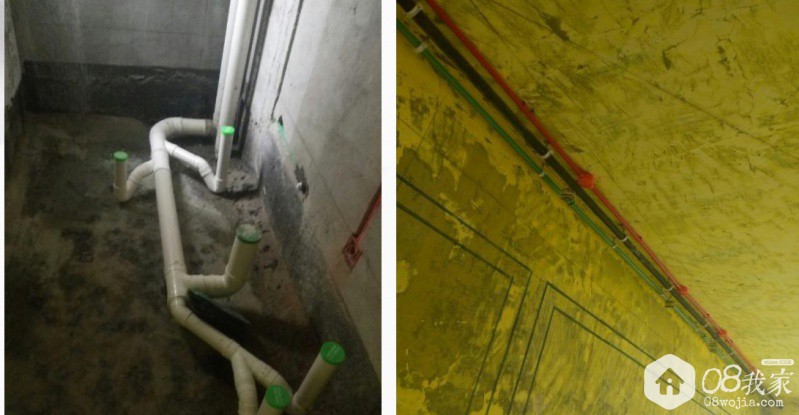

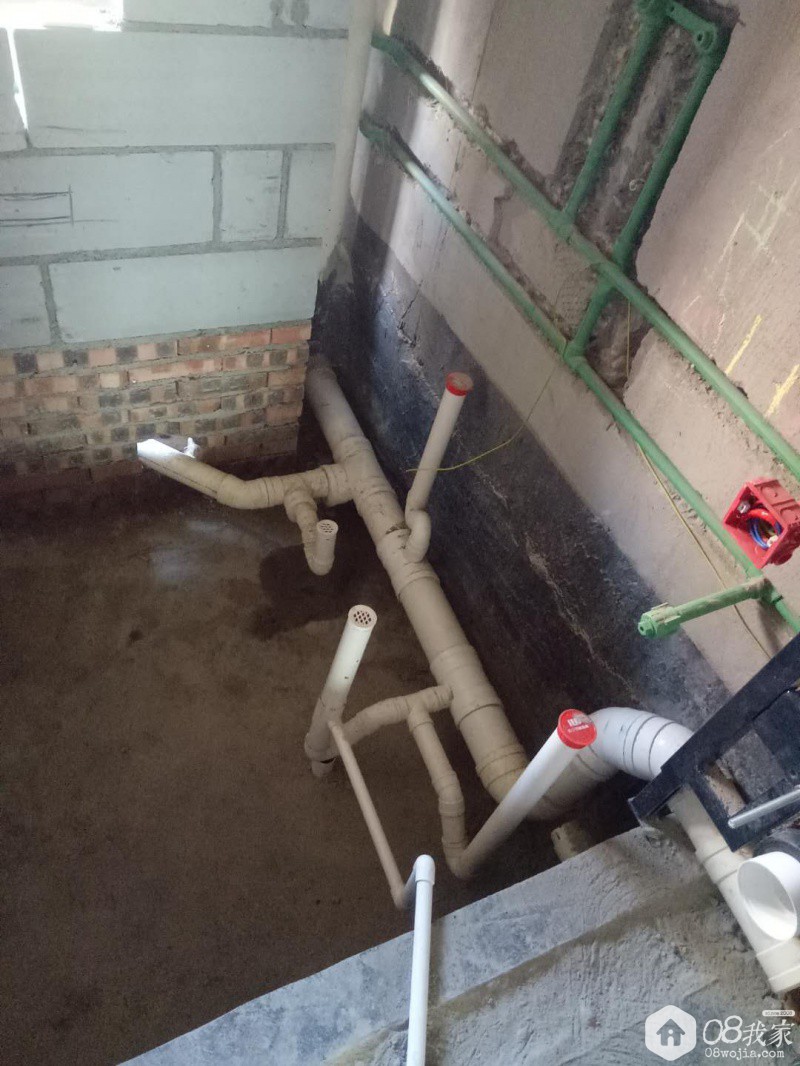

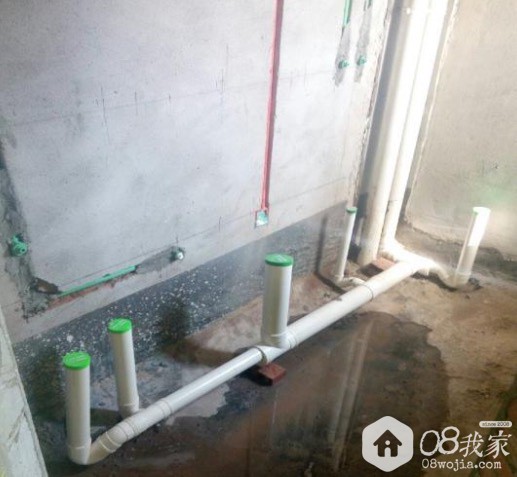

所有排水管必须带存水弯、二次 排水、合理设置地漏位置。 检查排水管流水是否畅通,用保 护盖对排水管保护好。

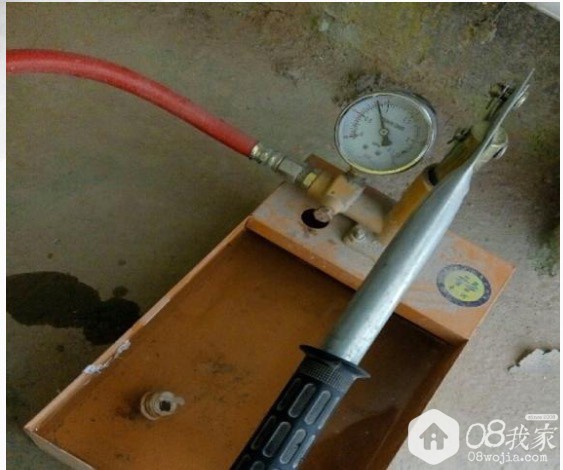

水电验收时必须对水管进行打压 测试,每次试压压强为0.8mpa (兆帕),打压20分钟以上,下 降0.05mpa以内为合格。
水路验收需注意细节:
a.检查材料是否为指定品牌。
b.所有给排水点位是否制作到位。
c.检查 所有排水管是否带有存水弯,防臭作用;由于排污管为110管,沉池 高度不便于制作存水弯,所以后期蹲便器需要购买带存水弯的。
d.卫 生间制作暗藏二次排水,如果有水从砖缝留到贴砖层可以直接排走, 防止有积水返臭。
e.水管入户后是否在室内安装水阀,便于后期生活 过程中开关水。
f.给水管试压:每次试压压强为0.8.
水电验收完后将底盒、强弱电箱保护好再修补线槽,修补线槽时需湿水,修补好后不能高出墙面,须浇水养护。

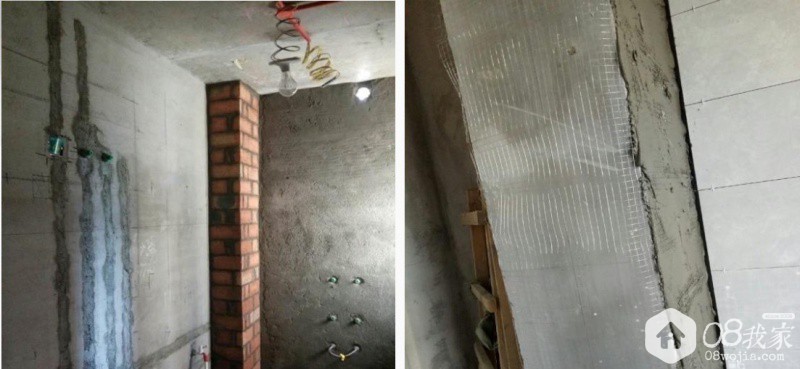

元旦假期,看的工地的水电照片集锦,感觉带我去看的工地都是很规范的,哈哈,估计是提前收拾了。
|
-
|
