【二十二】水电施工篇(一):水电施工规范、房间设计配置,功课提前做
水电师傅,也就是开工大吉当天一大早赶来帮我炸响第一炮的周帅哥登场了。后来加入了他的哥哥,两兄弟真像,一看就知道哈。

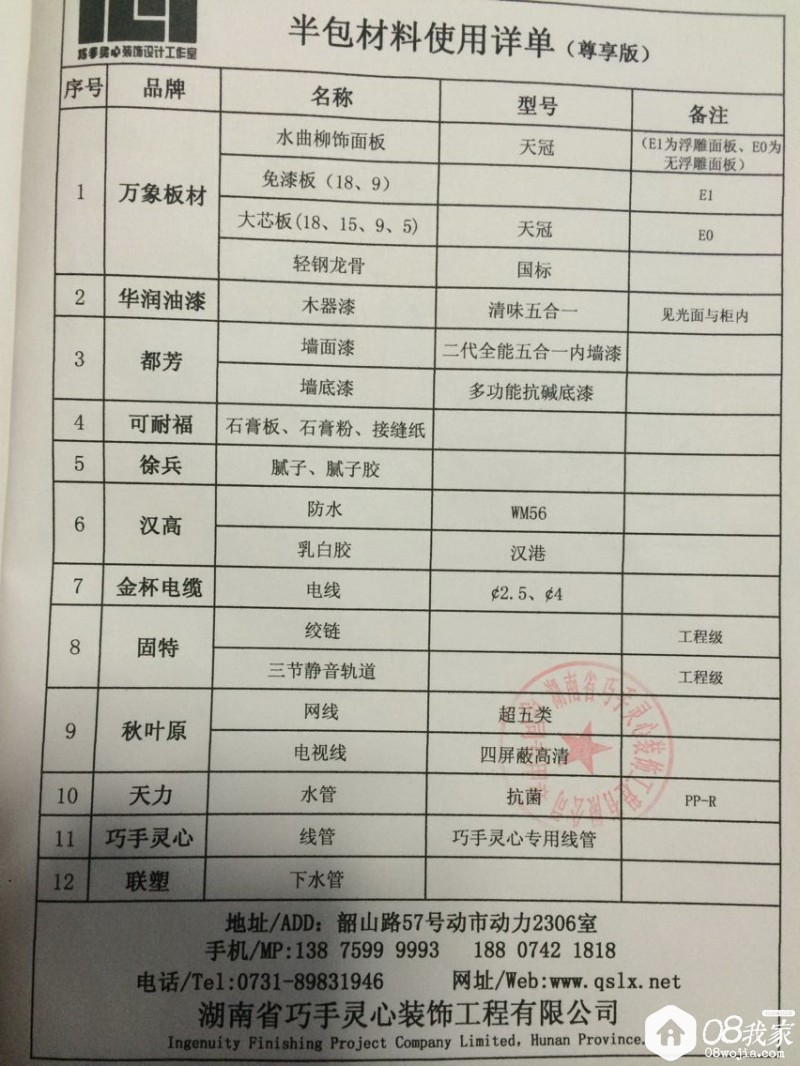

之前我定的巧手的标配套餐,
纠结之后水管由天力改成了伟星,电缆由金杯的硬线换成了多股软线。
水电改造前先要想好全屋的灯具装在什么地方,以便确定开关插座的位置,位置是否使用方便,位置是否合理,要全面考虑; 同时要注意新埋线和换线的价格是不一样的,换多大功率的线价格也不一样,水电改造切勿和其他工种同时开工,如果木工、水电同时进场施工,会分散你的注意力,无法全心关注水电改造,装修小白一定不要赶工期,按装修流程走,每个环节注意验收。 说说基本的原则: 1、强电线管走墙,弱电线管走地(或者地面强弱电线管走地,但必须分开300mm以上); 2、新做暗盒线管和线盒连接处要用锁扣进行连接;线管与线管直接采用直通后,直通两边连接处要抹PVC胶水; 3、电线管内不得有接头,在水电完工后,所有开关、插座的明露线头必须用绝缘胶布包好,以免发生触电危险; 4、安装电源插座时,应左零右相(火),上方为地线,火线进开关,零线进灯头; 5、同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm; 6、电源插座距地面一般为300mm,开关距地面一般为1400mm; 7、煤气管(天然气管),必须走明管,不能封死,如需移管必须由燃气公司进行操作; 8、进水管全部用热水PPR管,下水管用PVC管。冷热水管应左热右冷,冷热水间距为15cm,出水丝口必须保证水平; 9、水改走顶必须用金属管卡固定,间距不能大于80cm;水电路线不能在同一槽内; 10、电线管、热水管、煤气管相互间应保持一定距离,不得紧靠; 11、墙面封槽需平整,地面接头处不能高于地面3公分,便于以后贴砖; 12、排水管道应在施工前对原有管道临时封口,避免杂物进入管道;
整理比较齐全的普通住宅水电设计设备功能参考配置,避免遗漏: 1.厨房正常设备:电饭堡、微波炉、烟机、某些需要电源的灶台、操作台备用、水盆下备用电源;热水器(壁挂炉、橱宝)电源及给回水; 厨房有选择性设备:烤箱、消毒柜、冰箱电源、洗衣机电源给排水、软(净)水机电源给排水、橱宝电源给水、洗碗机电源给排水、橱柜灯电源、背景音乐音箱。 2.卫生间正常设备:浴霸(注意是几路控制线)、镜前灯、排风扇、吹风机电源;电热水器电源及给水、洗衣机电源及给排水;浴、浴缸、洗手盆、马桶给排水; 卫生间有选择性设备:礅布池、电话、妇洗器、背景音乐音箱。 3.客厅正常设备:电视机电源及电视端口、空调电源、网络及电源、电话端口、沙发两边电源; 客厅有选择性设备:家庭影院、视频共享、投影、卫星电视、电动窗帘、吊顶造型照明电源、安防、灯光控制、智能控制系统。 4.卧室正常设备:床头备用电源、电话、电视、空调; 卧室有选择性设备:灯光双控、网络及电源、壁灯、视频共享、窗帘控制、卫星电视、灯光控制。 5.书房正常设备:网络及电源、电话、备用插座; 书房有选择性设备:背景音乐、电视及电源、视频共享、电动窗帘。
补充说明:餐厅及其他卧室设备电源相对较简单,可根据实际情况变动。另外以上设备说明只是对功能间正常用途所列,难免有多余的或遗漏项目。针对个案需要具体分析才能达到“量体裁衣”之效果。
|
