施工篇九(水电):看图学水电施工流程2——底盒安装、水路铺设、打压测试、照明线路铺设、照明线路测试
本帖最后由 留影 于 2017-5-16 00:12 编辑
上上一篇(中间装空调插播了一篇 )一起学习了水电施工的一些前期准备工作,今天我们接着来学习安装铺设部分的几个流程。接上。。。。。。

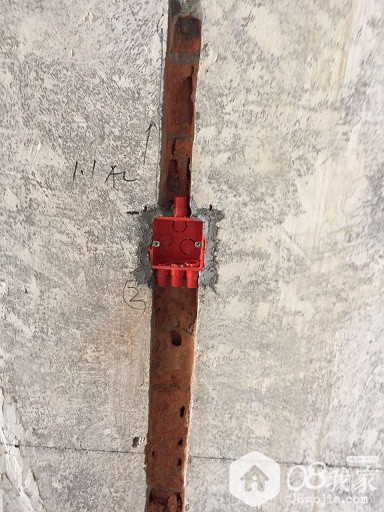

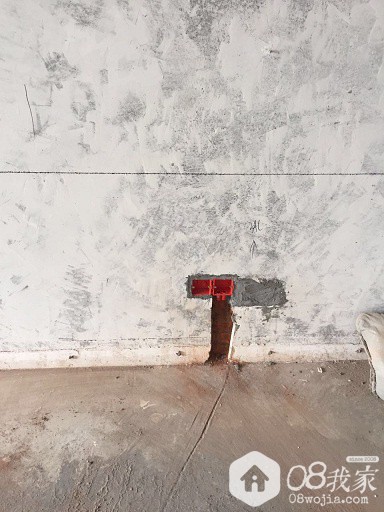

六、底盒安装
之所以把底盒安装放在前面是为了对整个开关插座布局有个整体直观的概念,业主感觉有不妥之处可以及时增减,而且底盒安装完需要用水泥固定,水泥来性是需要时间的,提前安装好底盒就能确保在后期安装管线时不会松动。
七、水路铺设

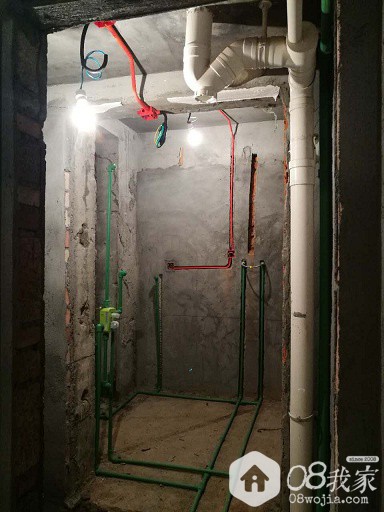

水路铺设貌似简单其实不然。所有丝口设置(我们常说的龙头处)必须在安装时再次与业主确定(后期要改相当麻烦的),设置时要遵循科学实用并兼备美观。所有的操作必须认真严谨。施工时特别需要注意以下几点:

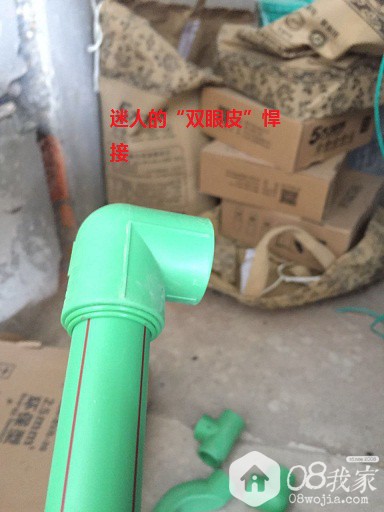

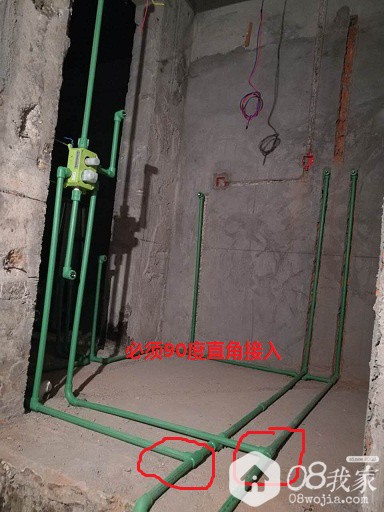

1、所有接头必须采用“双眼皮”工艺焊接并确保直角接入,不然会因焊接不牢而导致漏水。

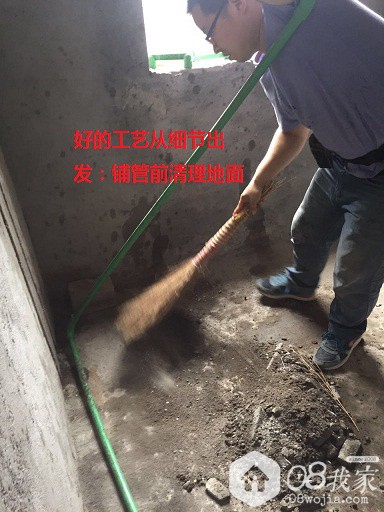

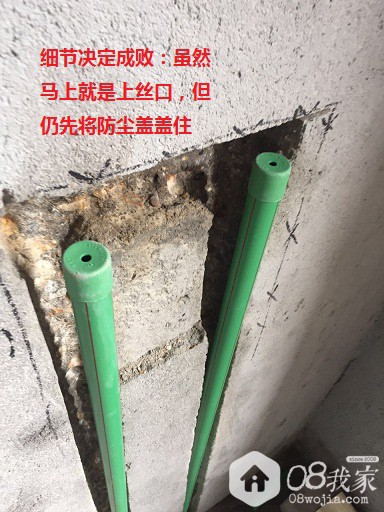

2、每一根水管铺设前要将地面清理干净,铺设完在下一步工作前要在端头盖上防尘盖,防止沙石进入。

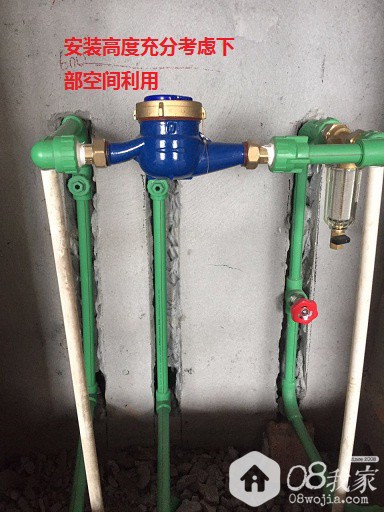

3、需要装前置的尽可能装在水电前确保全房水源初过滤有效延长水表寿命,同时考虑下部空间利用

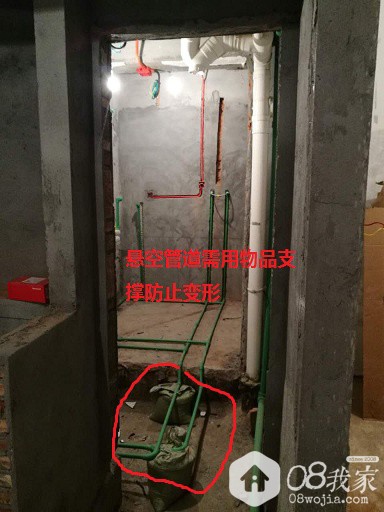

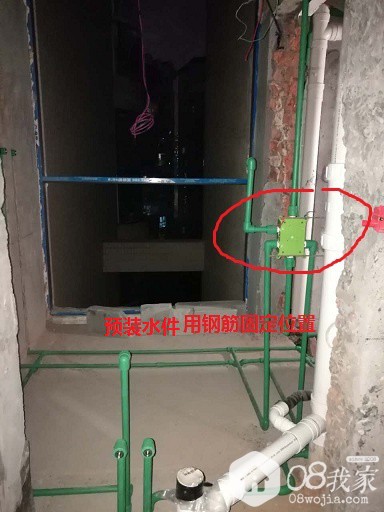

4、安装完毕的管道及预装水件需固定好,防止管道变形和影响水件后期安装效果。
5、所有卫生间内的过桥弯的安装均采用上跨式,不得凿地下跨影响卫生间防水性能。(忘拍照了 )

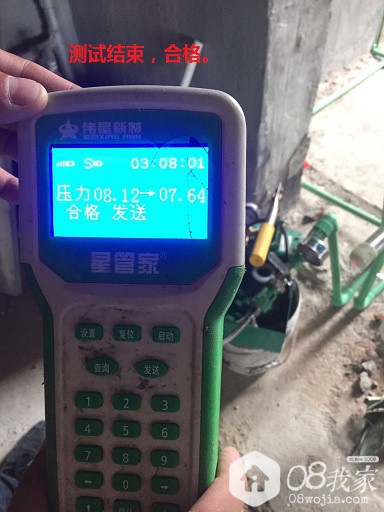

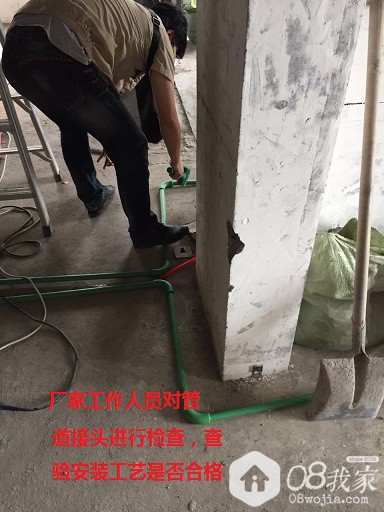

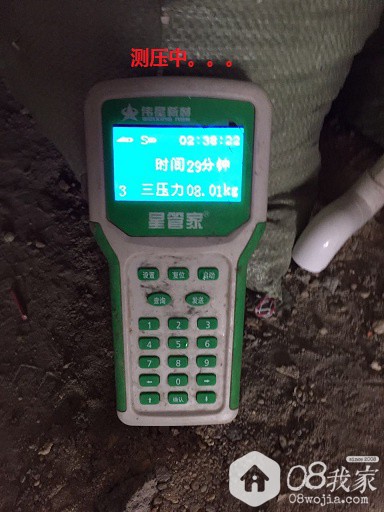

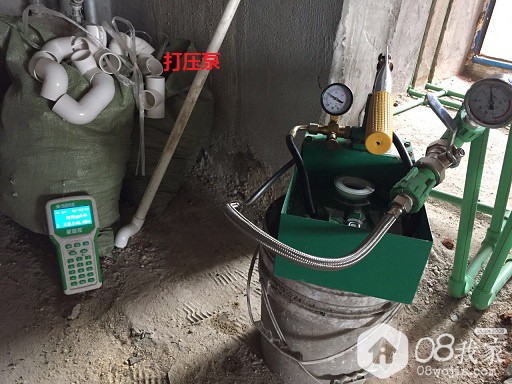

八、打压测试
所有使用过伟星管的业主都知道,水管安装完毕后厂家提供免费的打压测试,并在测试合格以及对水电师傅的工艺检查合格后会签属“星管家质保卡”进行50质保,出了问题厂家负责赔偿。整个测试过程认真负责,非常高大上,服务非常到位,强烈推荐使用伟星管  。

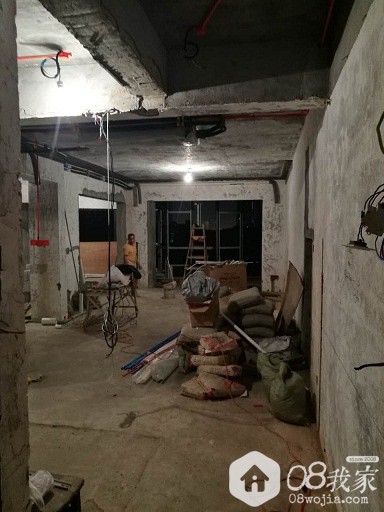

九、照明线路铺设

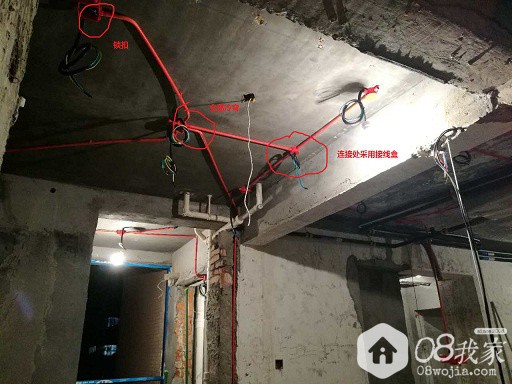

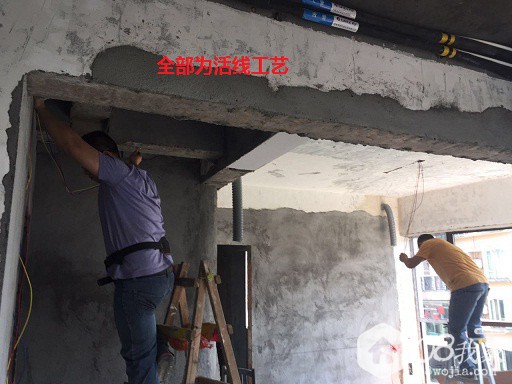

在完成水管铺设后开始进行照明线路铺设。先行铺设照明线路是为了再次确定开关数量,如有遗漏可及时补充。同时方便将来夜间施工。注意事项:1、所有弯采取冷弯;2、所有线必须为活线;3、所有线路入底盒必须上锁扣;4、所有分线处用分线盒。
十、照明线路测试
照明线路施工完成后通电测试,确保无线路不通和短路处。
由于水电施工尚未完成,暂时到这,下节继续。。。。。。
|
|
