原本我定下的计划是31日安装风管机,将地暖往后面推迟2天,等风管机安装完毕后再进场安装地暖,这样一来风管机安装打孔的残渣不会满地都是,二来不会影响进度。但计划赶不上变化,三菱重工海尔那边临时告诉我长沙没货了 。。。 我赶紧联系老邹,老邹不慌不忙的告诉我不要紧,等地暖安装完,找平结束,再叫风管机入场,这样就不会对工期和现场造成影响了。好吧,也只能这样了,按原计划31日开装地暖! 30日的时候,菲斯曼售后主管余工就主动联系我,反复和我沟通铺设方案,并提出了几点疑问: 1.儿童房由于榻榻米、书桌、衣柜占去了一大半的空间,如果只在空地铺地暖,势必效果会有所折扣,是否可以稍微加大铺设面积; 2.垫高10公分的阳台中间有个花架,是否需要避开; 3.长长的过道走廊是否需要铺设。

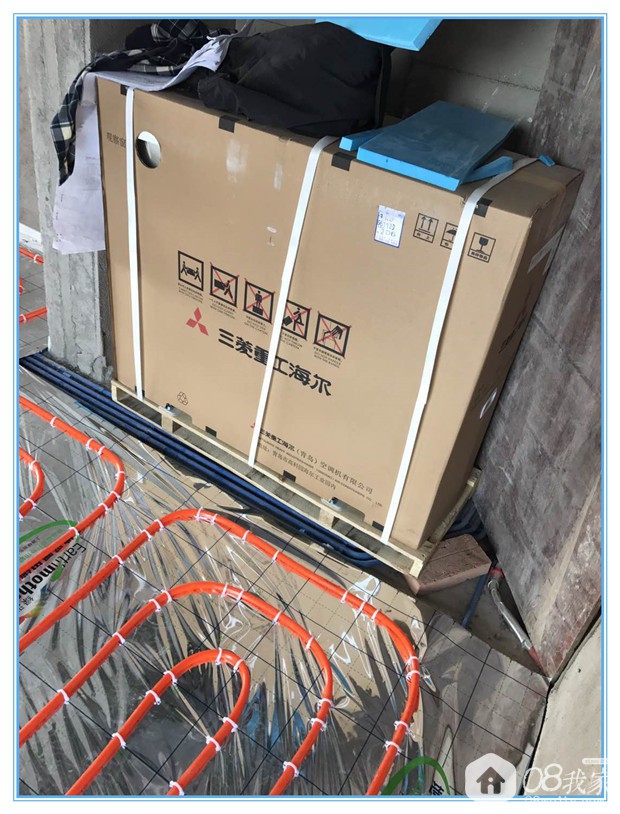

有问题怎么办?找老邹啊!老邹说现场做柜子不会往地上打一颗钉,叫我放心,随便铺设,那么以上三个问题就不再是问题了! 早上8点多的时候,余工和安装师傅就到了我家工地。正当一切顺利进展的时候,没想到风管机到货了,而且。。。而且直接送到工地来了。。。本来就狭小的位置,又要塞下一台主机和内机以及配件。还好余工比较给力,帮忙把机器分别放在了储藏间和厨房里面,暂时不会对施工造成影响。整个施工过程我都在北京出差,但现场发来的信息显示,一切都是那么的有条不紊。

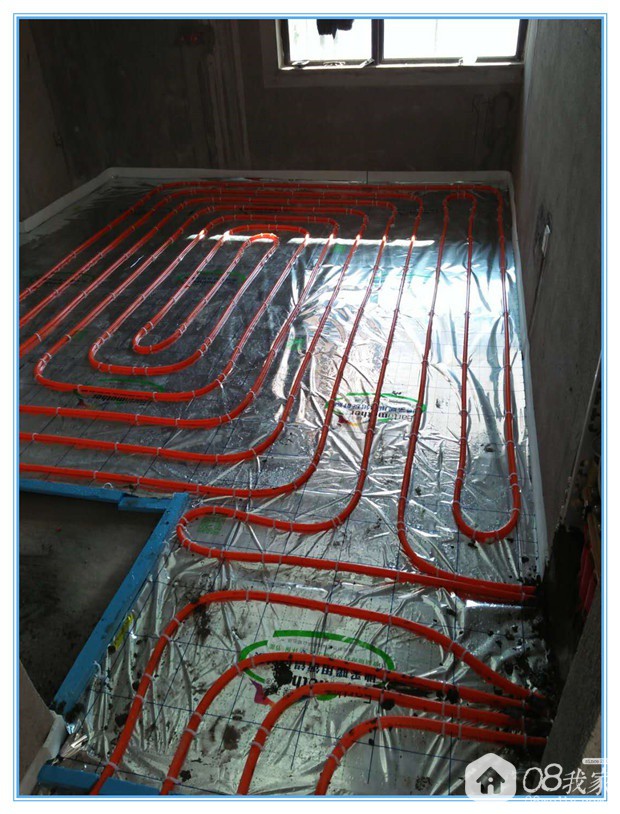

塞在角落的风管机外机

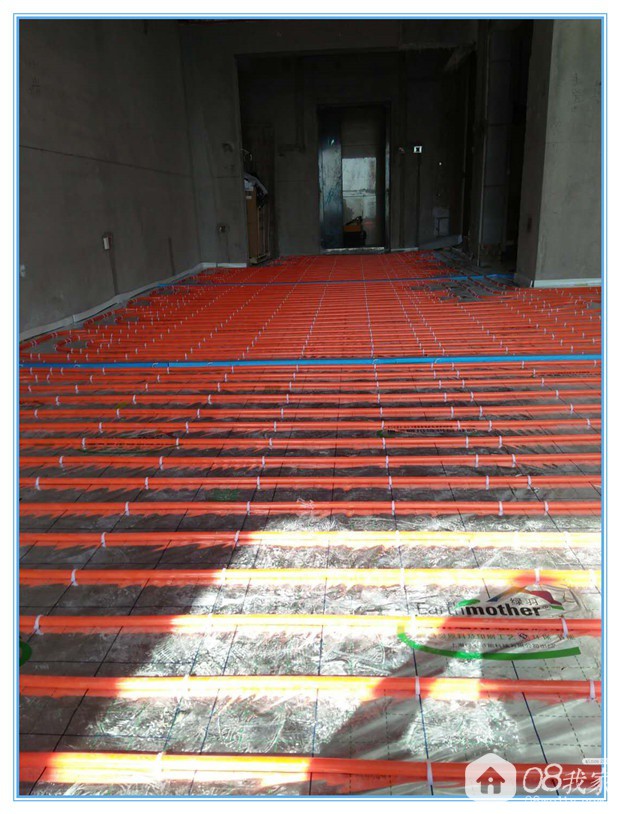

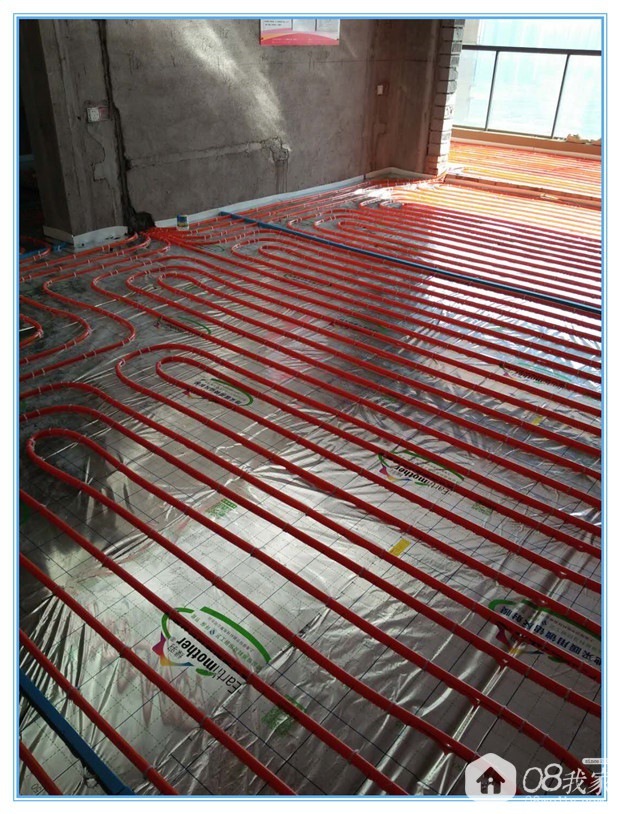

施工开始,这个时候,水管走顶的优势就出来了。什么优势?保温板切割少啊!我家对保温板和反射膜进行了升级,使用的是绿羽的材料,品牌更响亮一些。铺设地暖共花了两天时间,来看看施工的效果吧: 1.客厅:

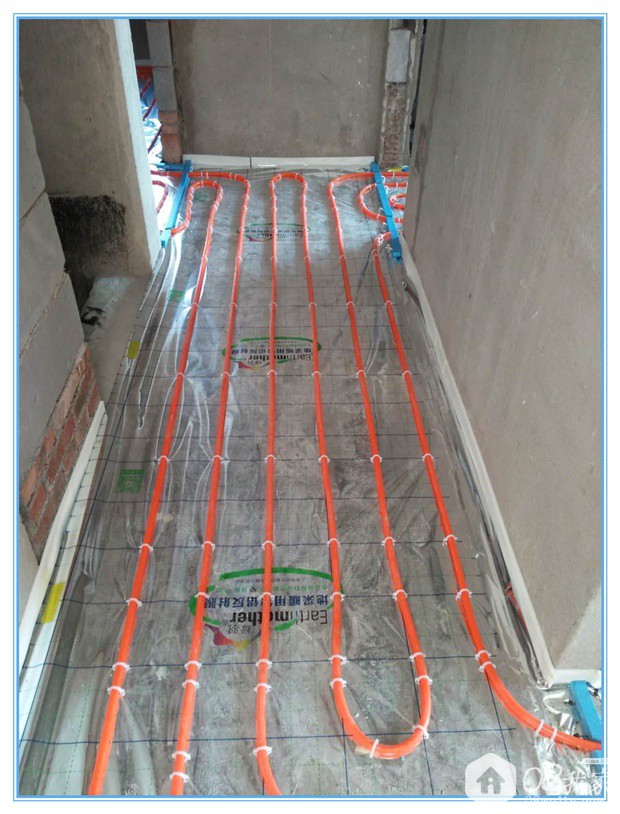

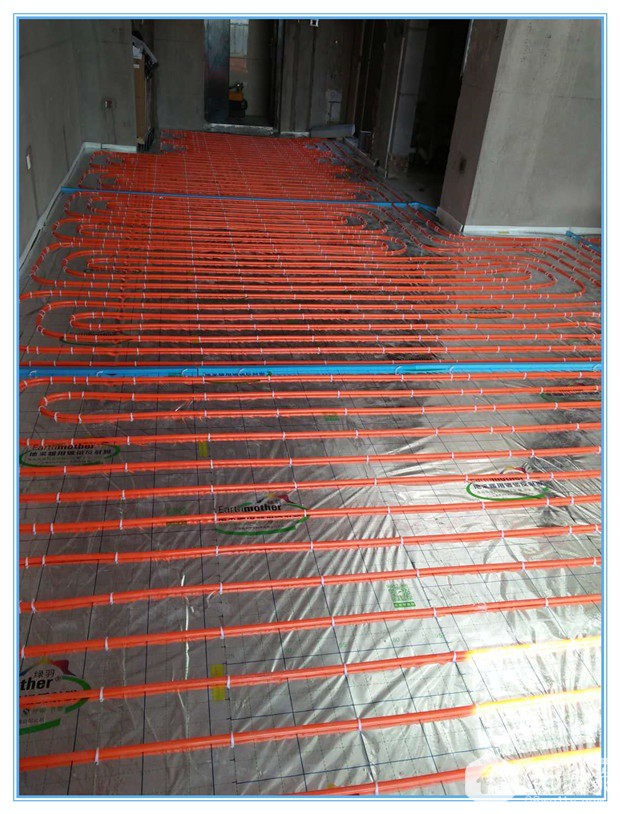

2.过道:

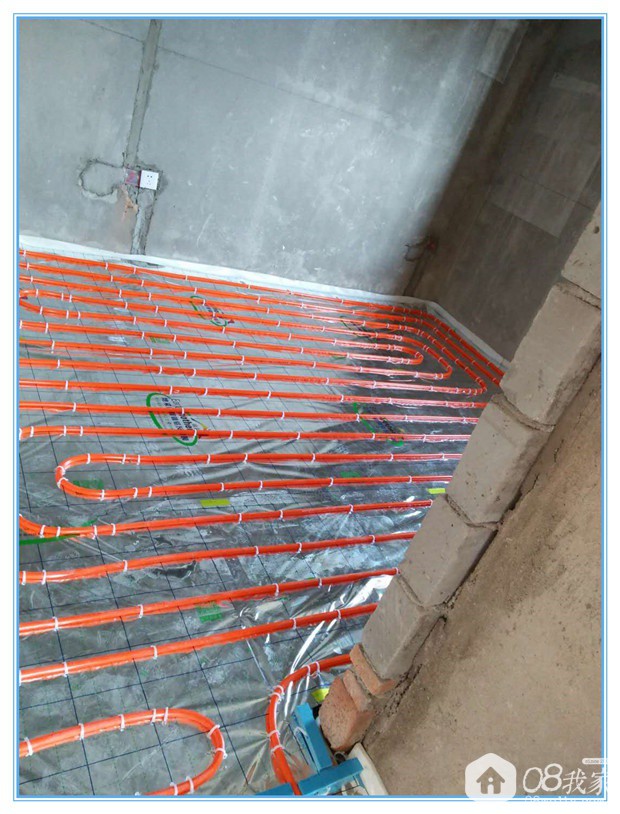

3.主卧:

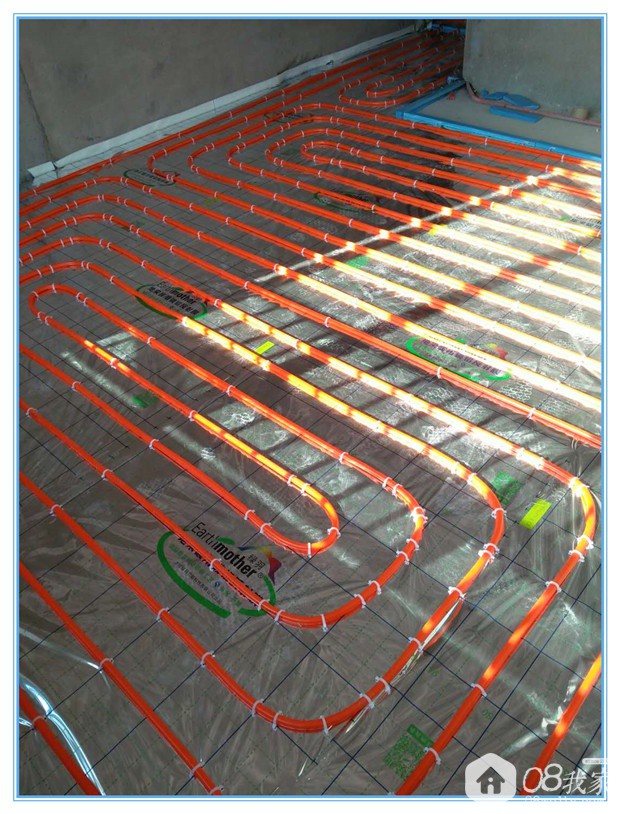

4.书房:

5.儿童房:

6.分集水器箱(儿童房内):

7.试压:

8.锅炉示意图(这个太逼真了,我乍一看吓一跳,以为锅炉这么块就安上了,结果仔细一看原来是个定位图,哈哈,不过说真的,细节决定成败,从这个图就看出菲斯曼确实在安装服务上非常用心):
|
