【水电验收】手中有“粮”,心中不慌
一个碎碎念的装修日记,没想到上了首页,谢谢08论坛谢谢关注的朋友
上次探访工地后,懂点水电的公婆也去了现场,回家告诉我师傅手艺不错,虽然是半成品,也看得出功底。等到验收了,结果溪宝高烧不退,公婆在家照顾小孩到不了现场,我只好恶补了点水电验收知识,做了些功课,关注哪些细节,要做哪些测试,整理了一些水电方面的重要点分享给大家:
电路
1、 施工图纸最好是有。这个不是必备,有的话就更直观,有效; 2、 最基本要求:电线分色要规范,走管要做到横平竖直; 3、 强弱电必须分开套线管,强弱点并排铺设隔大于150-300mm; 4、 电线管、水管均用管码、铜丝或管卡固定,固定点间小于500mm; 5、 线管转弯处,不得使用90度弯头,否则电线在线管里面可能拉不动; 6、 线路布局合理,走向清晰有序。通常情况下火灾是多是由于电气事故引起的,这与电气线路的设置有相当的关系,为了用电的安全和方便,按规定每套住宅回路数不宜少于5个; 7、 所有电器控制线及线路必须穿PVC管。暗线敷设必须配管,空心楼板除外(空心楼板用护套线),强弱电不能穿入同一根管内。管内电线应处于宽松状态; 8、 强弱电线管平行距离必须分开30公分以上,交叉过桥距不应小于10公分。线管交叉无干扰,强弱电暗盒之间可紧靠,但不允许同盒; 9、 接头牢固、可靠,绝缘性能良好(阻值大于0.5MΩ)。
水路 1、 排水管使用两个45度半弯。这样排水会更畅通,不容易造成堵塞; 2、 淋浴混合阀水管要在水平线上,最好定位器固定,确保后期安装效果; 3、 所有接头、阀门与管道连接处应严密,不得有渗漏现象,管道有坡度; 4、 进水管全部用热水PPR管,下水管用PVC管。热熔连接PPR进水管可走地,丝口连接进水管必须走顶面; 5、 明水管出水口要做到上冷下热,左热右冷。装水管距离墙面应为1.5公分,间距15公分左右; 6、 室内隐蔽管道在封闭前,必须进行加压测试。经通水试压(0.8MP/8公斤试压,半小时压降不大于0.05MP/0.5公斤),所有管道、阀门、接头应无渗水、漏水现象; 7、 冷热水管分开间距10CM,走顶热水管要必须用保温管包裹。保温棉的作用:第一:保温,第二:防止滴落冷凝水,导致吊顶发霉。
下面就看看我家水电情况

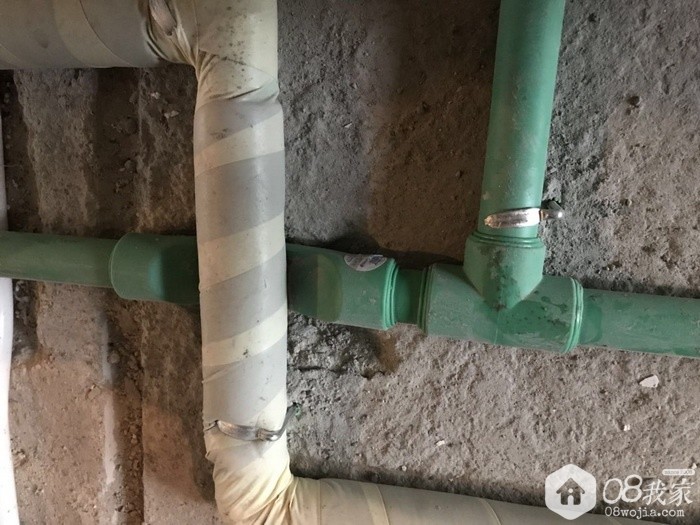

验收细节(重要部分) 热水管用保温棉包裹,管扣固定

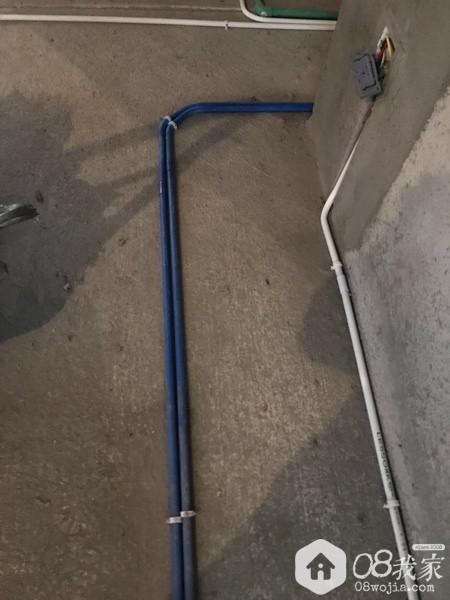

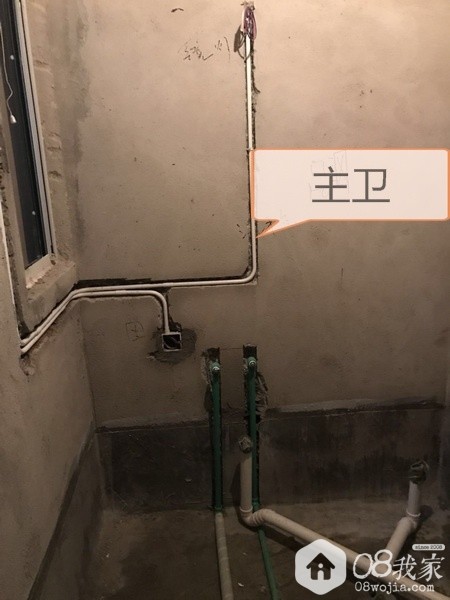

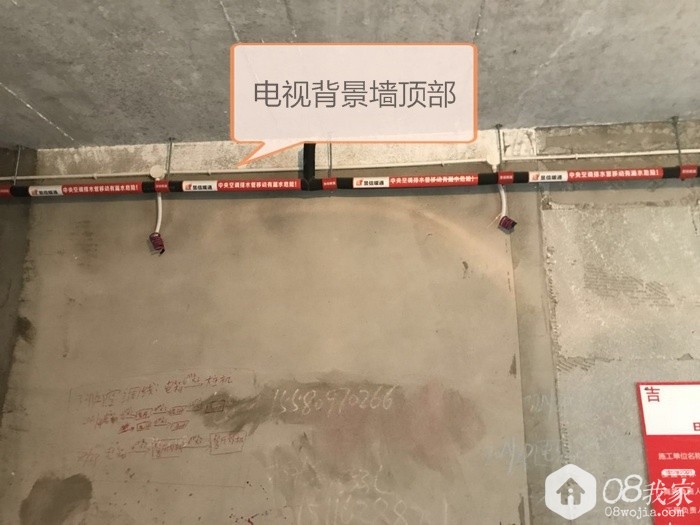

过桥处理

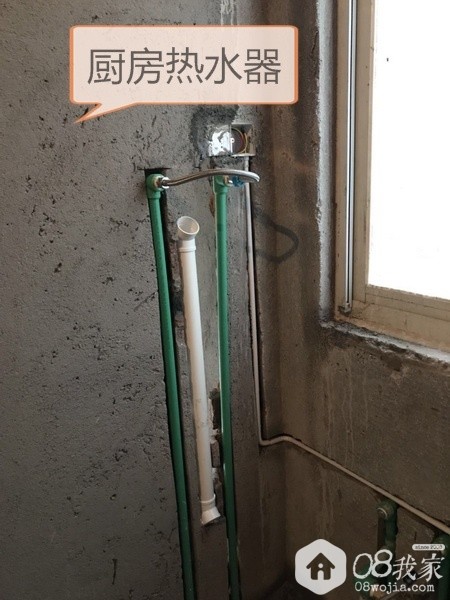

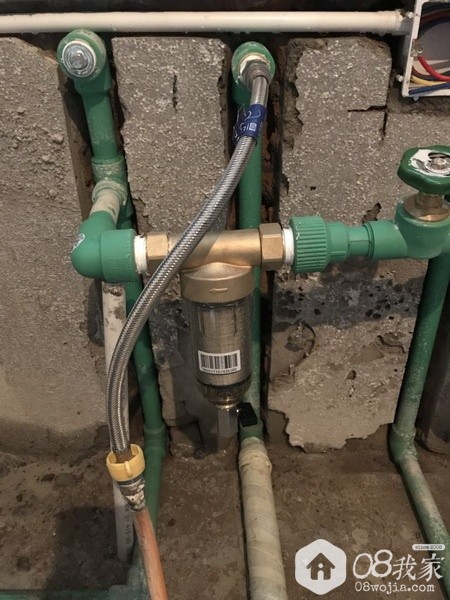

前置过滤器,直冲型

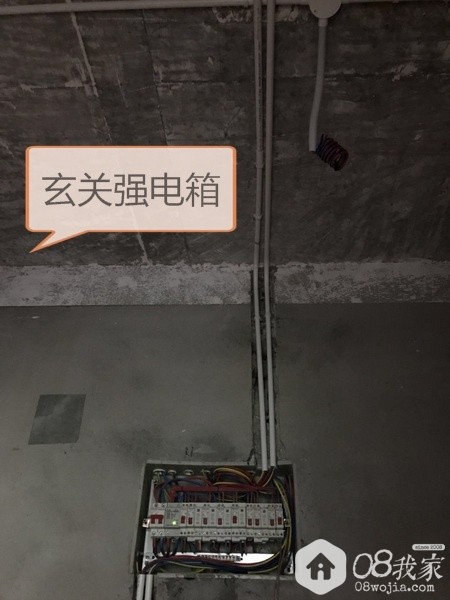

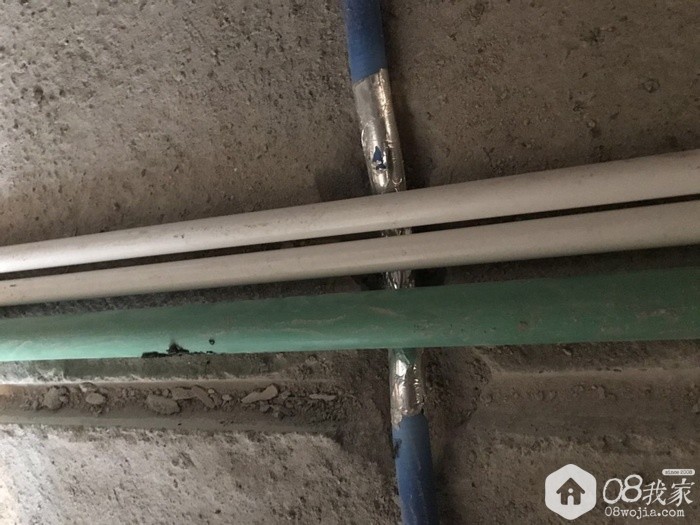

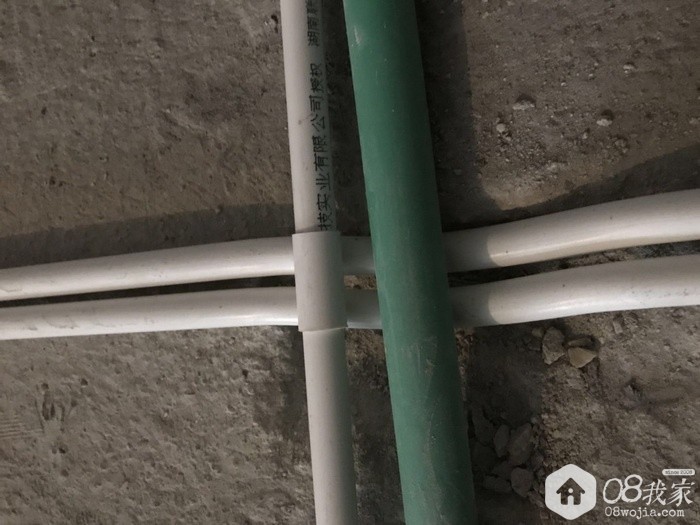

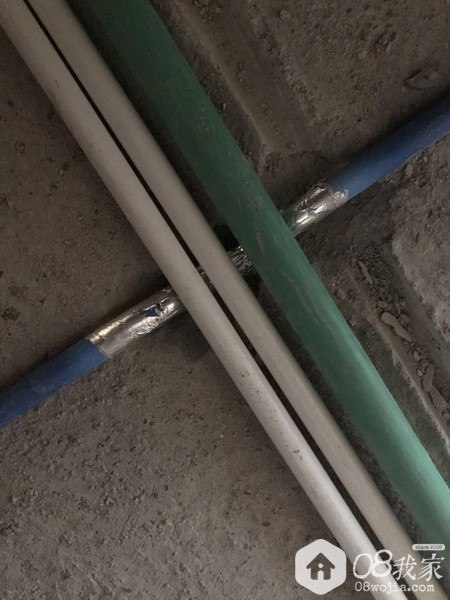

强弱电交叉部分锡纸包裹

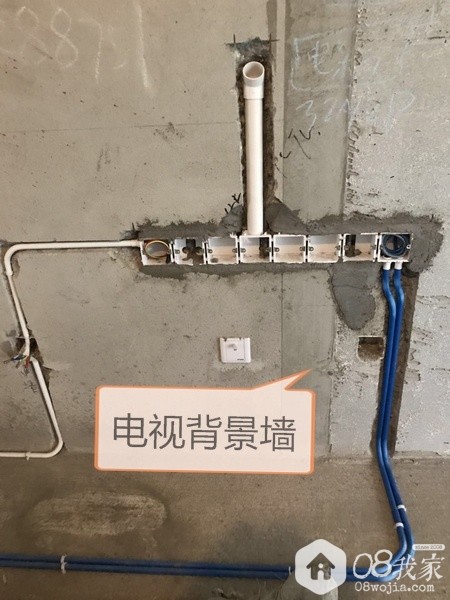

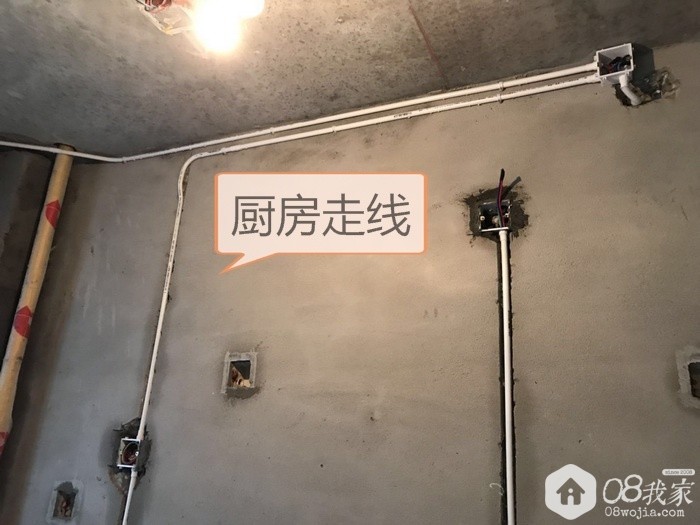

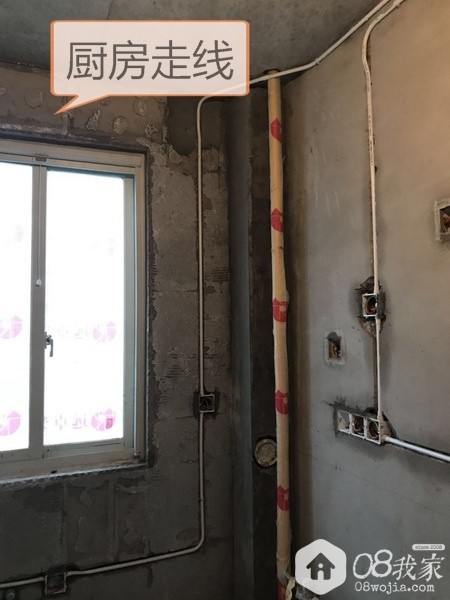

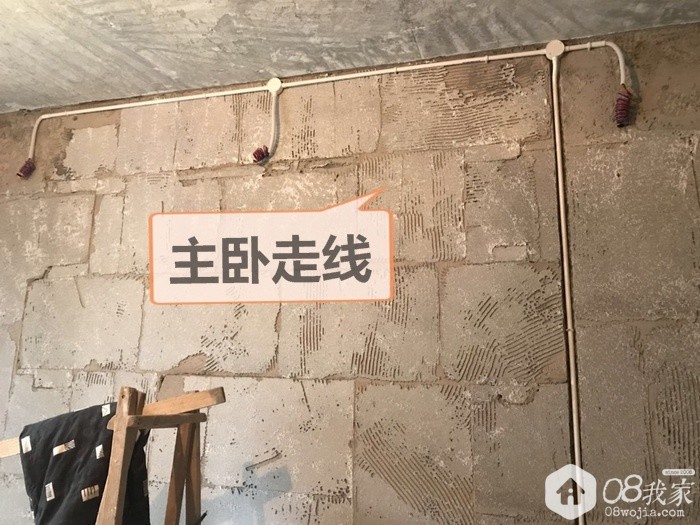

弱电走线

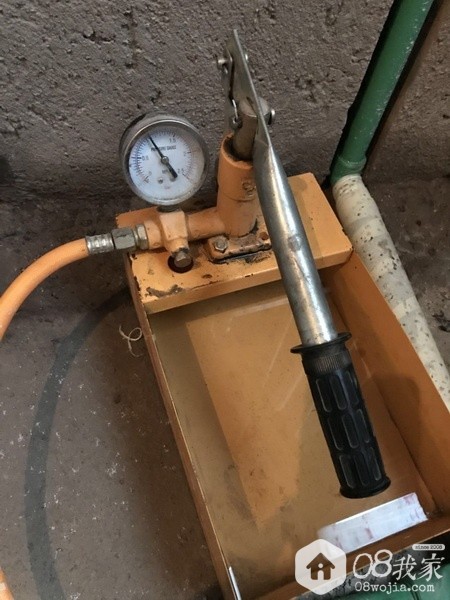

打压测试,一个多小时了,坚挺在1.0mpa不掉压,合格!
阻燃波纹管

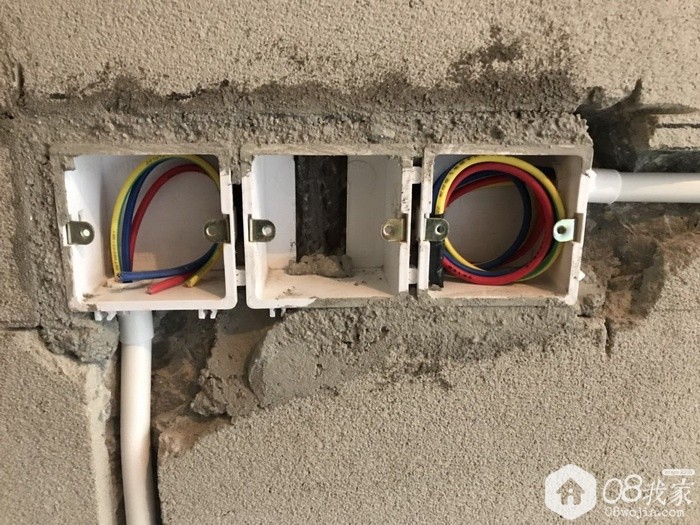

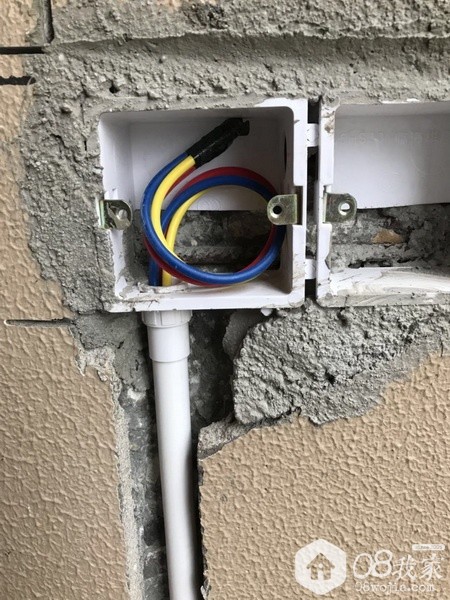

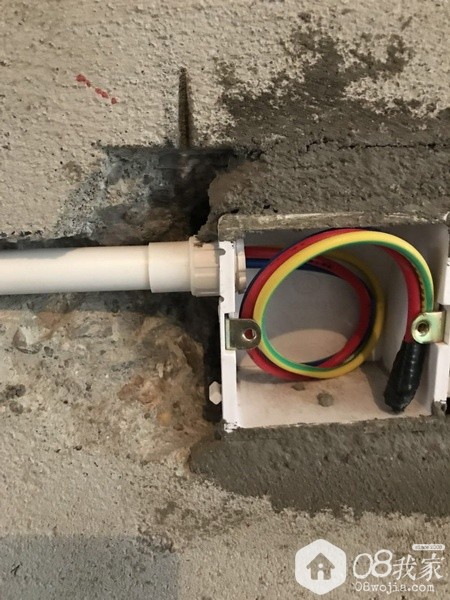

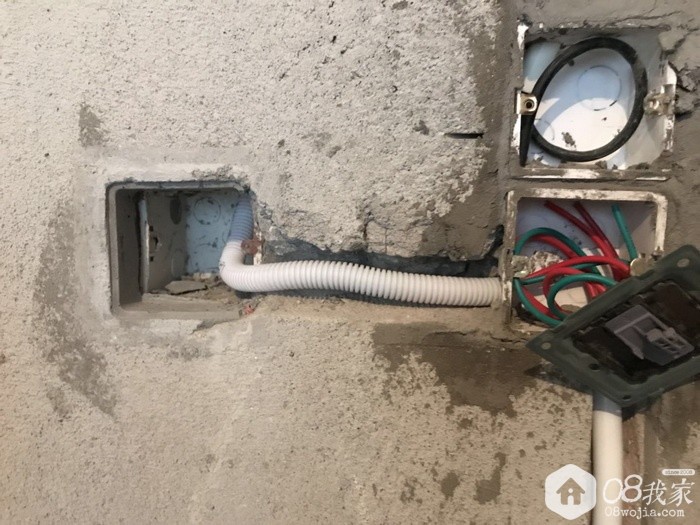

锁扣处理入盒

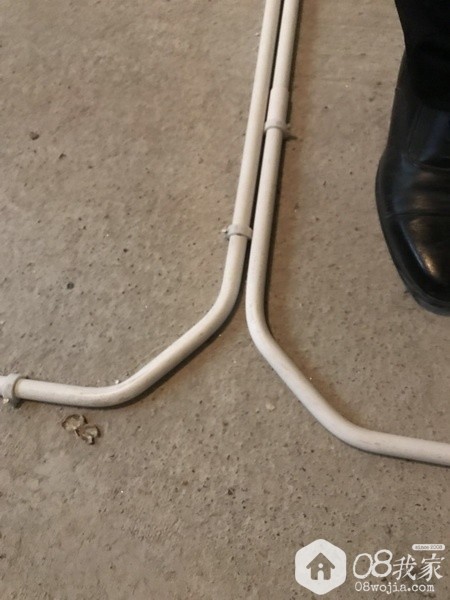

漂亮的转角处理(涂队的皮鞋上镜了 )

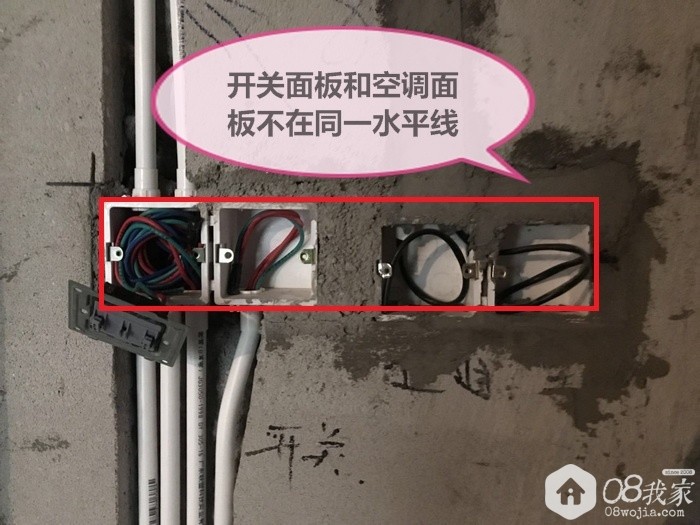

不完美的一处,需要整改。涂队自行检查出来的,不说我都没发现
|
