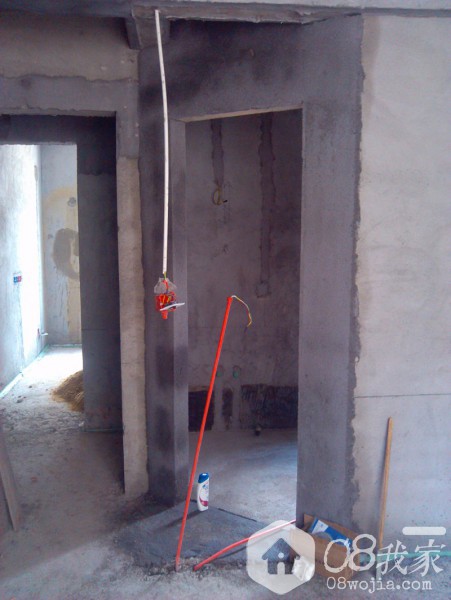

最近地暖完工了,泥工开始补前期工作,包管、粉墙、地暖找平,刚好手机SD卡又出问题,也没什么照片更新了。然后今天泥工又走了,回家双抢了。。。。。 表示理解吧,谁家里没点事呢,我也只给了那么多工钱嘛 。另一方面也因为我们家已经无法按预期时间完工,反正后期还会停工,所以也就无所谓了,今天还发宝气跟涂队抱怨了半天,后来想想还是太年轻气盛,眼睛容不得沙子,太多的事情我都无法强求的,又何必难为大家呢。
这几天瓷砖到货了,先放几张瓷砖照给大家看看。下次更新给大家分享一下瓷砖选购经验。

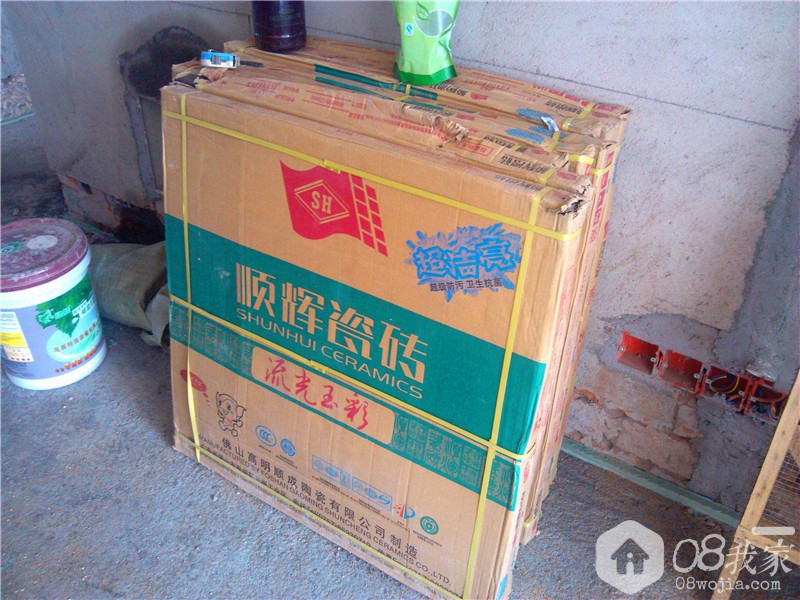

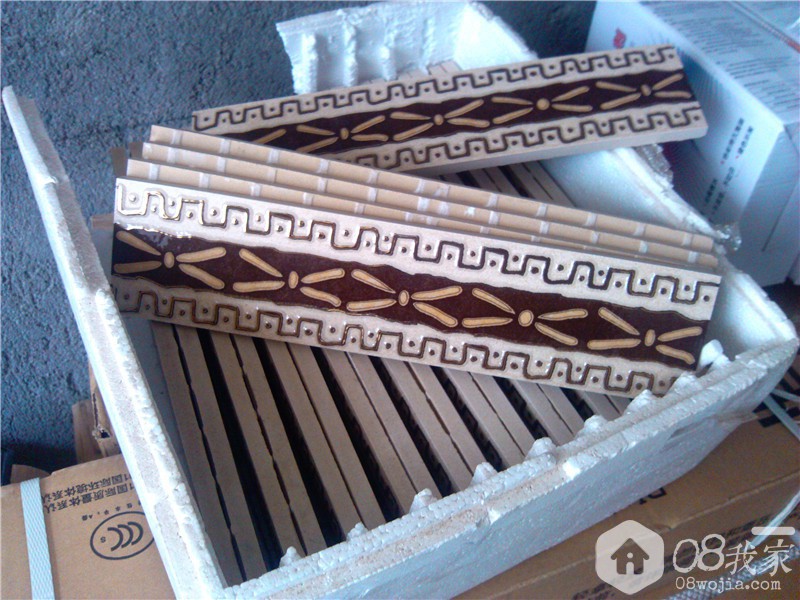

上面3款都是顺辉的,然后主卫的砖还没来,次卫的砖是600加工的困在一起没法拍就没拍了

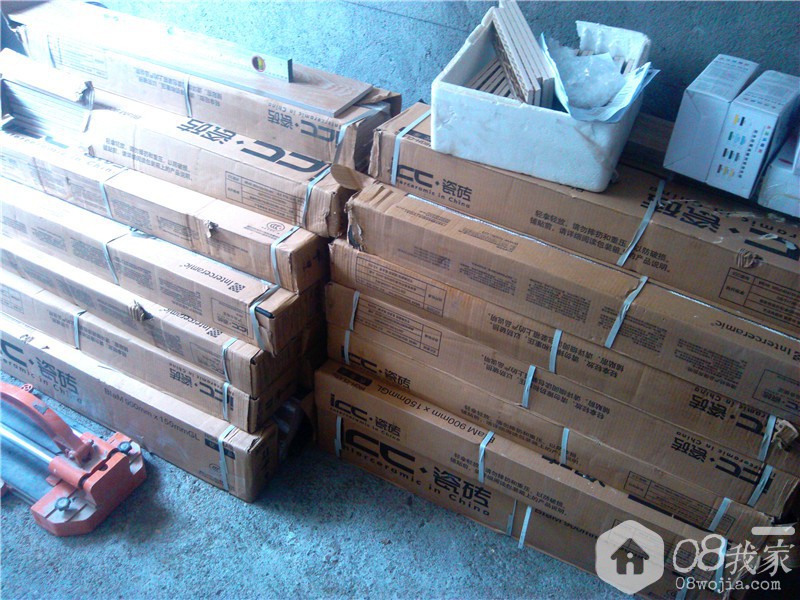

这两款就是ICC的了,还有个鎏金砂岩厨房砖也是600加工的,也不好拍就没拍了
不好意思又要隐藏了,下面干货完全手打的,都是些我自己碰到的事,有些是自己没跳过去的坑,有些是自己的主观认识不足,还有些是自己装修过程中觉得没做好的:
一、包工的要详细了解包工内容和隐性收费。例如我的水电外包,那么请师傅的时候就一定要问清各项收费,我之前的认识是30块/平半改水电,那么工钱就是固定那么多。后来开工以后才知道,开地槽要加200,挖蹲便器是200/个,移强电箱200/个,移弱电箱100/个。这个是我个人的主观认识不足,其实想想也是的,同样面积的房子,有些人家里不用挖蹲便不用移强弱电箱,你家挖了蹲便移了强弱电还收一样的费用,这也是不合理的,毕竟多了那么多麻烦事呢。
二、净水器过早购买。前置净水是在水电的时候需要安装,所以要提早购买,而净水其实不用。我想着水电的时候就把净水器的管线预埋到客厅,所以急忙上京东买了沁园的反渗透纯水机,当时明知道比最低价贵了100还是买了,毕竟比实体店还是便宜很多的,以为着急要嘛。后来的情况是,因为阿吉是活线工艺,给我预埋了16线管,并且里面留了钢丝,我可以随时买净水器随时走净水管线。现在净水器的大箱子放在办公室占地方呢。。。。。。
三、尽早木门量尺,这是我没跳过去的一个坑,这个详细说说。由于各种原因,我的木门是在开工了25天了才量尺,那么现在的情况就是:30天后木门安装,安装好以后开始刮最后一遍腻子,等腻子干透,然后墙漆,然后各种工序收尾完工,那我的装修不可能在60天的合同工期内结束。这里涉及到的事情有下面几个:
1、装修公司是否违约?是不是要按合同赔偿100元/天? 答案是否定的,因为你的木门制作的这30天内,装修公司是完全能把能做的事情做完的,他会停工等你的木门来安装的,超出合同的工期,那是因为业主的木门没有来而导致后续工序无法进行的,装修公司是不用负责的。
2、那么木门应该什么时候量尺? 就我现在了解到的,只要泥工进场打了平水,那么就可以进行木门量尺。好比我家装修,进场敲墙两天,第三天下午泥工进场,打了平水后砌了两堵墙就去了别的工地,就是这个时候就可以量尺了。泥工打了平水以后,那么全房地砖的铺贴高度就是固定的了,泥工一定会按照他打的平水线去贴砖的,那么这个时候就是可以量尺了。
3、为什么大部分人都是水电做完才木门量尺?我们家的又怎么是开工了25天才木门量尺?
这个问题就是我自己意淫的了,大家权当我在编造一个故事:好的装修公司必须要有好的师傅,要留住好的师傅就要一直有事情给师傅来做。你越晚木门量尺,那么木门制作期间师傅需要做的事情就越少,也就是你们家工地停工的时间越多,那么装修公司安排师傅就非常灵活了,只要在安装木门前完工就好了。举两个简单的例子,①比如有三个工地,都是从木门量尺到木门安装的30天内只有10天的工作量可以做,就可以安排一组好师傅,一个月把这三个工地都做了,而且这个月这组好师傅安排的满满的,不会出现没事做去别的装修公司或者接私单;②再比如另外三个工地,都是从木门量尺到木门安装的30天内只有15天的工作量可以做,那么装修公司就必须顾两组师傅才能在木门制作的30天内把三个工地做完,同时还会有一组师傅会有半个月得时间内没事情做;要是再比如有三个工地木门都很早量尺,量尺完了还有25天的工作量需要做,那么大家想想装修公司为了在合同期内完工会怎么办?
这只是简单或者极端的举例子,只是为了说明从装修公司的角度来说,他们是希望晚一些木门量尺,这样他们就有完全的主动权来灵活调配师傅。但作为业主,肯定是希望顺顺利利一个工种接着一个工种,最好是不要停工。
关于第三点完全是我自己的主观臆测,也无法向业内人士考证,大家就当个笑话看吧。 【7·29更新】 四、关于水电的。一定要把敲定设计完成敲墙砌墙以后再来做水电。我完全是被自己的纠结病给坑了,一直在纠结主卫生间的马桶是否要用移位器移位。水电之前的态度是不移,等地暖进场了,越想越觉得不方便,还是叫小张过来把马桶移位了。本以为不折腾了,近几天又把主卫的直门改成了斜门,我的开关和地暖温控直接悬空了,搞得小张又得再来一趟,关键地暖都已经施工完毕了,施工还是受到一些限制。所以提醒大家,一定要把设计敲定以后再来水电施工。
【7·29再次更新】 又废话了好大一堆,可能只是对还没装修的便宜有点帮助吧,权当给自己留个纪念,后面碰到没跳过去的坑还会继续来更新这一篇日记的。
|
