7月16日 周五 开始贴客厅砖了
今天八点就准备出门了,事情挺多。约了空调家的去穿电源线,约了DK的去补一个网线入户,还约了防水家的去做第二次防水,就这还是推了品尚家的卫生间门的安装以后的几件事情。其实包工头可能也就是干我这种事情的,喊人干活,合理安排计划。自己对自己还挺满意的。

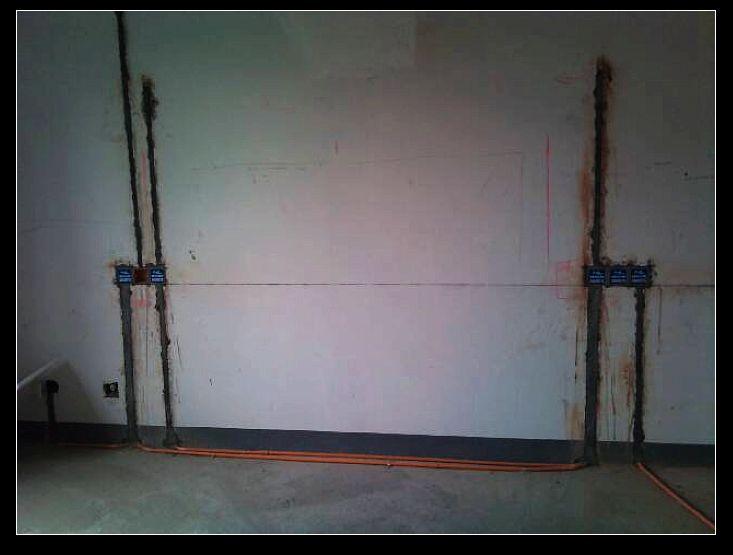

【空调穿电源】 去的路上,空调师傅已经到了,说家里没有云梯,上不去穿线。于是到卖水泥家的付了余款,顺便借了梯子带过去。师傅很聪明,没有穿线器就用家里剩下的扎丝,自己做了一个,大概花了40分钟把家里的几台都穿好了。原本想开了电源试一下效果的,但是没带阀门工具打不开,只好下次再测试吧。

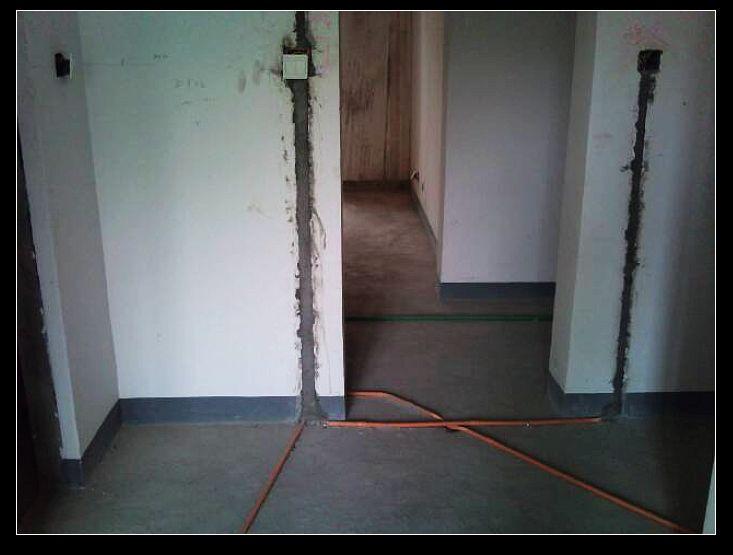

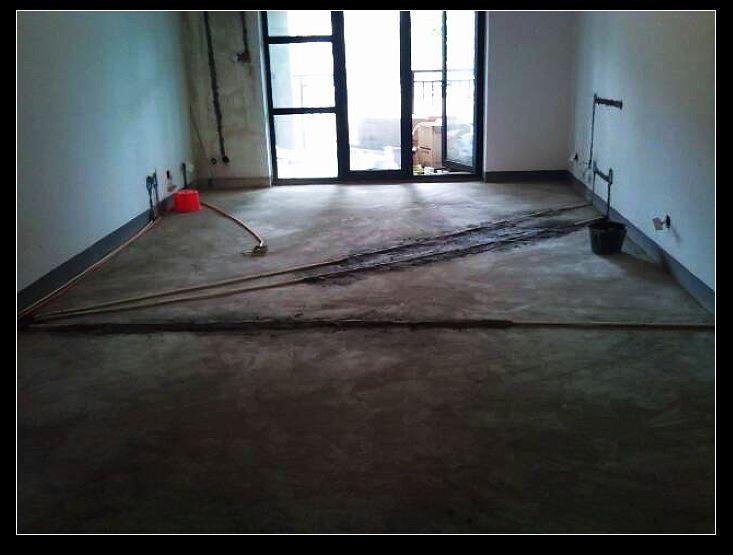

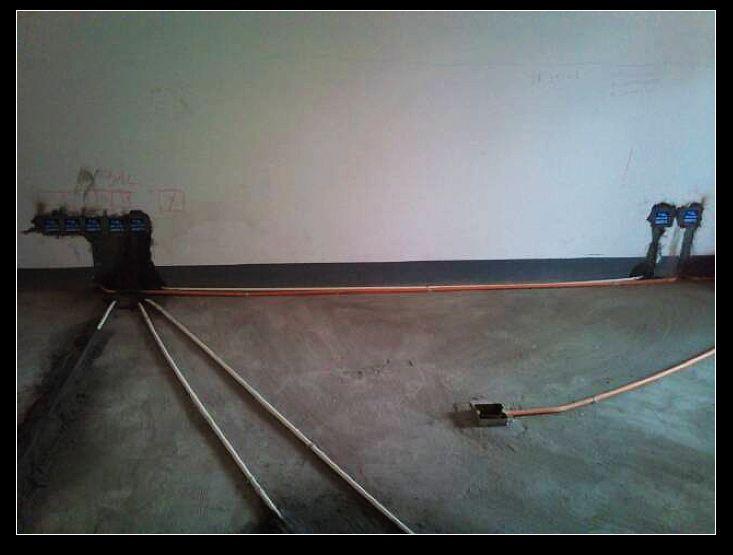

【DK补网路信息点】 DK的师傅来了以后,我们开始纠结到底从弱电箱把网线指引到电视机那边还是从宝宝房已有的网络布置点引。已经不记得什么原因了,反正最后改从宝宝房那边走。貌似是如果从弱电箱走的话,一是HUB没电源,二是体积也大,又不能放到那个箱子里。所以从宝宝房那边走,刚好那边会买柜子,电源也有备用的。——另外,就是把次卧的灯开关从墙里移到墙外了,哈哈,这下来我家的人可能会奇怪了,在过道上开了灯为啥就点不亮呢。LG说反正就家里几个人,熟悉了就好了。之所以这么麻烦,是因为水电设计的时候并没有想到柜子会做55那么宽,现在要是移灯开关放到房间其他地方,实施就是麻烦一点,先前穿过的管子要去掉,再砸槽穿管到开门后右手墙壁一米处。反正麻烦,放在外面还省钱。

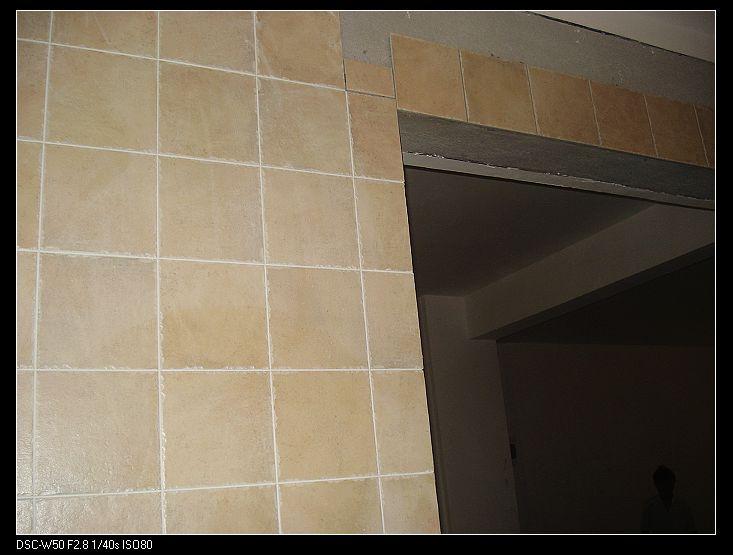

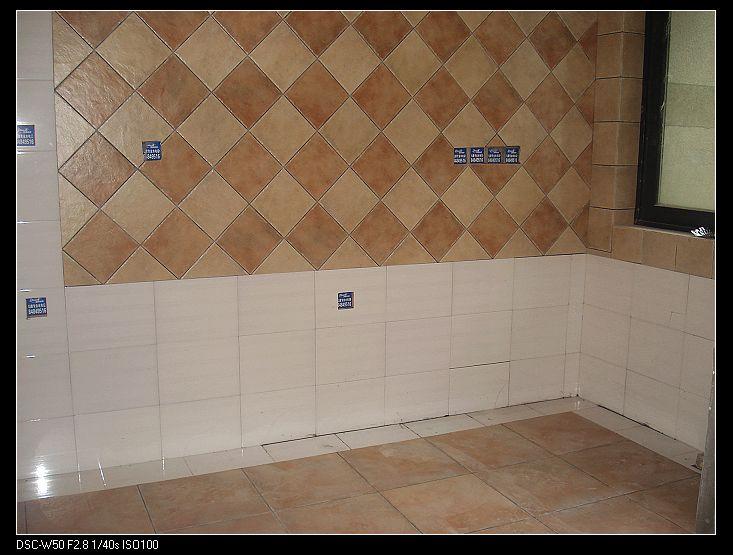

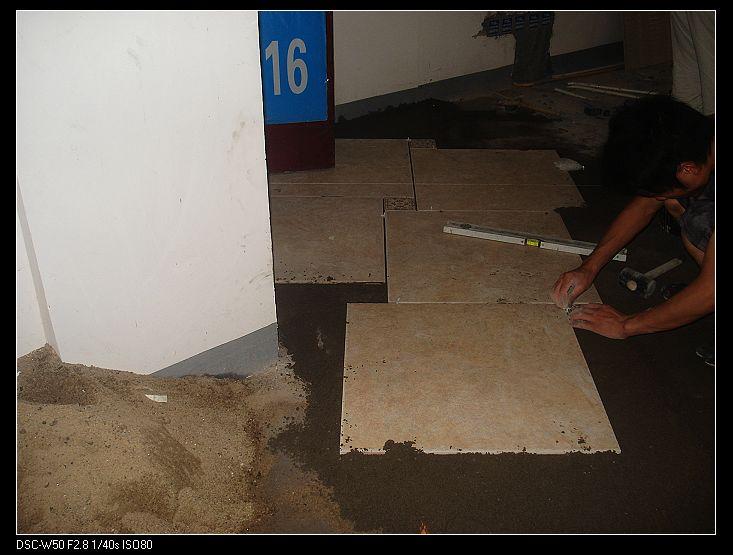

【客厅砖】家里的客厅砖之前放过照片,是600*600的大砖配上110*110的小花片,我们八点半到的时候,两个师傅正在头碰头的研究门口这部分,貌似刚开始贴砖是非常重要的,试铺了几次,又扯了一根棉线到对面的墙上,终于见识到拉线是干嘛的了。
昨天小师傅要填一天缝的,很显然我走了以后他就没干活了。厨房的缝依旧是空着的。也罢。
【橱柜签合同】去了橱柜家,带了超大的水槽去,老板娘不在,没人策。安静地看了设计图,打印算账选拉手交钱走人。
【次卫洗手台】很纠结的次卫洗手台,今天在万家丽看到了一款绿色的天然石做的一套东西,镜子也用石材镶了边,洗手台的底座是不锈钢的架子,而且还可以搭手巾,呵呵,这个设计我还蛮喜欢的。因为上次看到别人家里也是干湿分区结果毛巾没地方挂,整在墙壁上一堆霉印子。LG不喜欢我看中的绿色台面,于是看完橱柜刚好看到了石材市场,有家做了很多台面的,过去一问,原来是某宾馆定制的,看起来跟我家橱柜的台面颜色很接近,感觉不错,价格大概在300左右。老板透露宾馆那家是选了toto的台下盆和笼头,大概要400元一套,这样总体的价格应该在700左右。我想要石材镶边的镜子话,也不麻烦,反正是按照平米算的,多不了多少钱,倒是要好好想想到底中看不中看的问题。回来之后要恶补洗手台的造型设计了。
【Pay】
1、泥工师傅工资预付500元
2、水泥沙子结账200元
3、信息点增加150元
4、橱柜签约预付8200元

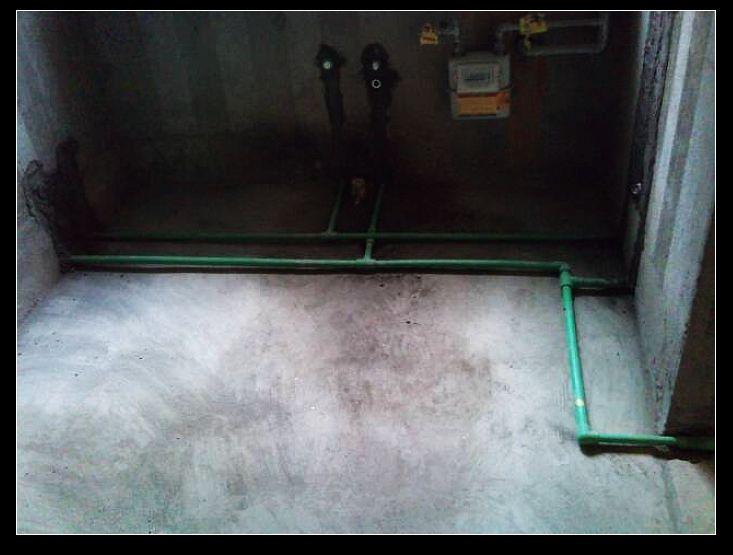

5、防水工费200元
小计:9250元
【To-Do-List】
1、量次卫洗手台的长度
2、通知品尚家的门周一上午安装
|
|
